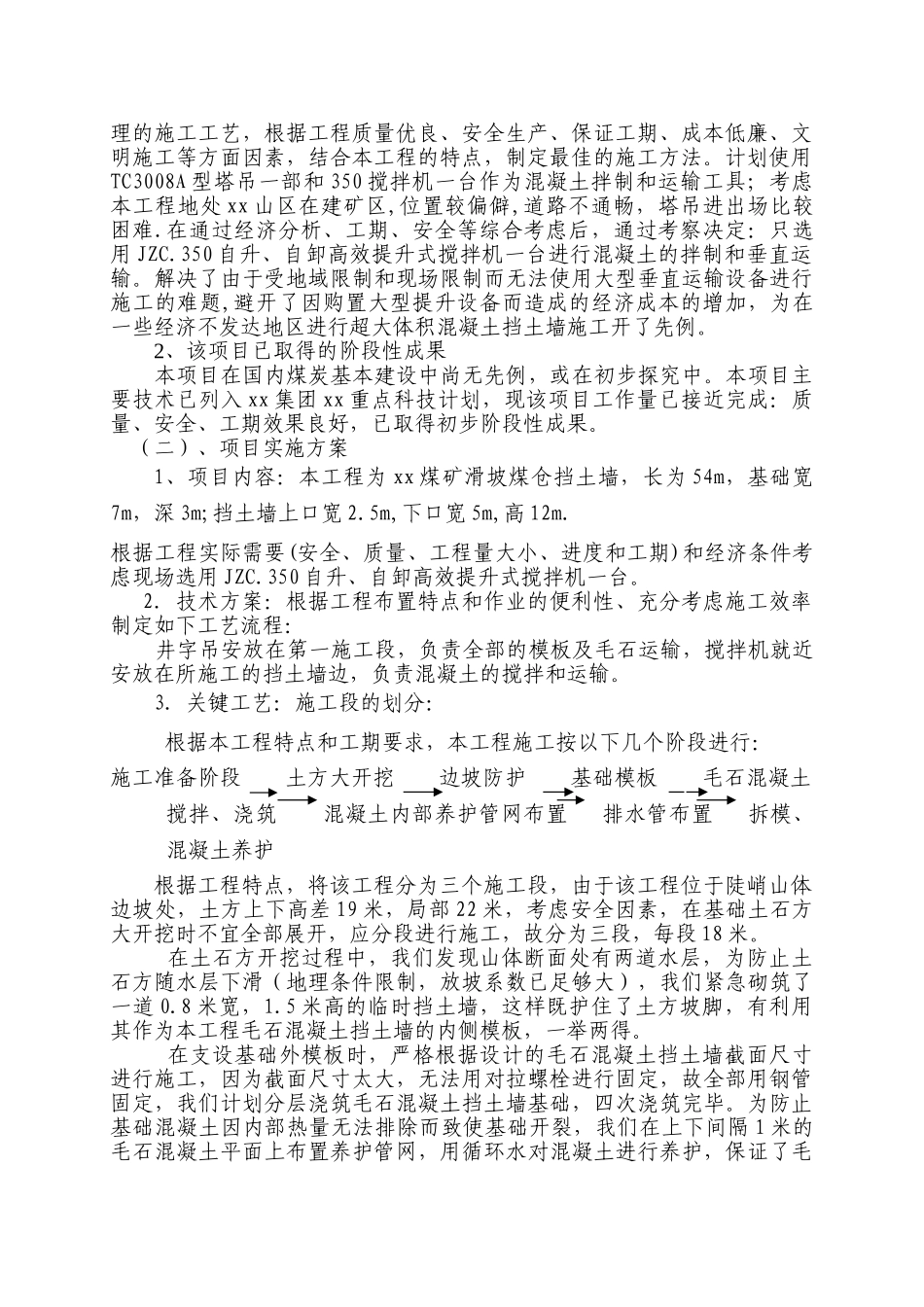

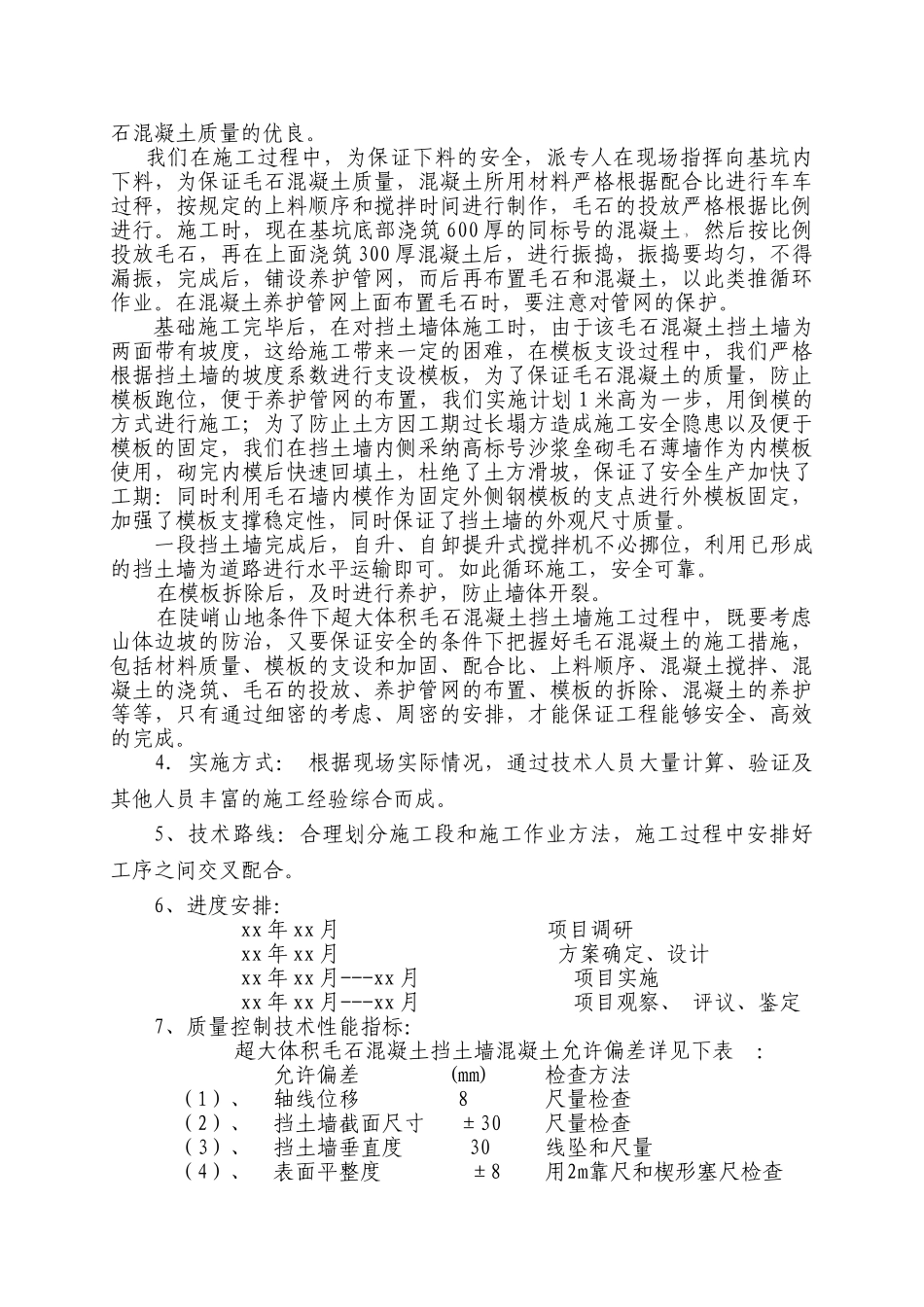

xx 省技术创新项目报告书 项目名称: 陡峭山地条件下超大体积毛石混凝土挡土墙的施工技术 项目申报单位:xx 工程有限责任公司 项目主持单位: xx 市经济贸易委员会xx 省经济贸易委员会制订xx 年 xx 月 xx 日 项目报告书陡峭山地条件下超大体积毛石混凝土挡土墙的施工技术这一创新项目自被我公司使用以来,取得了显著的经济和社会效益,现就以下几个方面进行总结。一、工作报告(一)、立项理由1、国内外相关技术的现状、问题、趋势和项目意义。近年来,随着山区煤矿建设不发扩展,大体积的毛石混凝土挡土墙越来越多的应用到煤矿建设当中去,特别是在偏远山区的陡峭山地条件下建矿,由于地质条件复杂,山坡陡峭,土质松软,毛石混凝土挡土墙层面高差大,土方开挖施工时易于滑坡,大体积毛石混凝土挡土墙质量保证与否,施工方法是否得当,关系到施工安全和该处建筑物的安全与否,如何施工好陡峭边坡处大体积的毛石混凝土挡土墙并防治其开裂,保证质量和安全是值得讨论的课题。超大体积毛石混凝土挡土墙质量的好坏,除材料合格外,还要依靠合理的施工工艺,根据工程质量优良、安全生产、保证工期、成本低廉、文明施工等方面因素,结合本工程的特点,制定最佳的施工方法。计划使用TC3008A 型塔吊一部和 350 搅拌机一台作为混凝土拌制和运输工具;考虑本工程地处 xx 山区在建矿区,位置较偏僻,道路不通畅,塔吊进出场比较困难.在通过经济分析、工期、安全等综合考虑后,通过考察决定:只选用 JZC.350 自升、自卸高效提升式搅拌机一台进行混凝土的拌制和垂直运输。解决了由于受地域限制和现场限制而无法使用大型垂直运输设备进行施工的难题,避开了因购置大型提升设备而造成的经济成本的增加,为在一些经济不发达地区进行超大体积混凝土挡土墙施工开了先例。2、该项目已取得的阶段性成果本项目在国内煤炭基本建设中尚无先例,或在初步探究中。本项目主要技术已列入 xx 集团 xx 重点科技计划,现该项目工作量已接近完成:质量、安全、工期效果良好,已取得初步阶段性成果。(二)、项目实施方案1、项目内容:本工程为 xx 煤矿滑坡煤仓挡土墙,长为 54m,基础宽7m,深 3m;挡土墙上口宽 2.5m,下口宽 5m,高 12m.根据工程实际需要(安全、质量、工程量大小、进度和工期)和经济条件考虑现场选用 JZC.350 自升、自卸高效提升式搅拌机一台。2.技术方案:根据工程布置特点和作业的便利性、充分考虑施工效率制定如下工艺流程: 井字吊安放...
