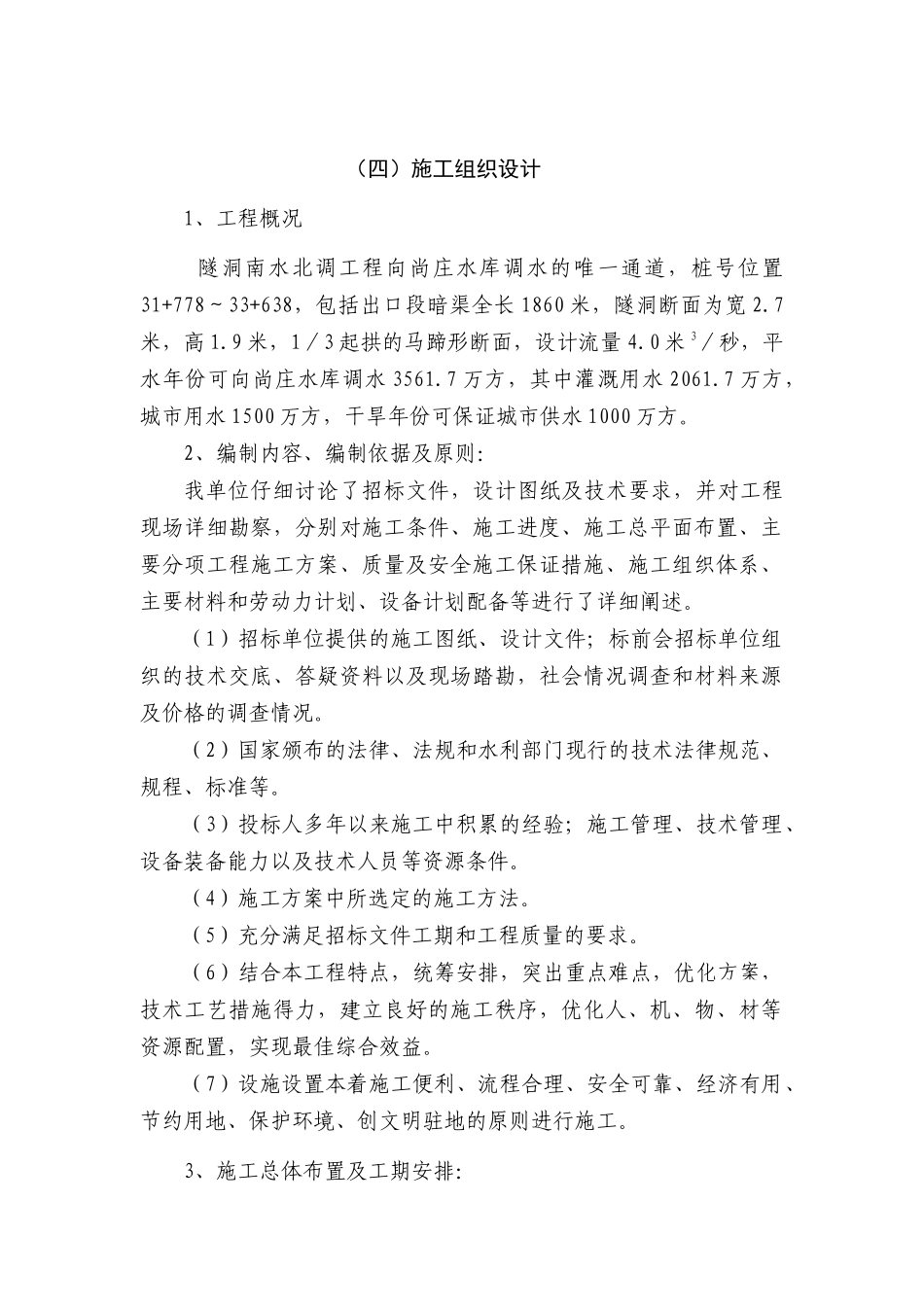

(四)施工组织设计1、工程概况 隧洞南水北调工程向尚庄水库调水的唯一通道,桩号位置31+778~33+638,包括出口段暗渠全长 1860 米,隧洞断面为宽 2
7米,高 1
9 米,1/3 起拱的马蹄形断面,设计流量 4
0 米 3/秒,平水年份可向尚庄水库调水 3561
7 万方,其中灌溉用水 2061
7 万方,城市用水 1500 万方,干旱年份可保证城市供水 1000 万方
2、编制内容、编制依据及原则:我单位仔细讨论了招标文件,设计图纸及技术要求,并对工程现场详细勘察,分别对施工条件、施工进度、施工总平面布置、主要分项工程施工方案、质量及安全施工保证措施、施工组织体系、主要材料和劳动力计划、设备计划配备等进行了详细阐述
(1)招标单位提供的施工图纸、设计文件;标前会招标单位组织的技术交底、答疑资料以及现场踏勘,社会情况调查和材料来源及价格的调查情况
(2)国家颁布的法律、法规和水利部门现行的技术法律规范、规程、标准等
(3)投标人多年以来施工中积累的经验;施工管理、技术管理、设备装备能力以及技术人员等资源条件
(4)施工方案中所选定的施工方法
(5)充分满足招标文件工期和工程质量的要求
(6)结合本工程特点,统筹安排,突出重点难点,优化方案,技术工艺措施得力,建立良好的施工秩序,优化人、机、物、材等资源配置,实现最佳综合效益
(7)设施设置本着施工便利、流程合理、安全可靠、经济有用、节约用地、保护环境、创文明驻地的原则进行施工

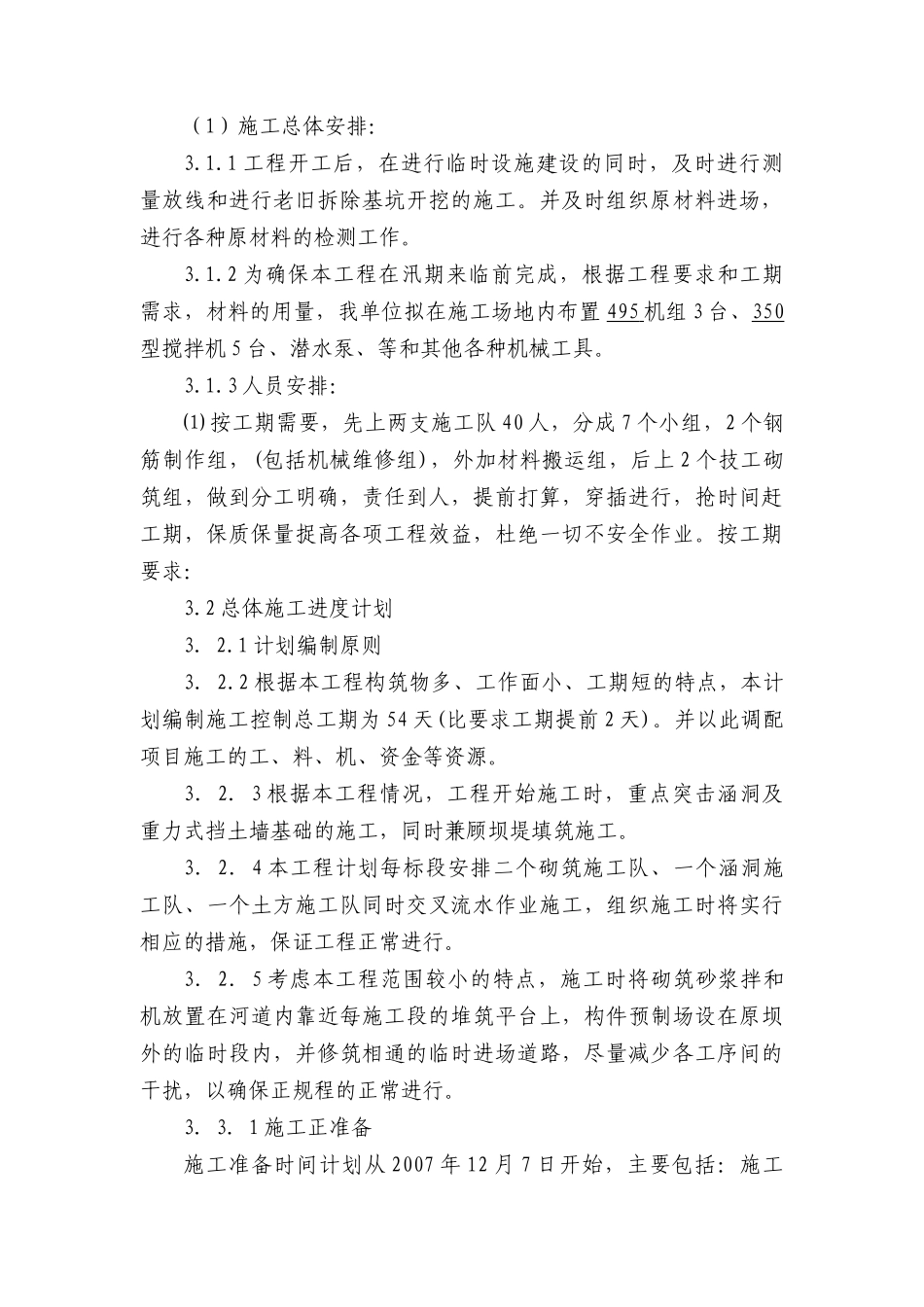

3、施工总体布置及工期安排:(1)施工总体安排:3
1 工程开工后,在进行临时设施建设的同时,及时进行测量放线和进行老旧拆除基坑开挖的施工
并及时组织原材料进场,进行各种原材料的检测工作
2 为确保本工程在汛期来临前完成,根据工程要求和工期需求,材料的用量,我单位拟在施工场地内布置 495 机组 3 台、350型搅拌机 5 台、
