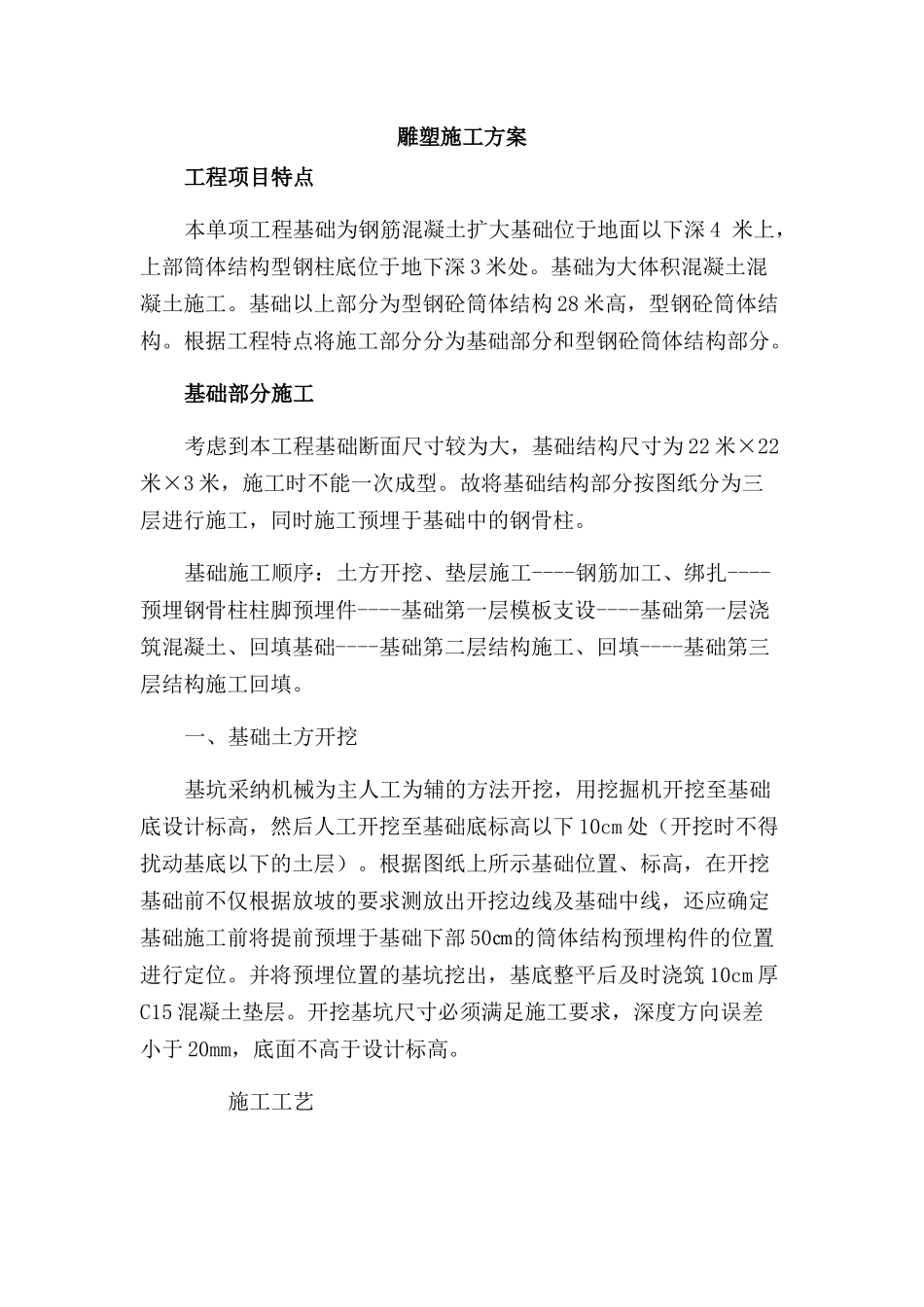

雕塑施工方案工程项目特点本单项工程基础为钢筋混凝土扩大基础位于地面以下深 4 米上,上部筒体结构型钢柱底位于地下深 3 米处
基础为大体积混凝土混凝土施工
基础以上部分为型钢砼筒体结构 28 米高,型钢砼筒体结构
根据工程特点将施工部分分为基础部分和型钢砼筒体结构部分
基础部分施工考虑到本工程基础断面尺寸较为大,基础结构尺寸为 22 米×22米×3 米,施工时不能一次成型
故将基础结构部分按图纸分为三层进行施工,同时施工预埋于基础中的钢骨柱
基础施工顺序:土方开挖、垫层施工----钢筋加工、绑扎----预埋钢骨柱柱脚预埋件----基础第一层模板支设----基础第一层浇筑混凝土、回填基础----基础第二层结构施工、回填----基础第三层结构施工回填

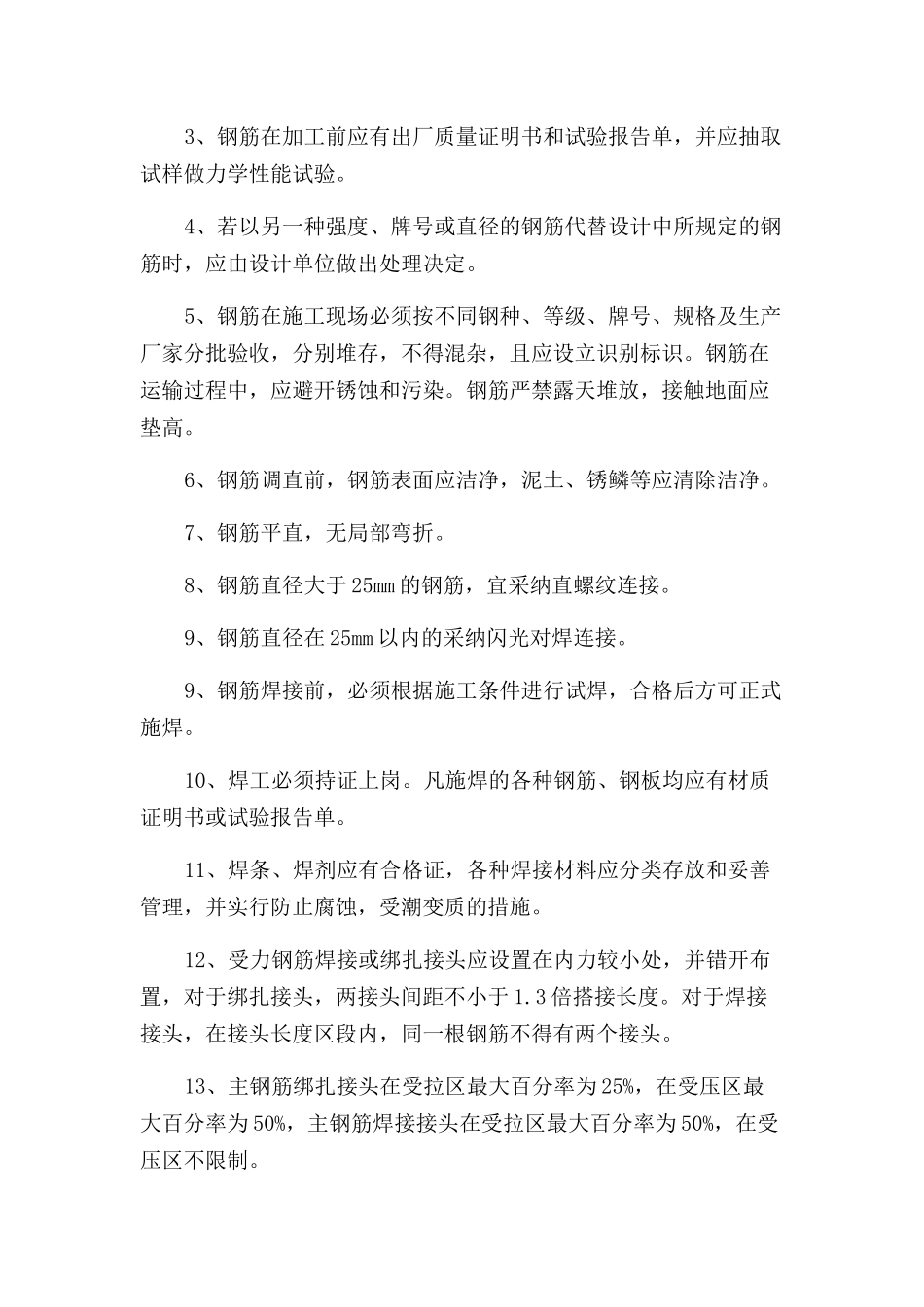

一、基础土方开挖基坑采纳机械为主人工为辅的方法开挖,用挖掘机开挖至基础底设计标高,然后人工开挖至基础底标高以下 10cm 处(开挖时不得扰动基底以下的土层)
根据图纸上所示基础位置、标高,在开挖基础前不仅根据放坡的要求测放出开挖边线及基础中线,还应确定基础施工前将提前预埋于基础下部 50㎝的筒体结构预埋构件的位置进行定位
并将预埋位置的基坑挖出,基底整平后及时浇筑 10cm 厚C15 混凝土垫层
开挖基坑尺寸必须满足施工要求,深度方向误差小于 20mm,底面不高于设计标高

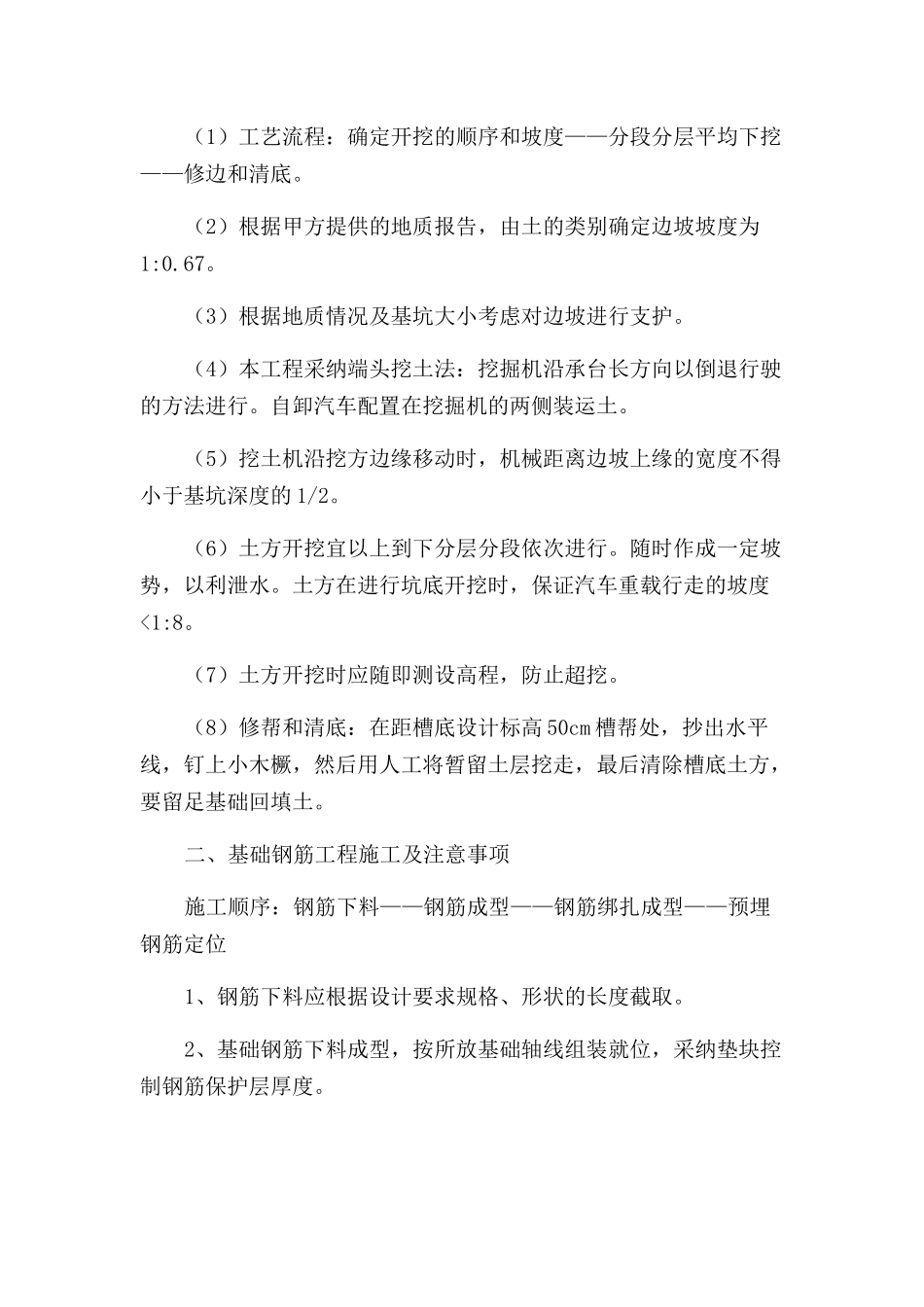

施工工艺(1)工艺流程:确定开挖的顺序和坡度——分段分层平均下挖——修边和清底
(2)根据甲方提供的地质报告,由土的类别确定边坡坡度为1:0
(3)根据地质情况及基坑大小考虑对边坡进行支护
(4)本工程采纳端头挖土法:挖掘机沿承台长方向以倒退行驶的方法进行
自卸汽车配置在挖掘机的两侧装运土
(5)挖土机沿挖方边缘移动时,机械距离边坡上缘的宽度不得小于基坑深度的 1/2
(6)土方开挖宜以上到下分层分段依次进行
随时作成一定坡势,以利泄水
土方在进行坑底开
