雨水施工技术交底--沟槽开挖

雨水施工技术交底--沟槽开挖_第1页
1/4
雨水施工技术交底--沟槽开挖_第2页
2/4
雨水施工技术交底--沟槽开挖_第3页
3/4

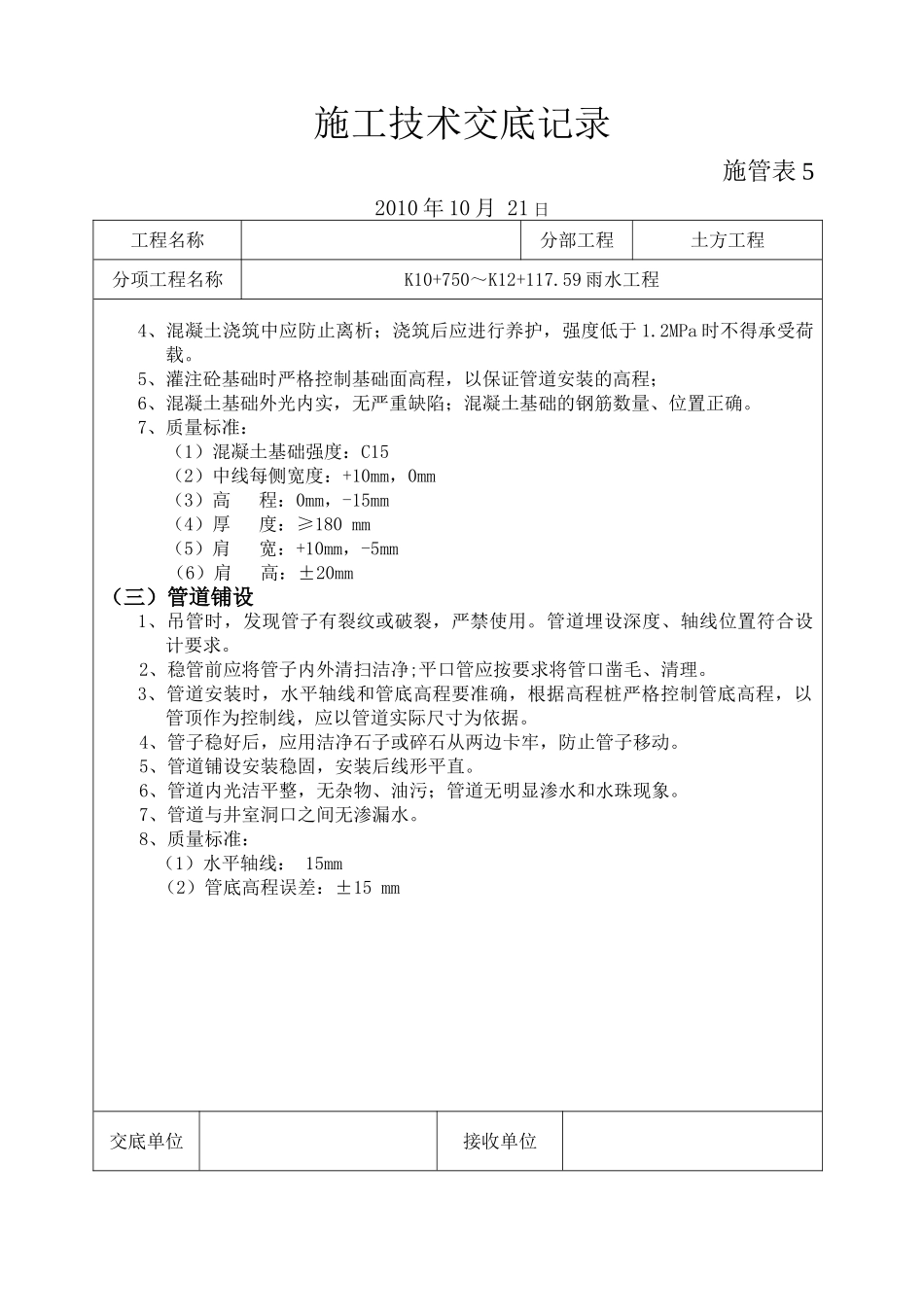

施工技术交底记录施管表 52010 年 10 月 21 日工程名称分部工程土方工程分项工程名称K10+750~K12+117.59 雨水工程交底内容:(一)沟槽开挖1、根据交桩记录提供的导线点和水准点进行测量放线,根据施工现场实际情况建立临时水准点,要求保护好控制桩、放样点等测量标志。2、槽底原状地基土不得扰动,机械开挖时槽底预留 200~300mm 土层由人工开挖至设计高程,整平;3、槽底不得受水浸泡或受冻,槽底局部扰动或受水浸泡时,宜采天然级配砂砾石或石灰土回填;槽底扰动土层为湿陷性黄土时,应按设计要求进行地基处理;4、槽底土层为杂填土、腐蚀性土时,应全部挖出并按设计要求进行地基处理;5、槽壁平顺,边坡坡度符合施工方案的规定;6、在沟槽边坡稳固后设置供施工人员上下沟槽的安全梯。7.沟槽底部开挖宽度为 2.0m,沟槽采纳放坡开挖方式,放坡系数 1:0.33。8.当开挖沟槽发现已建的地下各类设施或文物时,及时实行保护措施,并通知有关单位处理。9、沟槽开挖的允许偏差:(1)地基承载力:≥100kpa(2)压实度:管顶 50 厘米以下≥93% 管顶 50 厘米以上≥94%~96%(3)槽底高程:土方 ±20mm(4)槽底中线每侧宽度:≥1000mm(5)沟槽边坡:≥1:0.33 (二)管道基础1、平基和管座的模板,分层支设,每次支设高度宜略高于混凝土的浇筑高度。2、在灌注砼前,对沟槽事先按设标高和轴线进行校正,并清除槽内垃圾、杂物。 3、管座与平基分层浇筑时,应先将平基凿毛冲洗洁净,并将平基与管体相接触的腋角部位,用同强度等级的水泥砂浆填满、捣实后,再浇筑混凝土应先将与管体相接触的腋角部位,要用同强度等级的水泥砂浆填满、捣实后,再浇筑混凝土;使管体与管座混凝土结合严密; 交底单位接收单位交底人接收人施工技术交底记录施管表 52010 年 10 月 21 日工程名称分部工程土方工程分项工程名称K10+750~K12+117.59 雨水工程4、混凝土浇筑中应防止离析;浇筑后应进行养护,强度低于 1.2MPa 时不得承受荷载。5、灌注砼基础时严格控制基础面高程,以保证管道安装的高程; 6、混凝土基础外光内实,无严重缺陷;混凝土基础的钢筋数量、位置正确。7、质量标准:(1)混凝土基础强度:C15(2)中线每侧宽度:+10mm,0mm (3)高 程:0mm,-15mm(4)厚 度:≥180 mm (5)肩 宽:+10mm,-5mm (6)肩 高:±20mm (三)管道铺设1、吊管时,发现管子有裂纹或破裂,严禁使用。管道埋设深度、轴线位置符合设计要...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

雨水施工技术交底--沟槽开挖

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
