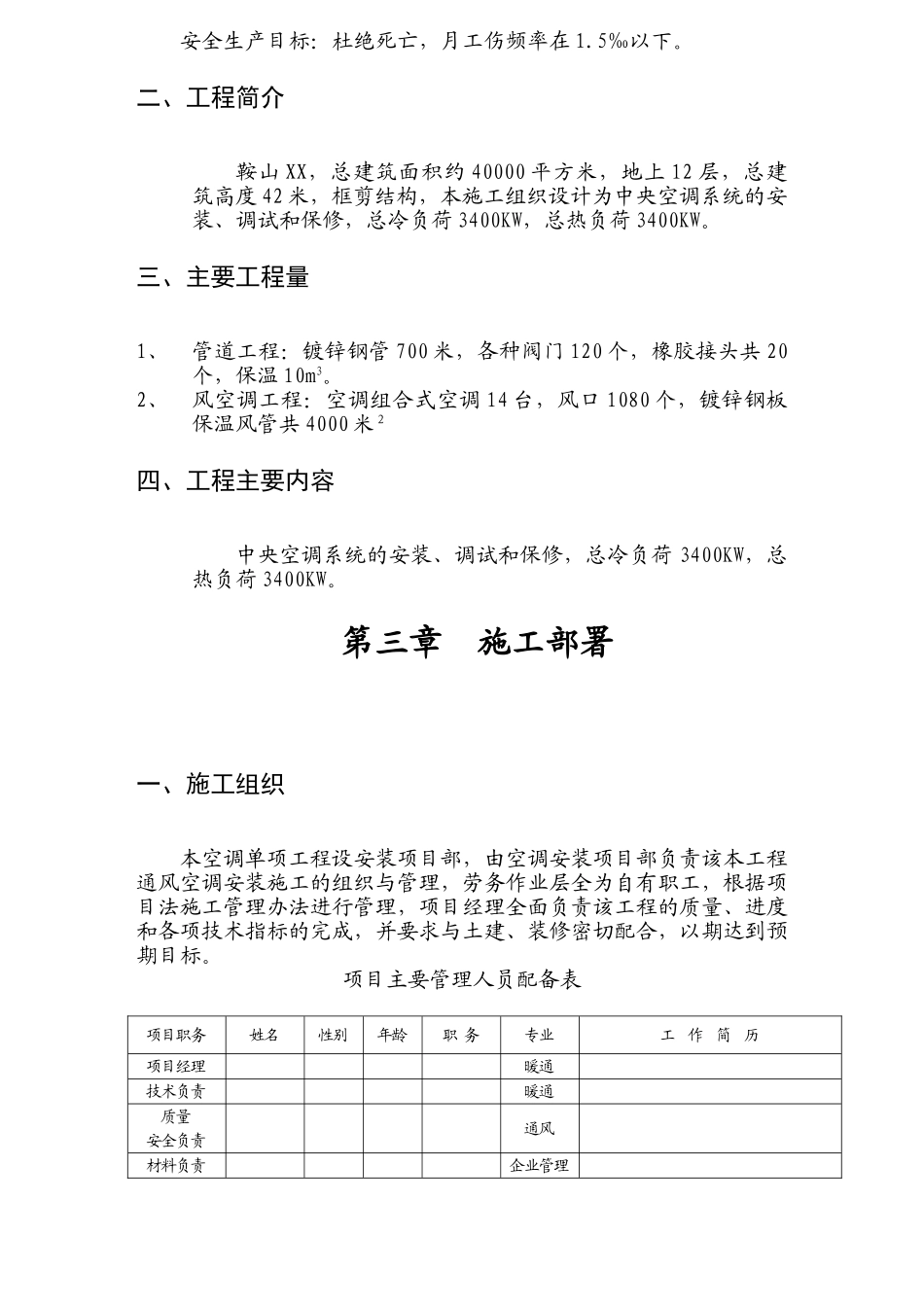

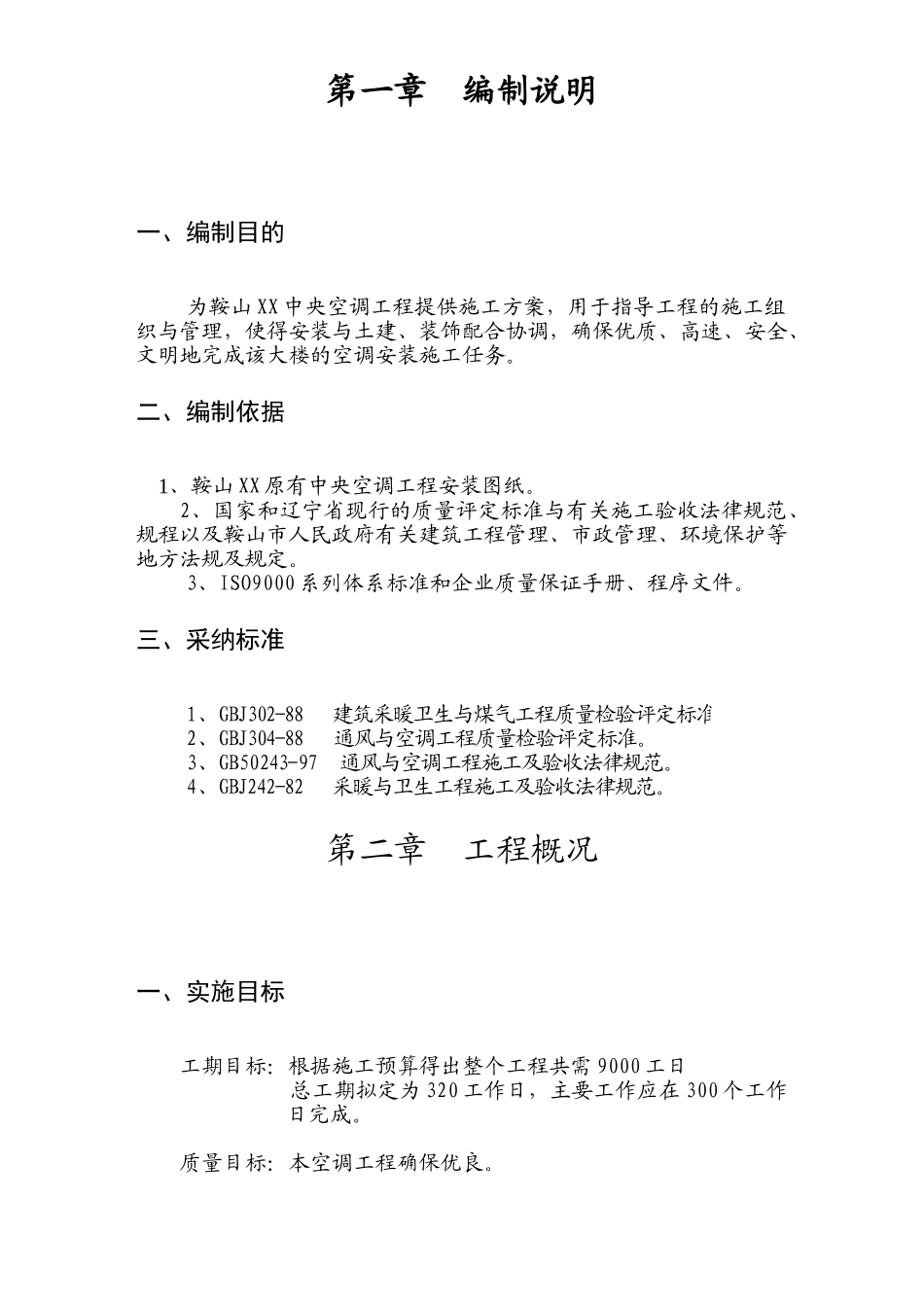

第一章 编制说明一、编制目的 为鞍山 XX 中央空调工程提供施工方案,用于指导工程的施工组织与管理,使得安装与土建、装饰配合协调,确保优质、高速、安全、文明地完成该大楼的空调安装施工任务。二、编制依据 1、鞍山 XX 原有中央空调工程安装图纸。2、国家和辽宁省现行的质量评定标准与有关施工验收法律规范、规程以及鞍山市人民政府有关建筑工程管理、市政管理、环境保护等地方法规及规定。 3、ISO9000 系列体系标准和企业质量保证手册、程序文件。三、采纳标准1、GBJ302-88 建筑采暖卫生与煤气工程质量检验评定标准。2、GBJ304-88 通风与空调工程质量检验评定标准。3、GB50243-97 通风与空调工程施工及验收法律规范。4、GBJ242-82 采暖与卫生工程施工及验收法律规范。第二章 工程概况一、实施目标工期目标:根据施工预算得出整个工程共需 9000 工日 总工期拟定为 320 工作日,主要工作应在 300 个工作日完成。质量目标:本空调工程确保优良。安全生产目标:杜绝死亡,月工伤频率在 1.5‰以下。二、工程简介鞍山 XX,总建筑面积约 40000 平方米,地上 12 层,总建筑高度 42 米,框剪结构,本施工组织设计为中央空调系统的安装、调试和保修,总冷负荷 3400KW,总热负荷 3400KW。三、主要工程量1、管道工程:镀锌钢管 700 米,各种阀门 120 个,橡胶接头共 20个,保温 10m3。2、风空调工程:空调组合式空调 14 台,风口 1080 个,镀锌钢板保温风管共 4000 米2四、工程主要内容中央空调系统的安装、调试和保修,总冷负荷 3400KW,总热负荷 3400KW。第三章 施工部署一、施工组织 本空调单项工程设安装项目部,由空调安装项目部负责该本工程通风空调安装施工的组织与管理,劳务作业层全为自有职工,根据项目法施工管理办法进行管理,项目经理全面负责该工程的质量、进度和各项技术指标的完成,并要求与土建、装修密切配合,以期达到预期目标。项目主要管理人员配备表项目职务姓名性别年龄职 务专业工 作 简 历项目经理暖通技术负责暖通质量安全负责通风材料负责企业管理通风工长暖通通风工长通风管道工长管道管道工长管道预算员 暖通成本员财务管理组织机构如下: 二、施工程序(一) 管道工程本工程所属管道工程包括以下项目------空调冷冻水管系统------空调冷凝水管系统1.施工顺序 1-1. 验收原已预埋预留部分:凡在前期工程中已预留预埋部分,均在进场施工初期尽快验收,如发现问题,...
