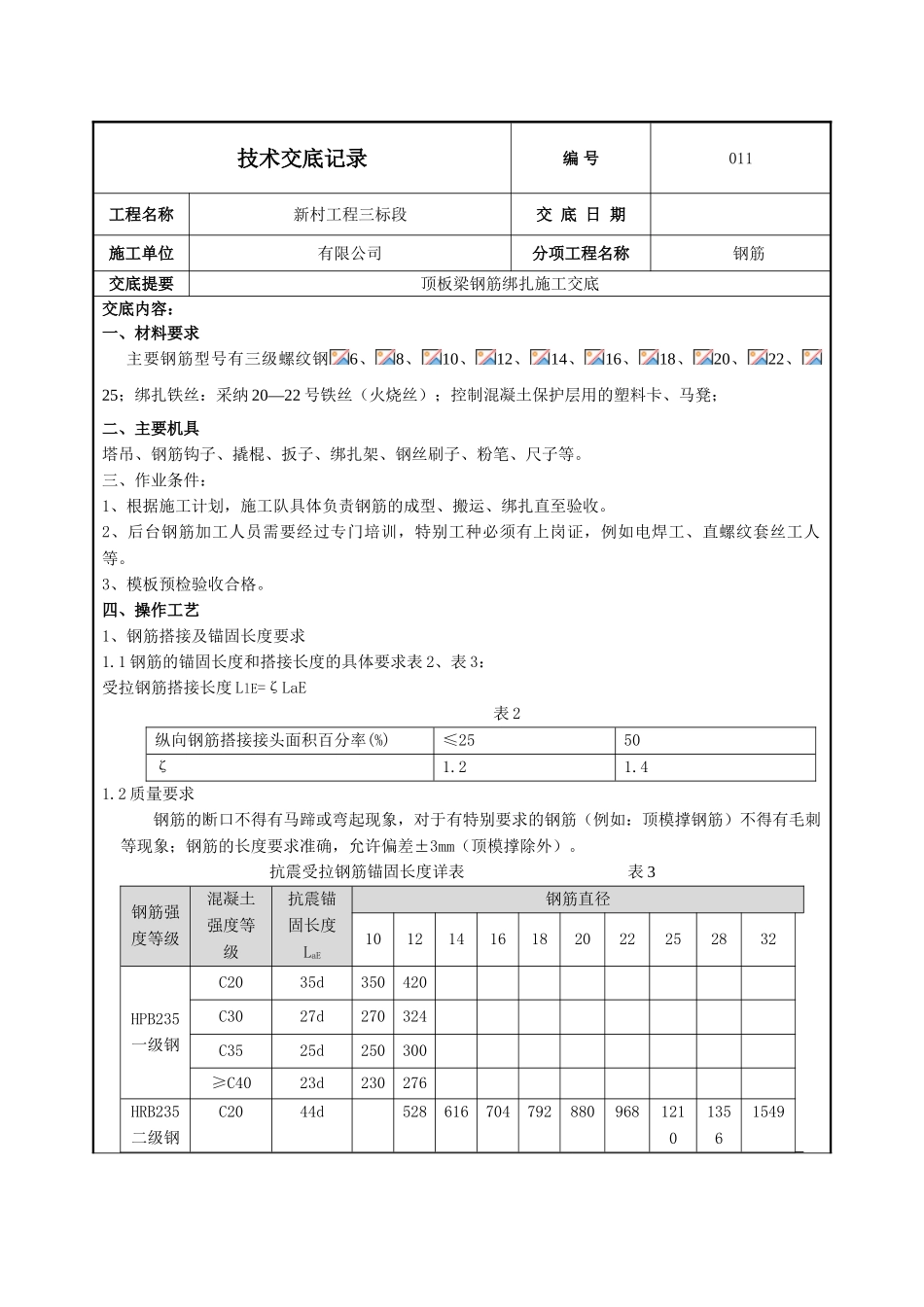

技术交底记录编 号011工程名称新村工程三标段交 底 日 期施工单位有限公司分项工程名称钢筋交底提要顶板梁钢筋绑扎施工交底交底内容: 一、材料要求主要钢筋型号有三级螺纹钢6、8、10、12、14、16、18、20、22、25;绑扎铁丝:采纳 20—22 号铁丝(火烧丝);控制混凝土保护层用的塑料卡、马凳;二、主要机具塔吊、钢筋钩子、撬棍、扳子、绑扎架、钢丝刷子、粉笔、尺子等
三、作业条件:1、根据施工计划,施工队具体负责钢筋的成型、搬运、绑扎直至验收
2、后台钢筋加工人员需要经过专门培训,特别工种必须有上岗证,例如电焊工、直螺纹套丝工人等
3、模板预检验收合格
四、操作工艺1、钢筋搭接及锚固长度要求1

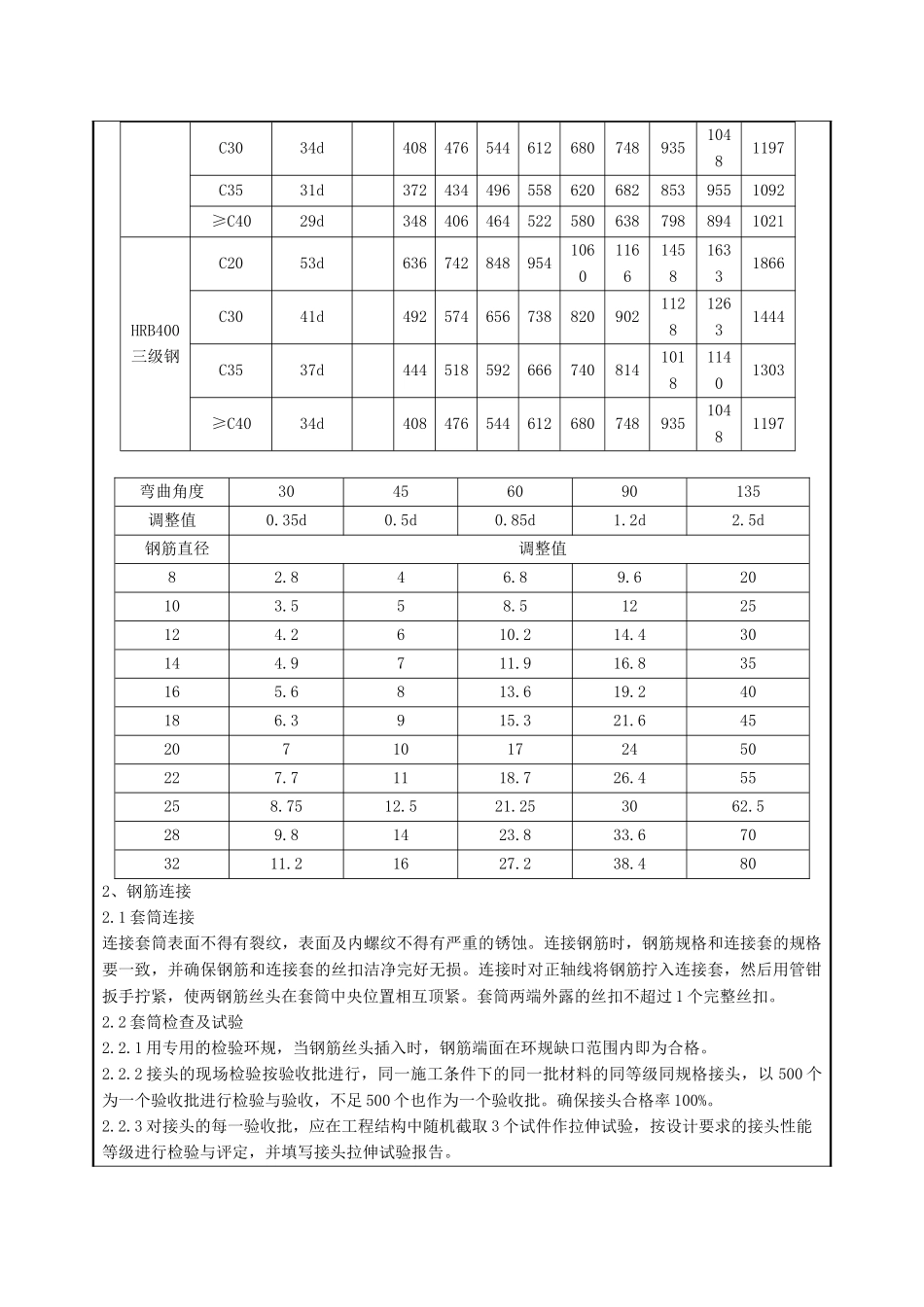

1 钢筋的锚固长度和搭接长度的具体要求表 2、表 3:受拉钢筋搭接长度 LlE=ζLaE 表 2纵向钢筋搭接接头面积百分率(%)≤2550ζ1
2 质量要求钢筋的断口不得有马蹄或弯起现象,对于有特别要求的钢筋(例如:顶模撑钢筋)不得有毛刺等现象;钢筋的长度要求准确,允许偏差±3mm(顶模撑除外)
抗震受拉钢筋锚固长度详表 表 3钢筋强度等级混凝土强度等级抗震锚固长度LaE钢筋直径10121416182022252832HPB235一级钢C2035d350420C3027d270324C3525d250300≥C4023d230276HRB235二级钢C2044d528616704792880968121013561549C3034d40847654461268074893510481197C3531d3724344965586206828539551092≥C4029d3484064645225806387988941021HRB400三级钢C2053d63674284895410601166145816331866C3041d492574656738820902
