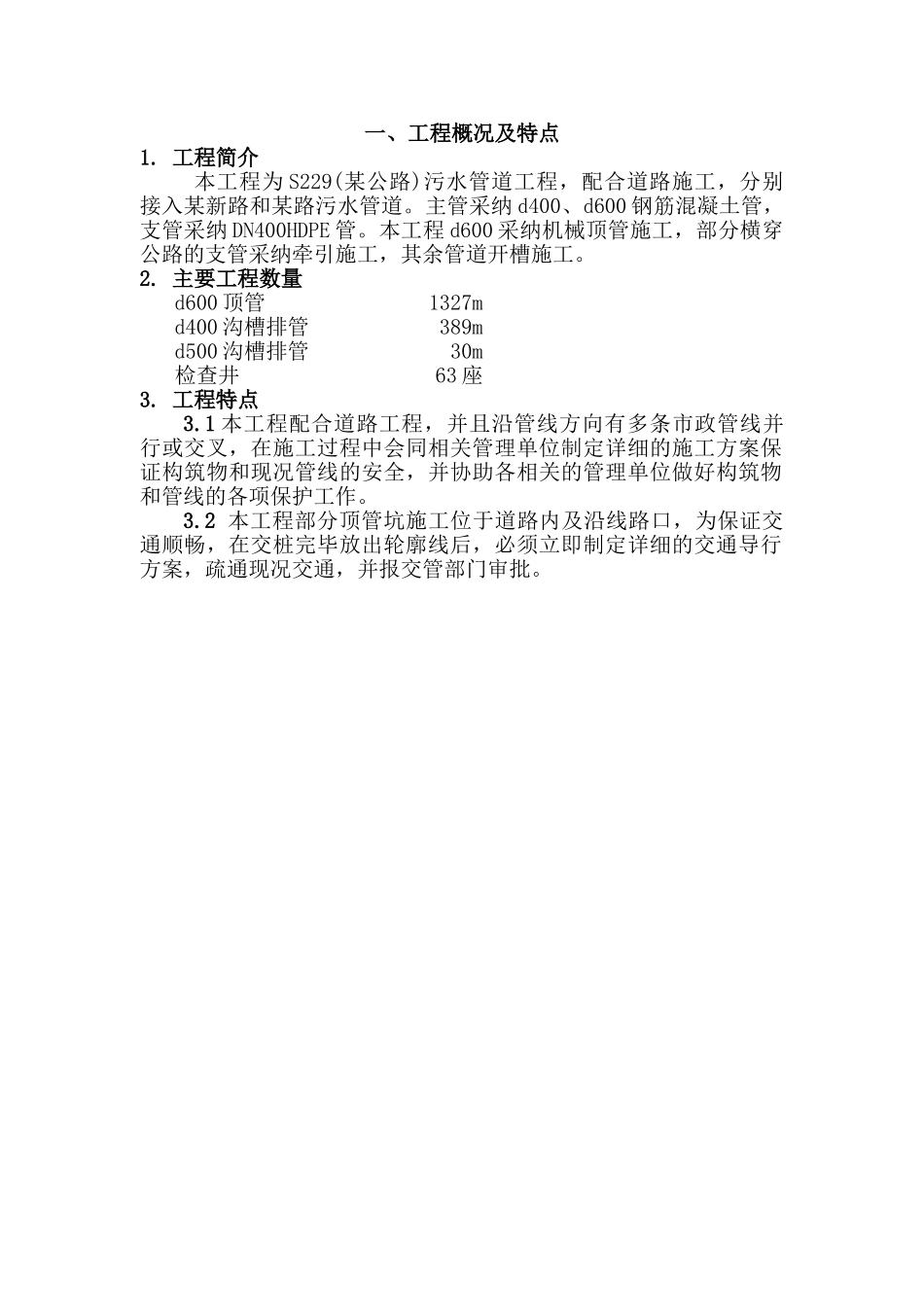

一、工程概况及特点1
工程简介本工程为 S229(某公路)污水管道工程,配合道路施工,分别接入某新路和某路污水管道
主管采纳 d400、d600 钢筋混凝土管,支管采纳 DN400HDPE 管
本工程 d600 采纳机械顶管施工,部分横穿公路的支管采纳牵引施工,其余管道开槽施工
主要工程数量d600 顶管 1327md400 沟槽排管 389md500 沟槽排管 30m 检查井 63 座3
1 本工程配合道路工程,并且沿管线方向有多条市政管线并行或交叉,在施工过程中会同相关管理单位制定详细的施工方案保证构筑物和现况管线的安全,并协助各相关的管理单位做好构筑物和管线的各项保护工作
2 本工程部分顶管坑施工位于道路内及沿线路口,为保证交通顺畅,在交桩完毕放出轮廓线后,必须立即制定详细的交通导行方案,疏通现况交通,并报交管部门审批

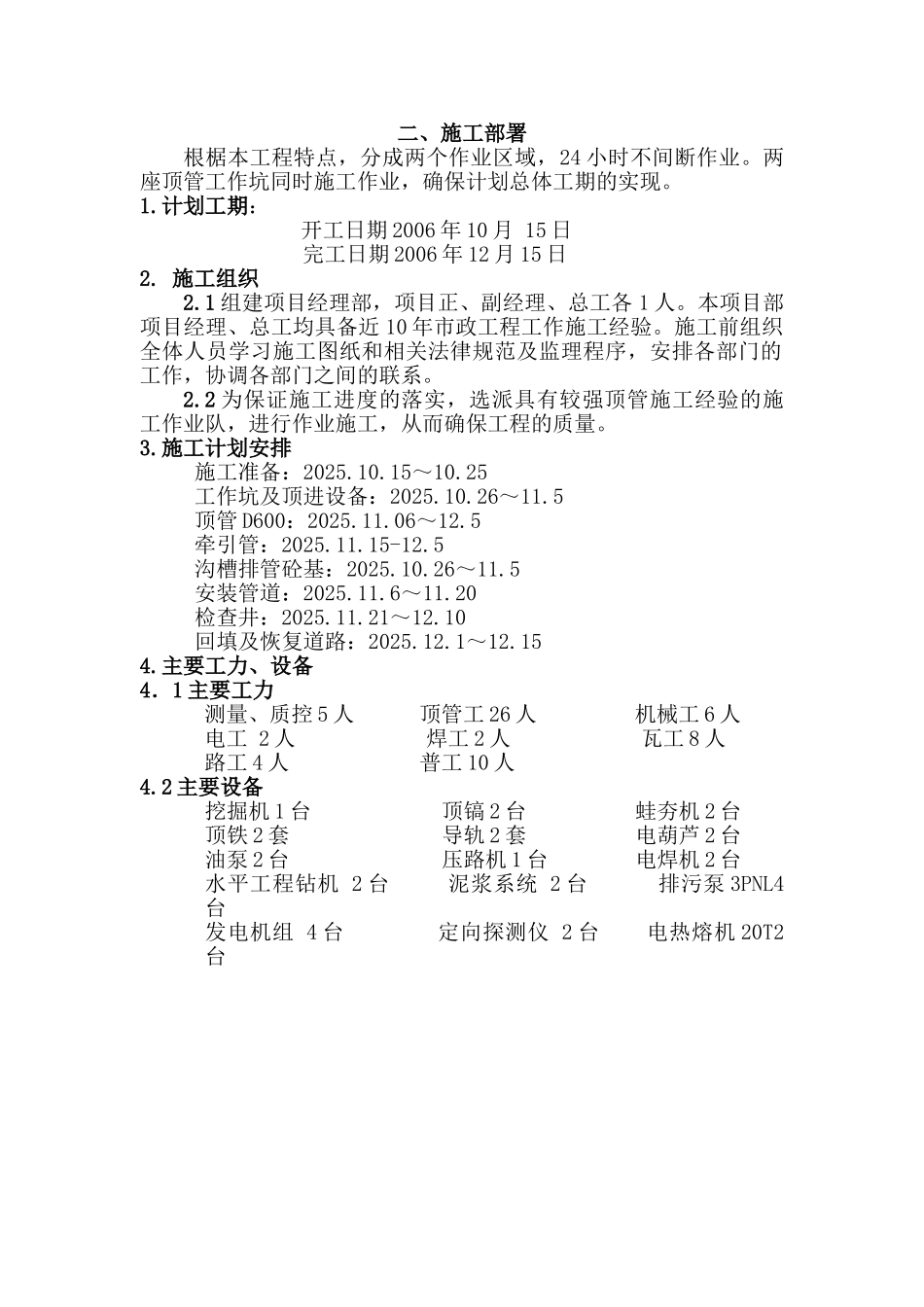

二、施工部署根椐本工程特点,分成两个作业区域,24 小时不间断作业
两座顶管工作坑同时施工作业,确保计划总体工期的实现
计划工期: 开工日期 2006 年 10 月 15 日 完工日期 2006 年 12 月 15 日2
1 组建项目经理部,项目正、副经理、总工各 1 人
本项目部项目经理、总工均具备近 10 年市政工程工作施工经验
施工前组织全体人员学习施工图纸和相关法律规范及监理程序,安排各部门的工作,协调各部门之间的联系
2 为保证施工进度的落实,选派具有较强顶管施工经验的施工作业队,进行作业施工,从而确保工程的质量
施工计划安排施工准备:2025
25工作坑及顶进设备:2025
5顶管 D600:2025
5牵引管:2025
5沟槽排管砼基:2025
5安装管道:2025
20检查井:2
