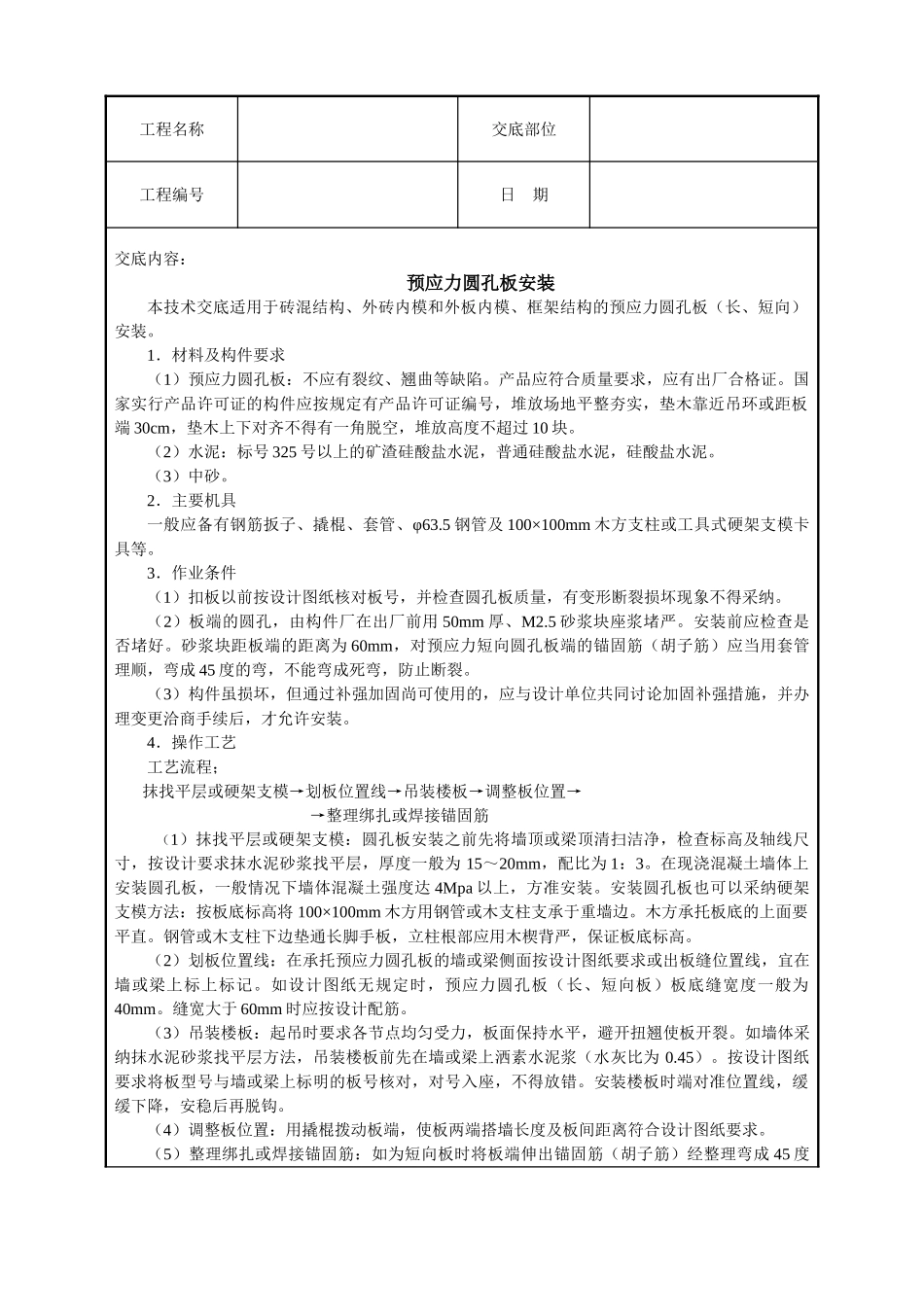

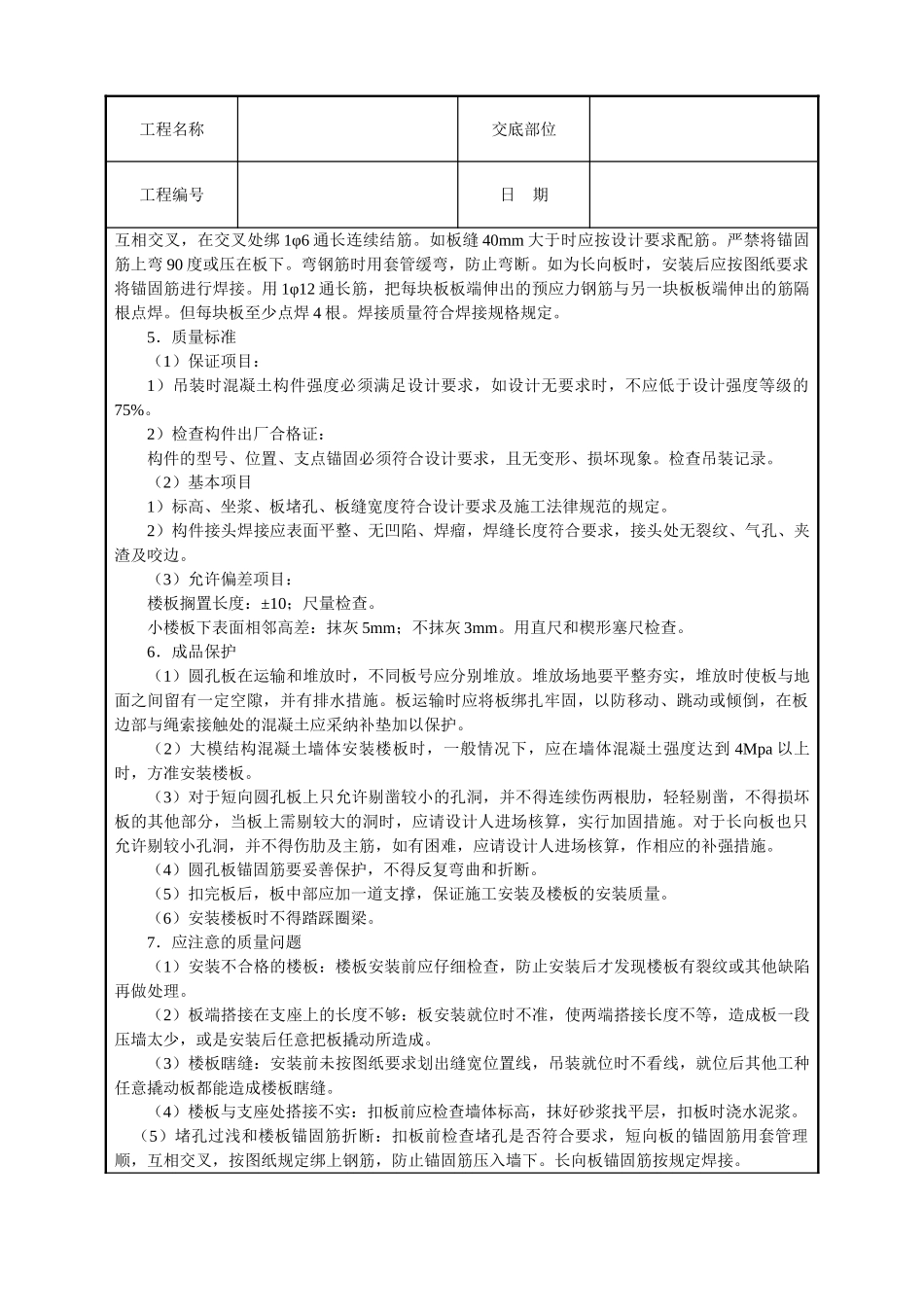

工程名称交底部位工程编号日 期交底内容:预应力圆孔板安装本技术交底适用于砖混结构、外砖内模和外板内模、框架结构的预应力圆孔板(长、短向)安装。1.材料及构件要求(1)预应力圆孔板:不应有裂纹、翘曲等缺陷。产品应符合质量要求,应有出厂合格证。国家实行产品许可证的构件应按规定有产品许可证编号,堆放场地平整夯实,垫木靠近吊环或距板端 30cm,垫木上下对齐不得有一角脱空,堆放高度不超过 10 块。(2)水泥:标号 325 号以上的矿渣硅酸盐水泥,普通硅酸盐水泥,硅酸盐水泥。(3)中砂。2.主要机具一般应备有钢筋扳子、撬棍、套管、φ63.5 钢管及 100×100mm 木方支柱或工具式硬架支模卡具等。3.作业条件(1)扣板以前按设计图纸核对板号,并检查圆孔板质量,有变形断裂损坏现象不得采纳。(2)板端的圆孔,由构件厂在出厂前用 50mm 厚、M2.5 砂浆块座浆堵严。安装前应检查是否堵好。砂浆块距板端的距离为 60mm,对预应力短向圆孔板端的锚固筋(胡子筋)应当用套管理顺,弯成 45 度的弯,不能弯成死弯,防止断裂。(3)构件虽损坏,但通过补强加固尚可使用的,应与设计单位共同讨论加固补强措施,并办理变更洽商手续后,才允许安装。4.操作工艺工艺流程; 抹找平层或硬架支模→划板位置线→吊装楼板→调整板位置→→整理绑扎或焊接锚固筋(1)抹找平层或硬架支模:圆孔板安装之前先将墙顶或梁顶清扫洁净,检查标高及轴线尺寸,按设计要求抹水泥砂浆找平层,厚度一般为 15~20mm,配比为 1:3。在现浇混凝土墙体上安装圆孔板,一般情况下墙体混凝土强度达 4Mpa 以上,方准安装。安装圆孔板也可以采纳硬架支模方法:按板底标高将 100×100mm 木方用钢管或木支柱支承于重墙边。木方承托板底的上面要平直。钢管或木支柱下边垫通长脚手板,立柱根部应用木楔背严,保证板底标高。(2)划板位置线:在承托预应力圆孔板的墙或梁侧面按设计图纸要求或出板缝位置线,宜在墙或梁上标上标记。如设计图纸无规定时,预应力圆孔板(长、短向板)板底缝宽度一般为40mm。缝宽大于 60mm 时应按设计配筋。(3)吊装楼板:起吊时要求各节点均匀受力,板面保持水平,避开扭翘使板开裂。如墙体采纳抹水泥砂浆找平层方法,吊装楼板前先在墙或梁上洒素水泥浆(水灰比为 0.45)。按设计图纸要求将板型号与墙或梁上标明的板号核对,对号入座,不得放错。安装楼板时端对准位置线,缓缓下降,安稳后再脱钩。(4)调整板位置:用撬棍拨...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

预应力圆孔板安装

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
