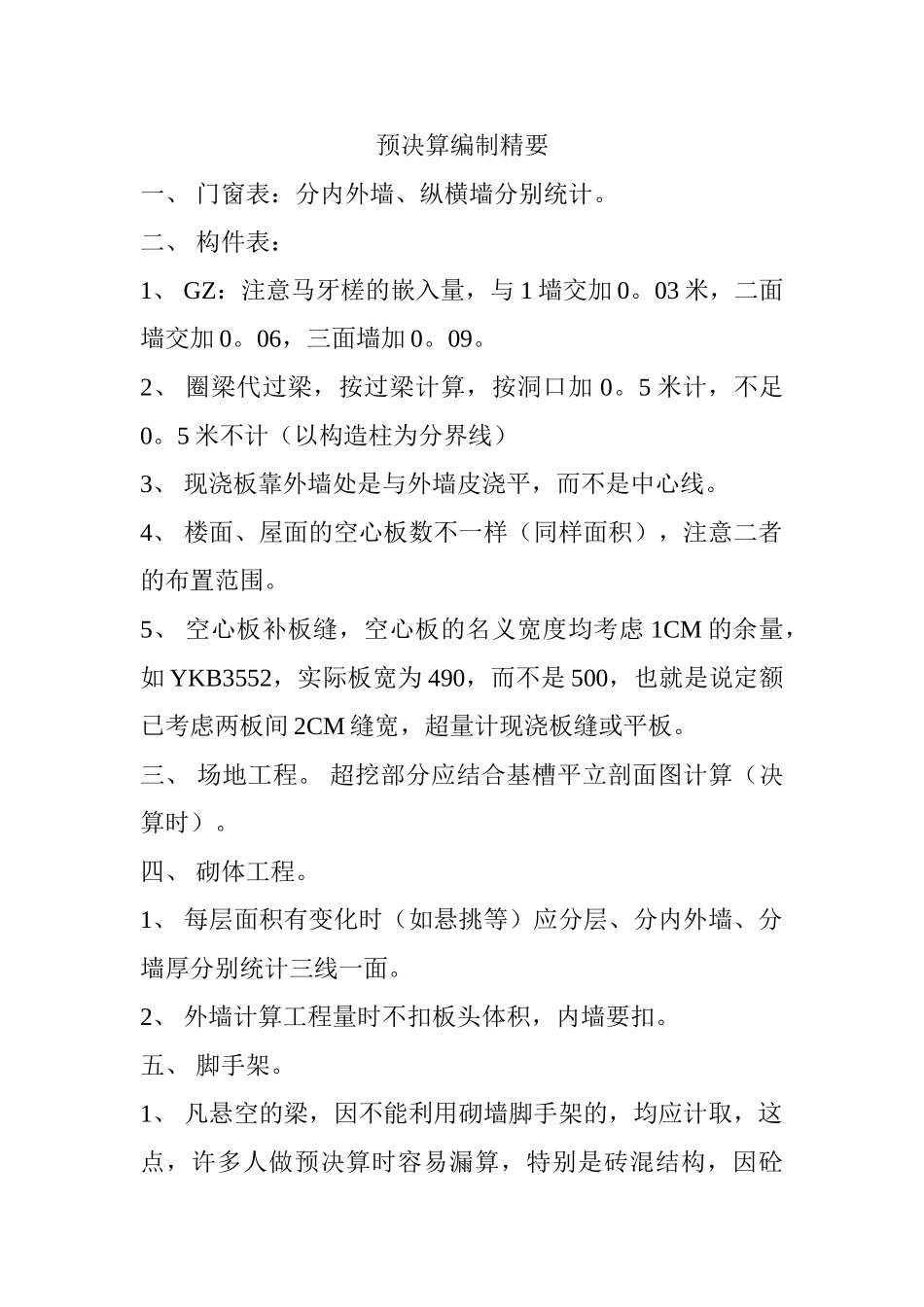

预决算编制精要一、 门窗表:分内外墙、纵横墙分别统计
二、 构件表: 1、 GZ:注意马牙槎的嵌入量,与 1 墙交加 0
03 米,二面墙交加 0
06,三面墙加 0
2、 圈梁代过梁,按过梁计算,按洞口加 0
5 米计,不足0
5 米不计(以构造柱为分界线) 3、 现浇板靠外墙处是与外墙皮浇平,而不是中心线
4、 楼面、屋面的空心板数不一样(同样面积),注意二者的布置范围
5、 空心板补板缝,空心板的名义宽度均考虑 1CM 的余量,如 YKB3552,实际板宽为 490,而不是 500,也就是说定额已考虑两板间 2CM 缝宽,超量计现浇板缝或平板
三、 场地工程
超挖部分应结合基槽平立剖面图计算(决算时)
四、 砌体工程
1、 每层面积有变化时(如悬挑等)应分层、分内外墙、分墙厚分别统计三线一面
2、 外墙计算工程量时不扣板头体积,内墙要扣
五、 脚手架
1、 凡悬空的梁,因不能利用砌墙脚手架的,均应计取,这点,许多人做预决算时容易漏算,特别是砖混结构,因砼构件较少,更容易漏算
2、 顶层休息平台一般应计满堂脚手架,按现行规定,超过3
6 米高应计满堂脚手架基本层,最上一个休息平台距屋面为 1 个半层高距离,一般会超过 3
6 米,应计满堂,此点在小造审核过的一些预决算中,一些老手也常常漏算该项
3、 梁脚手,高为到梁底高,内墙脚手为内墙,净高(净高除梁所占高度)六、(一) 土石方工程
1、 槽形基础的长度取定,宜按断面编号,分别统计长度,统计时,要先横向轴线后纵向轴线(反之亦可,主要是指有了合理的统计顺序,不易漏项)
这样做对初学者较易掌握,避开理不清思路
(三) 装饰工程
1、 女儿墙内侧一般会抹灰粉刷,很多人在计算时,往往会漏算这里
(四) 建筑面积计算
柱外围水平面积不等与顶盖投影面积,许多人将二者混为一潭,但他们是不一样的概念,假
