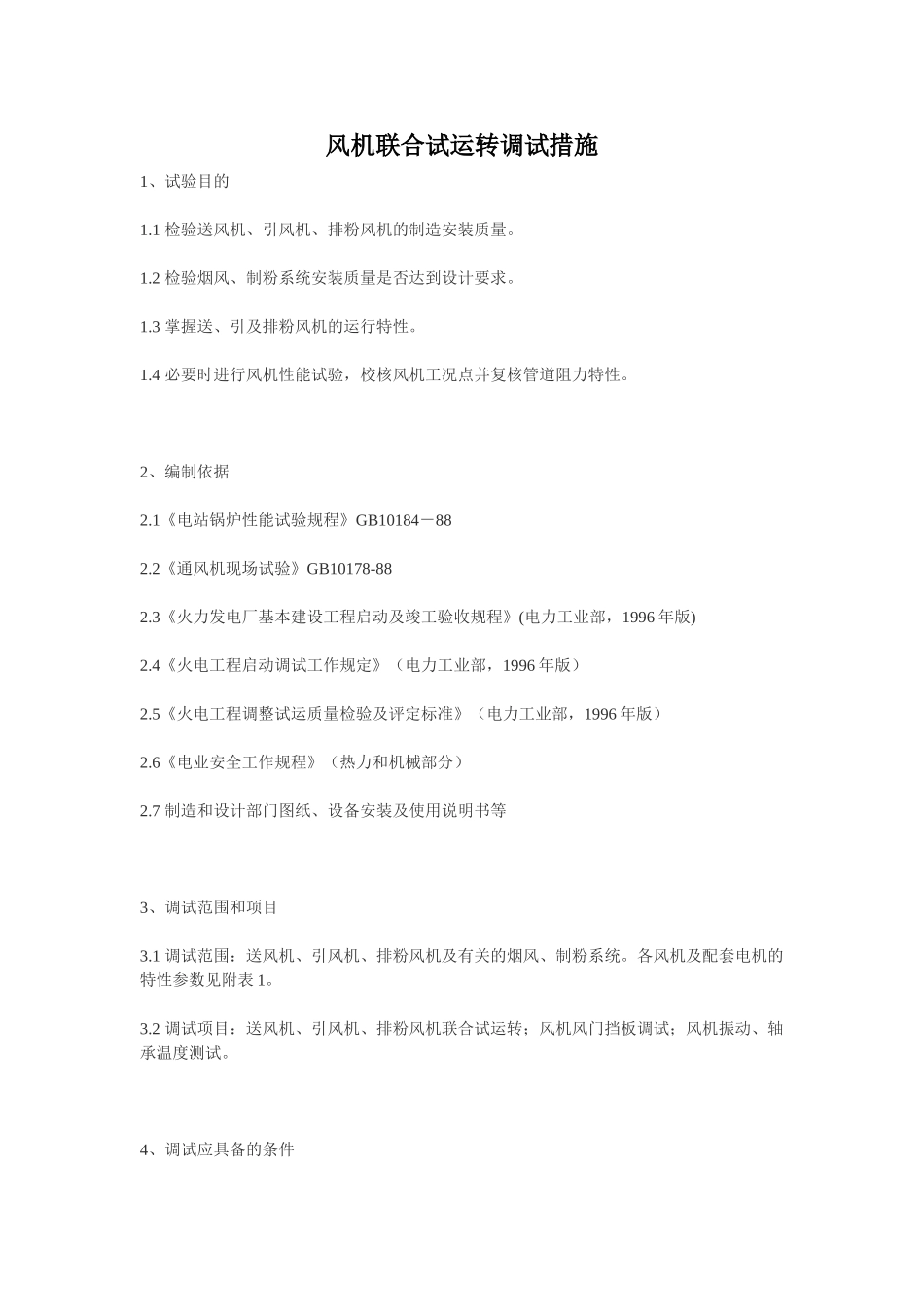

风机联合试运转调试措施1、试验目的1
1 检验送风机、引风机、排粉风机的制造安装质量
2 检验烟风、制粉系统安装质量是否达到设计要求
3 掌握送、引及排粉风机的运行特性
4 必要时进行风机性能试验,校核风机工况点并复核管道阻力特性
2、编制依据2
1《电站锅炉性能试验规程》GB10184-882
2《通风机现场试验》GB10178-882
3《火力发电厂基本建设工程启动及竣工验收规程》(电力工业部,1996 年版)2
4《火电工程启动调试工作规定》(电力工业部,1996 年版)2
5《火电工程调整试运质量检验及评定标准》(电力工业部,1996 年版)2
6《电业安全工作规程》(热力和机械部分)2
7 制造和设计部门图纸、设备安装及使用说明书等3、调试范围和项目3
1 调试范围:送风机、引风机、排粉风机及有关的烟风、制粉系统
各风机及配套电机的特性参数见附表 1
2 调试项目:送风机、引风机、排粉风机联合试运转;风机风门挡板调试;风机振动、轴承温度测试
4、调试应具备的条件4
1 基建方面4
1 送、引、排粉风机经分部试转验收合格,有关试验结束,并具备完整的验收记录
2 风机入口挡板及出口风门和液力耦合器勺管经调试,开关方向正确、灵敏,可远方操作
风门实际开度与外部指示及集控室指示相一致
3 锅炉本体、烟风系统的工作已经完成,人孔门关闭
4 风机周围沟道盖板齐全,杂物清除,照明充足,脚手架拆除
5 炉底水封防止漏风,电除尘放灰口与大气隔离
6 制粉系统安装完毕,各风门经调试检查验收合格,粗粉分离器挡板预置于 40º的位置
2 生产方面4
1 控制室内有关热工仪表,如风机电流、电压、风门开度、风压表等可正常可靠的投入
2 风机的各种联锁(如送、引风机联锁)、程控等,经静态试验合格并投入,事故按
