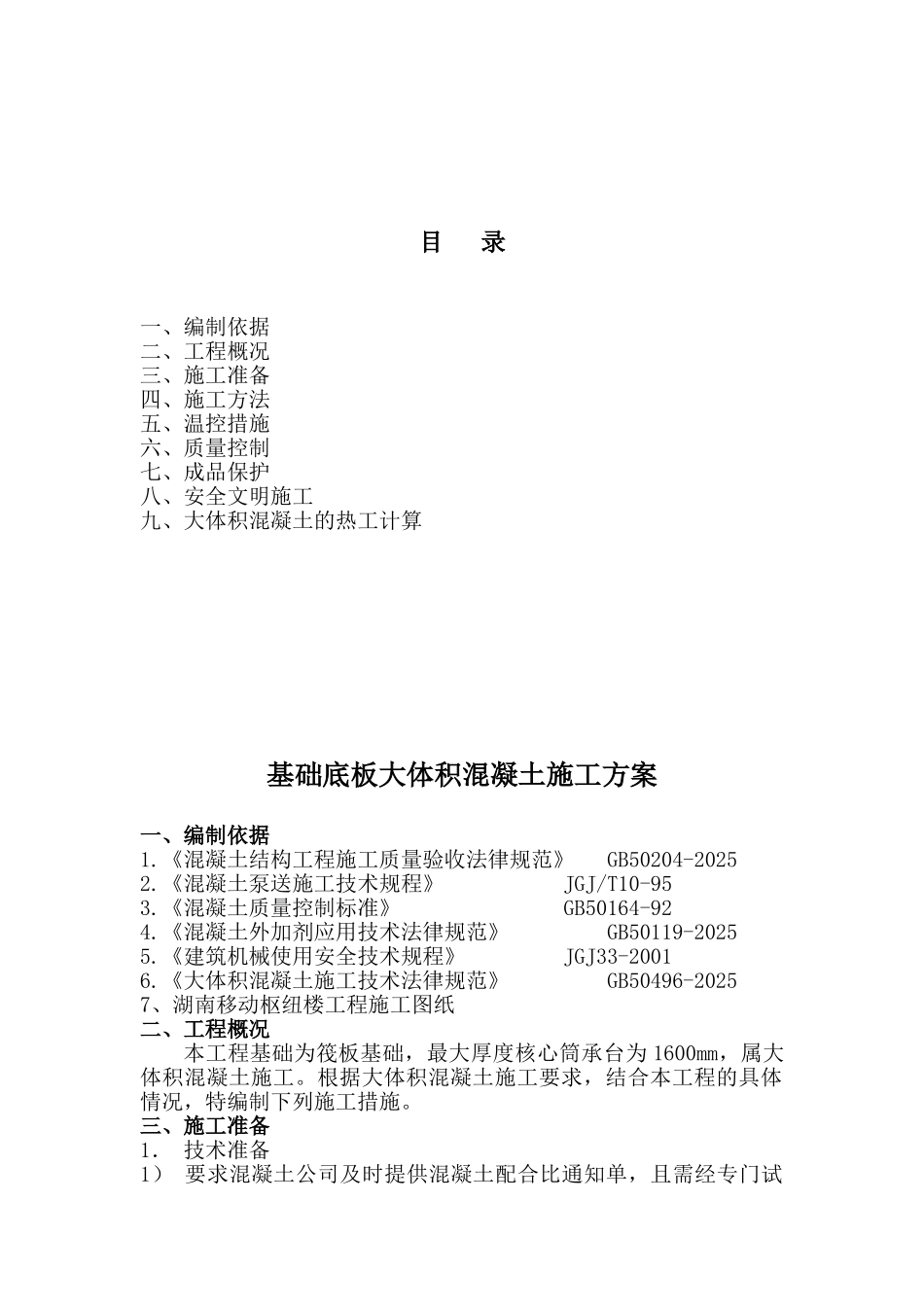

XX 枢 纽 楼 工 程大体积混凝土施工方案编制单位:XX 工程有限公司 XX 枢纽楼项目部目 录一、编制依据二、工程概况三、施工准备四、施工方法五、温控措施六、质量控制七、成品保护八、安全文明施工九、大体积混凝土的热工计算基础底板大体积混凝土施工方案一、编制依据1
《混凝土结构工程施工质量验收法律规范》 GB50204-20252
《混凝土泵送施工技术规程》 JGJ/T10-953
《混凝土质量控制标准》 GB50164-924
《混凝土外加剂应用技术法律规范》 GB50119-20255
《建筑机械使用安全技术规程》 JGJ33-20016
《大体积混凝土施工技术法律规范》 GB50496-20257、湖南移动枢纽楼工程施工图纸二、工程概况本工程基础为筏板基础,最大厚度核心筒承台为 1600mm,属大体积混凝土施工
根据大体积混凝土施工要求,结合本工程的具体情况,特编制下列施工措施

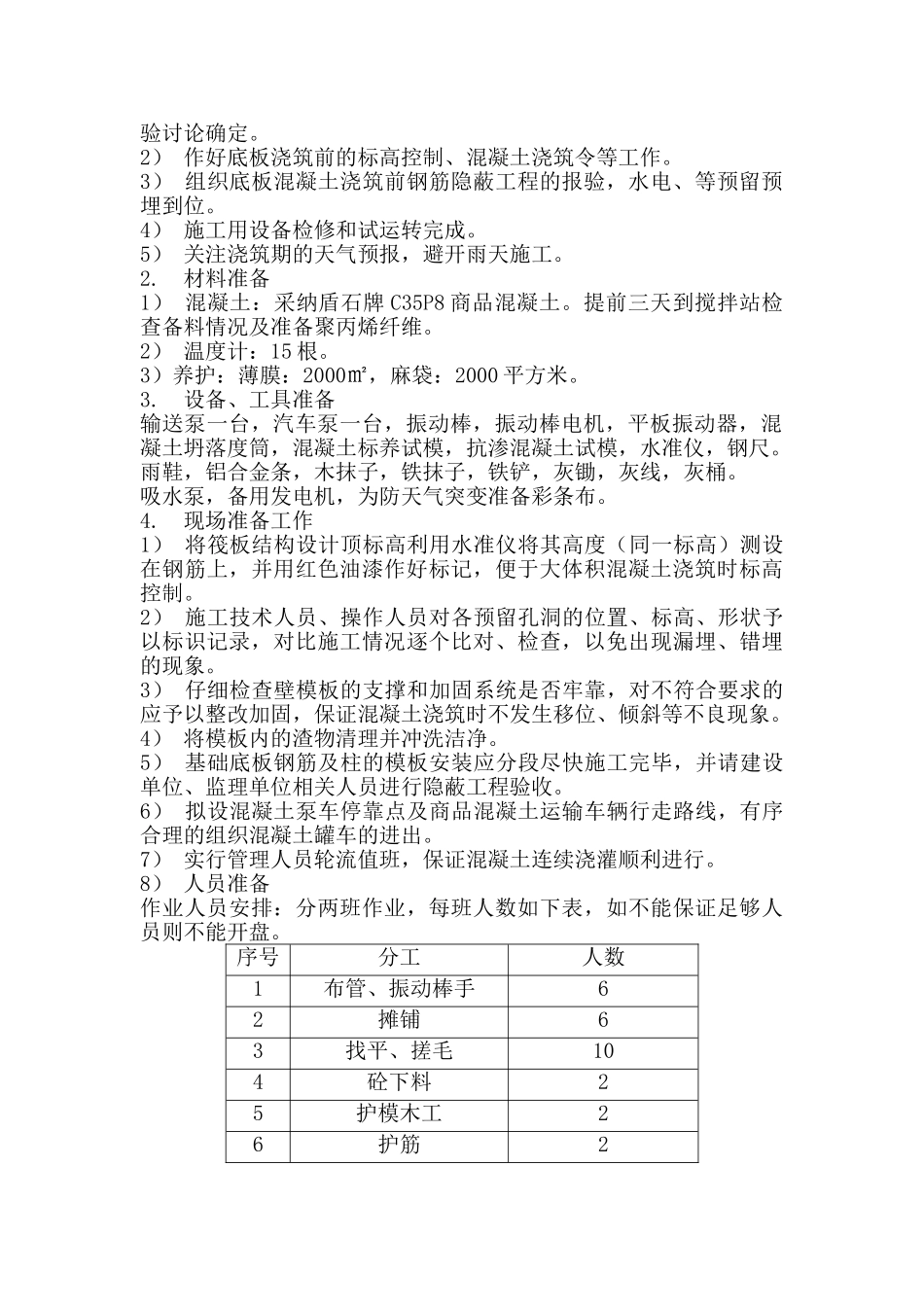

三、施工准备1. 技术准备1) 要求混凝土公司及时提供混凝土配合比通知单,且需经专门试验讨论确定
2) 作好底板浇筑前的标高控制、混凝土浇筑令等工作
3) 组织底板混凝土浇筑前钢筋隐蔽工程的报验,水电、等预留预埋到位
4) 施工用设备检修和试运转完成
5) 关注浇筑期的天气预报,避开雨天施工
材料准备1) 混凝土:采纳盾石牌 C35P8 商品混凝土
提前三天到搅拌站检查备料情况及准备聚丙烯纤维
2) 温度计:15 根
3)养护:薄膜:2000㎡,麻袋:2000 平方米
设备、工具准备输送泵一台,汽车泵一台,振动棒,振动棒电机,平板振动器,混凝土坍落度筒,混凝土标养试模,抗渗混凝土试模,水准仪,钢尺
雨鞋,铝合金条,木抹子,铁抹子,铁铲,灰锄,灰线,灰桶
吸水泵,备用发电机,为防天气突变准备彩条布
现场准备工作1) 将筏板结构设计顶标高利用水准仪将其高度(同一标高)测设在钢筋
