桩基托换点冲孔灌注桩施工小结****桩基托换工程共包含 4 根托换新桩施工,皆为冲孔灌注桩,直径 1
5m,桩长分别为 28
07m 及 27
97m,冲孔深度均达 32m 左右
施施工场地点位于 XX 高架桥下,净空约 4
25m,机械摆放空间小,操作空间不足
目前已经全部完成了 4 根托换桩施工,我们对本阶段工作进行如下施工小结
(一)低净空下冲孔桩机进场及安装定位(1)桥下地面为素填土层,围护桩施工后地面刚度不够,为保证冲孔桩机放置稳固,我们在冲孔桩处浇注 9m*4m 的 20cm 混凝土,并安放了钢筋

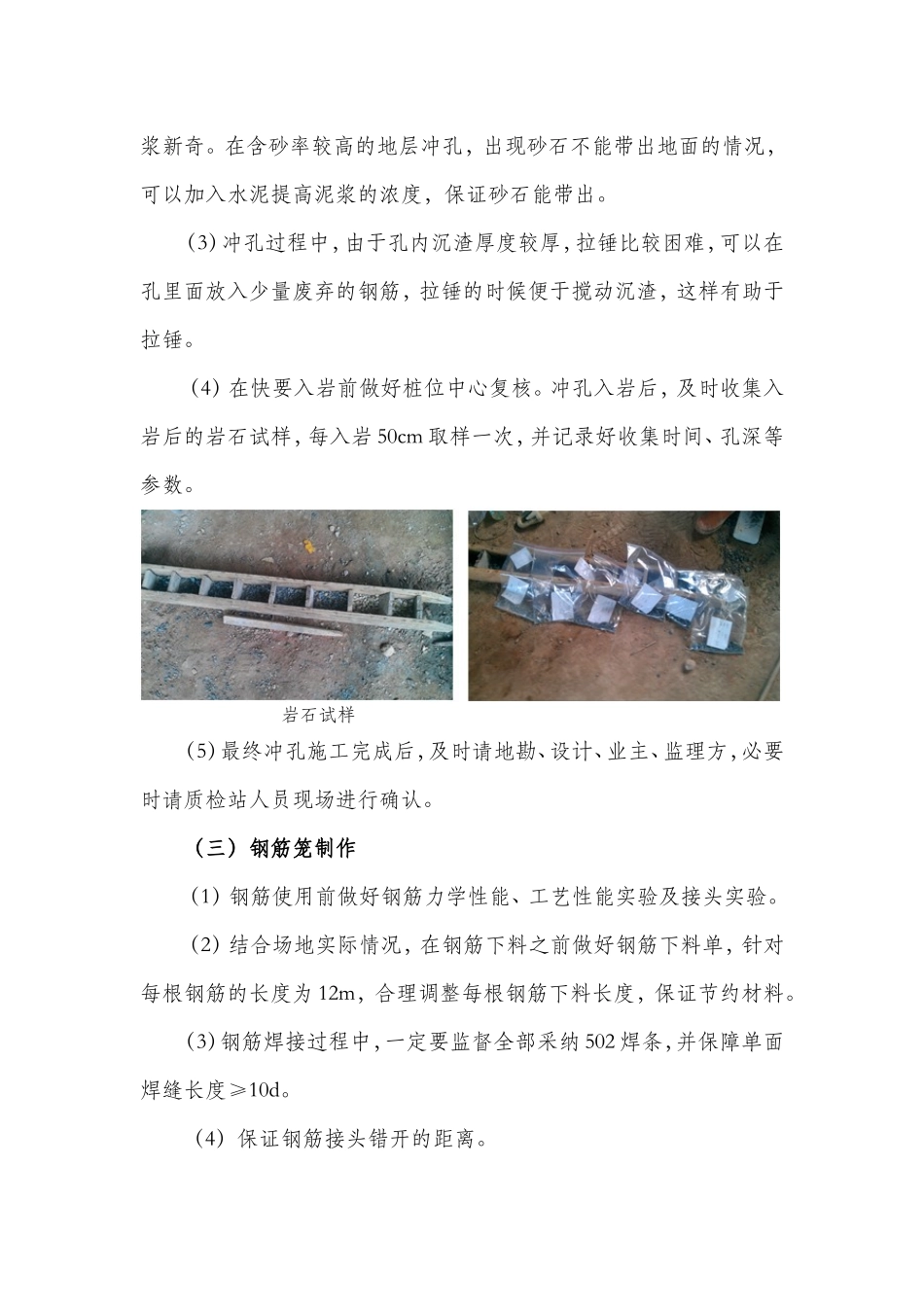

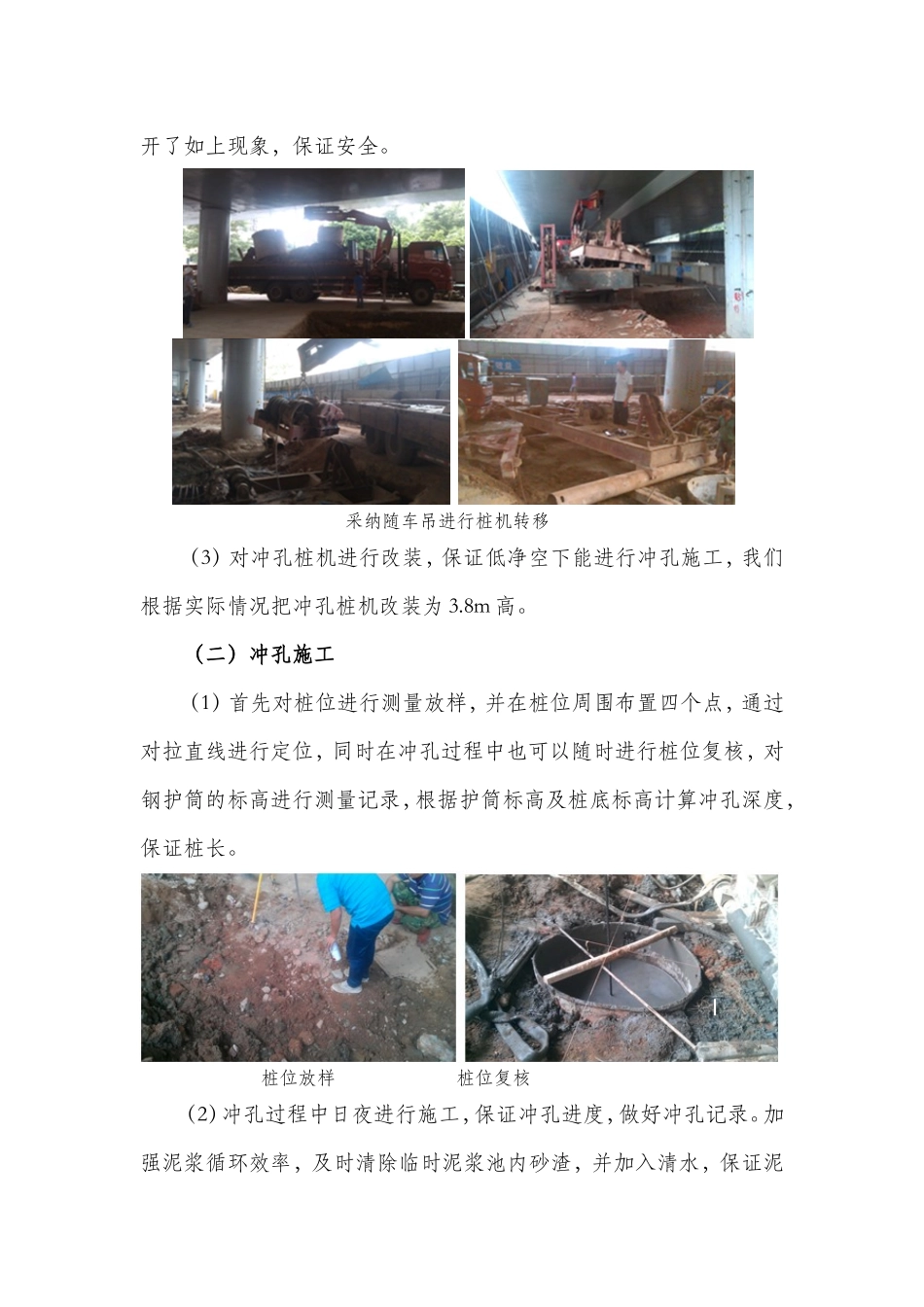

桩机放置处场地硬化 桩机放置处场地硬化(2)由于桥下净空不够,现场无法采纳起重机转运冲孔桩机,我们施工完钻孔围护桩后,在现场南侧和北侧修筑临时便道(假如先做托换桩,再做围护桩,场地未破坏,利于桩机转运),采纳随车吊装运冲孔桩机至指定位置,把桩机一一卸下
由于净空不够,随车吊的吊臂不能很好的抬高,导致提升重量不够,所以在进行第一次吊装时出现桩机侧翻现象,此后我们把桩机的机架及卷扬机拆离分别吊装,避开了如上现象,保证安全
采纳随车吊进行桩机转移(3)对冲孔桩机进行改装,保证低净空下能进行冲孔施工,我们根据实际情况把冲孔桩机改装为 3
(二)冲孔施工(1)首先对桩位进行测量放样,并在桩位周围布置四个点,通过对拉直线进行定位,同时在冲孔过程中也可以随时进行桩位复核,对钢护筒的标高进行测量记录,根据护筒标高及桩底标高计算冲孔深度,保证桩长
桩位放样 桩位复核(2)冲孔过程中日夜进行施工,保证冲孔进度,做好冲孔记录
加强泥浆循环效率,及时清除临时泥浆池内砂渣,并加入清水,保证泥浆新奇
在含砂率较高的地层冲孔,出现砂石不能带出地面的情况,可以加入水泥提高泥浆的浓度,保证砂石能带出
(3)冲孔过程中,由于孔内沉渣厚度较厚,拉锤比较困难,可以在孔里面放入少量废弃的钢筋,
