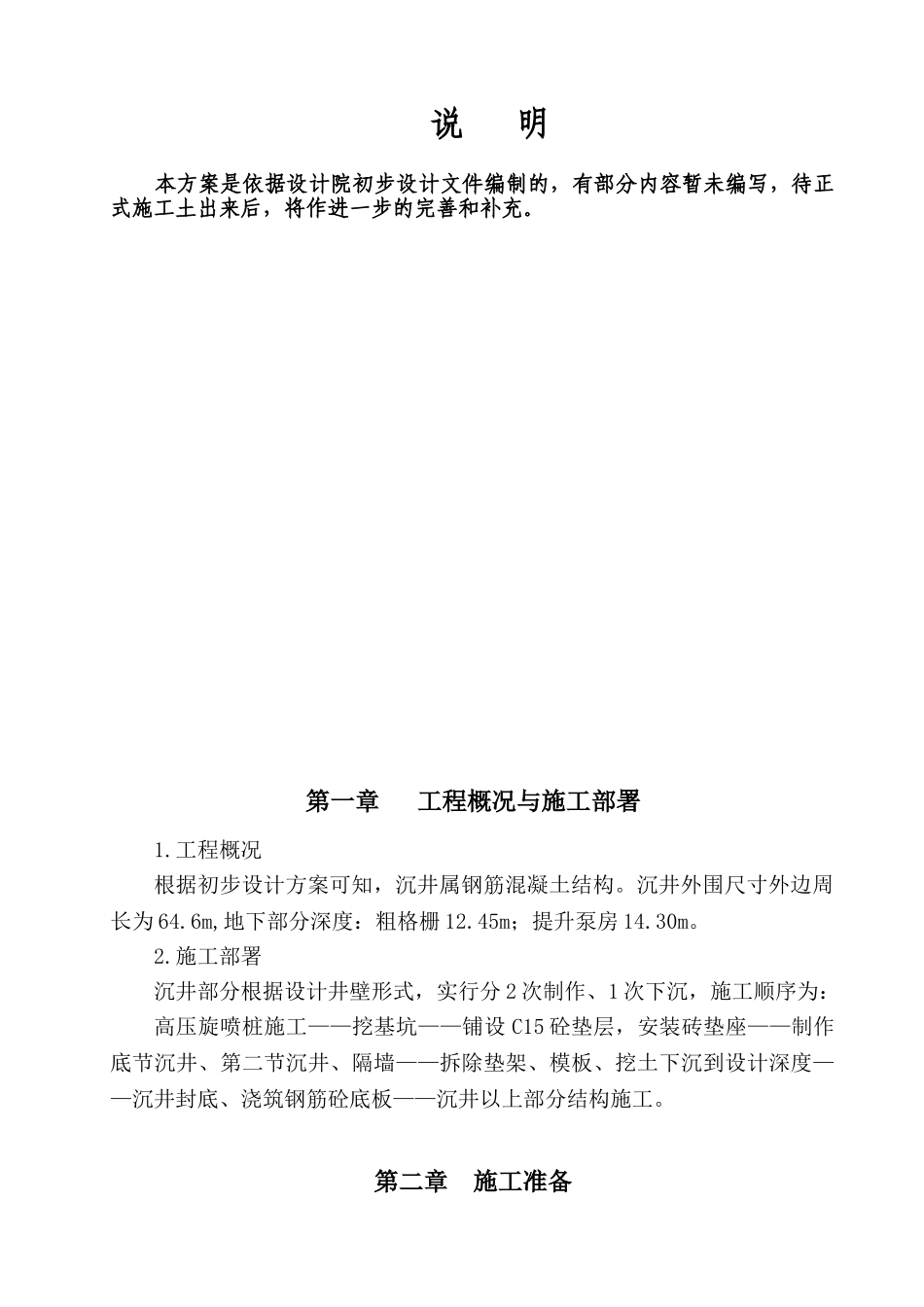

说 明 本方案是依据设计院初步设计文件编制的,有部分内容暂未编写,待正式施工土出来后,将作进一步的完善和补充
第一章 工程概况与施工部署1
工程概况根据初步设计方案可知,沉井属钢筋混凝土结构
沉井外围尺寸外边周长为 64
6m,地下部分深度:粗格栅 12
45m;提升泵房 14
施工部署沉井部分根据设计井壁形式,实行分 2 次制作、1 次下沉,施工顺序为:高压旋喷桩施工——挖基坑——铺设 C15 砼垫层,安装砖垫座——制作底节沉井、第二节沉井、隔墙——拆除垫架、模板、挖土下沉到设计深度——沉井封底、浇筑钢筋砼底板——沉井以上部分结构施工
第二章 施工准备1

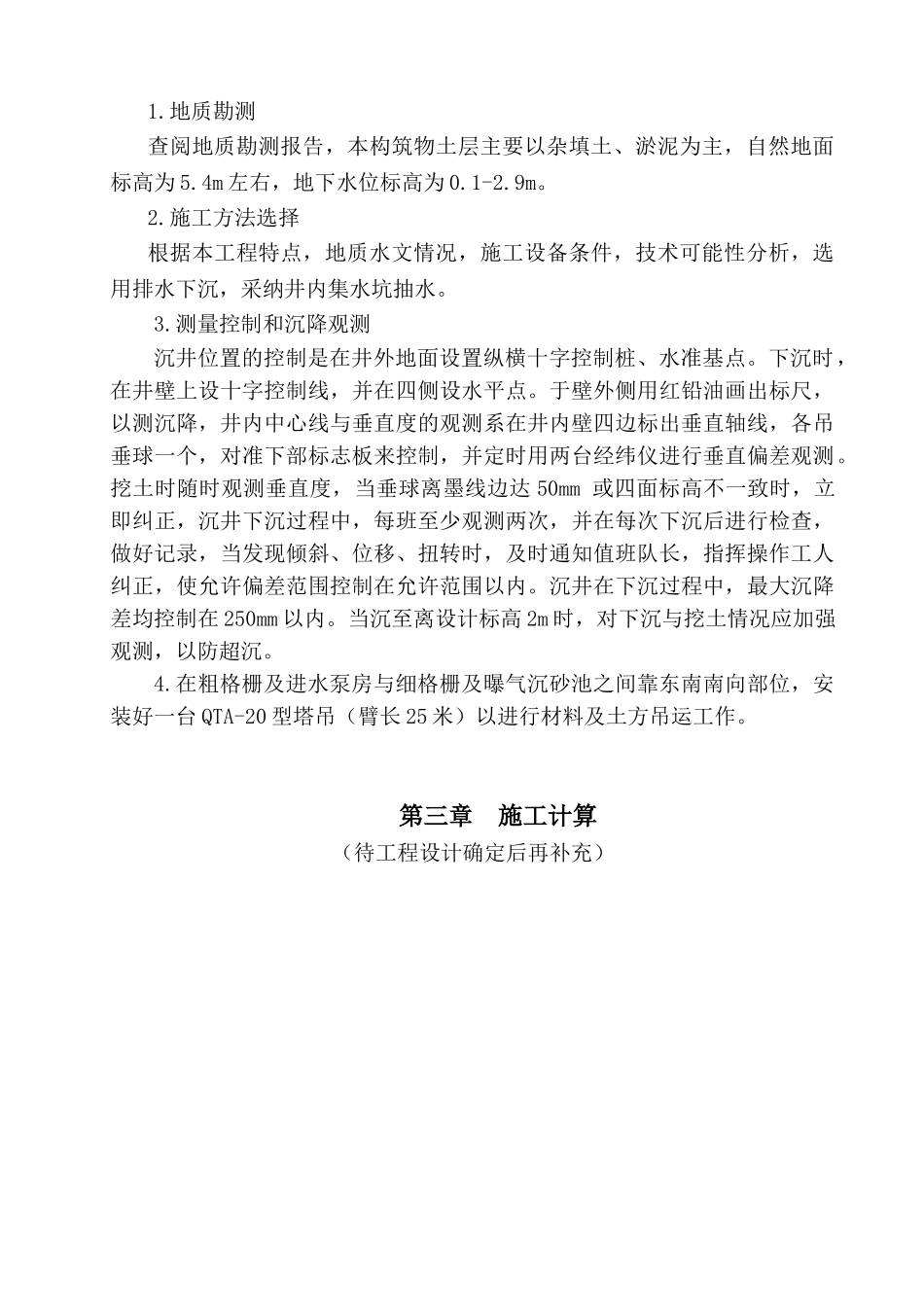

地质勘测查阅地质勘测报告,本构筑物土层主要以杂填土、淤泥为主,自然地面标高为 5
4m 左右,地下水位标高为 0
施工方法选择根据本工程特点,地质水文情况,施工设备条件,技术可能性分析,选用排水下沉,采纳井内集水坑抽水
测量控制和沉降观测沉井位置的控制是在井外地面设置纵横十字控制桩、水准基点
下沉时,在井壁上设十字控制线,并在四侧设水平点
于壁外侧用红铅油画出标尺,以测沉降,井内中心线与垂直度的观测系在井内壁四边标出垂直轴线,各吊垂球一个,对准下部标志板来控制,并定时用两台经纬仪进行垂直偏差观测
挖土时随时观测垂直度,当垂球离墨线边达 50mm 或四面标高不一致时,立即纠正,沉井下沉过程中,每班至少观测两次,并在每次下沉后进行检查,做好记录,当发现倾斜、位移、扭转时,及时通知值班队长,指挥操作工人纠正,使允许偏差范围控制在允许范围以内
沉井在下沉过程中,最大沉降差均控制在 250mm 以内
当沉至离设计标高 2m 时,对下沉与挖土情况应加强观测,以防超沉
在粗格栅及进水泵房与细格栅及曝气沉砂池之间靠东南南向部位,安装好一台 QTA-20 型塔吊(臂长 25 米)以进行材料及土方吊运工
