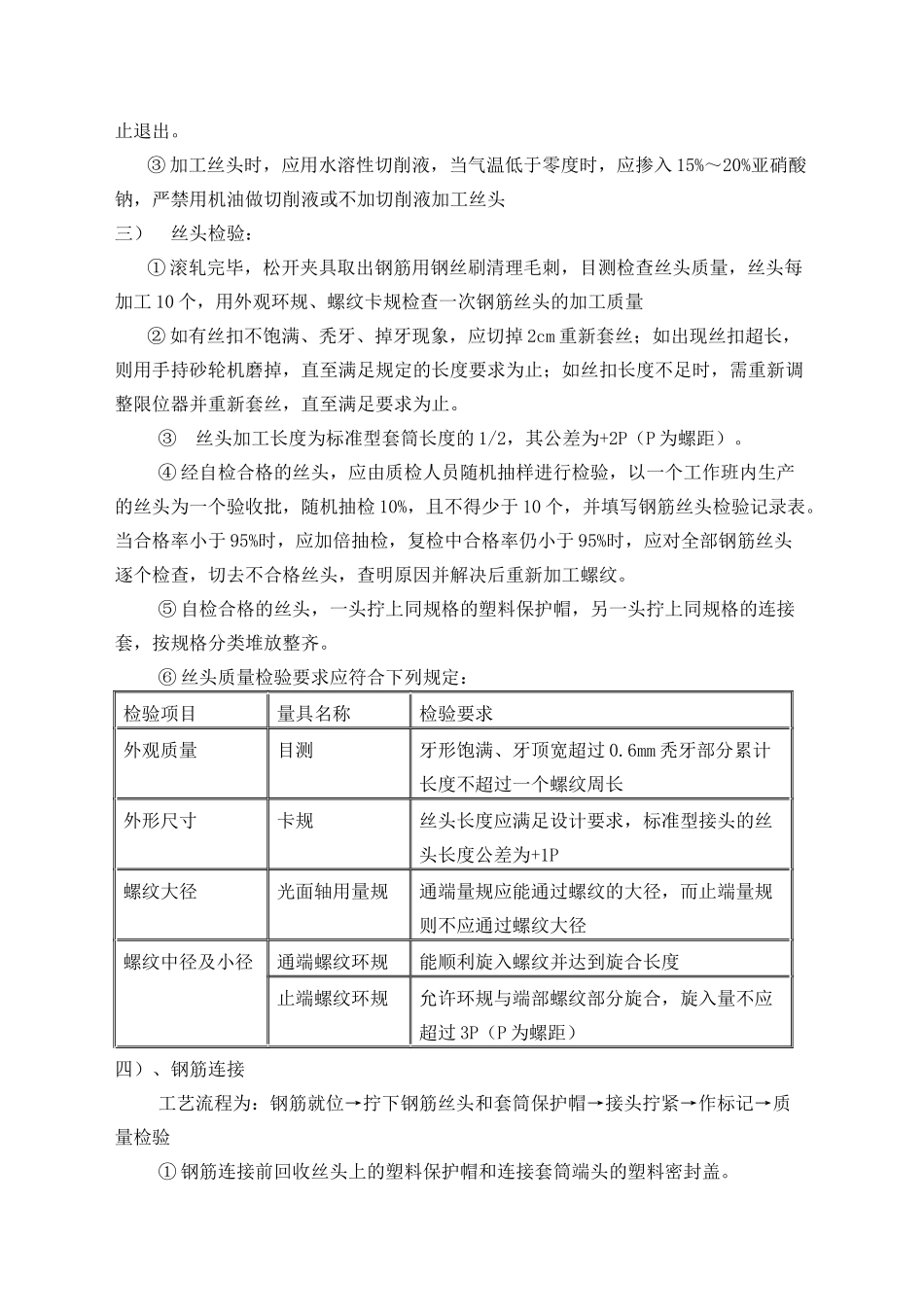

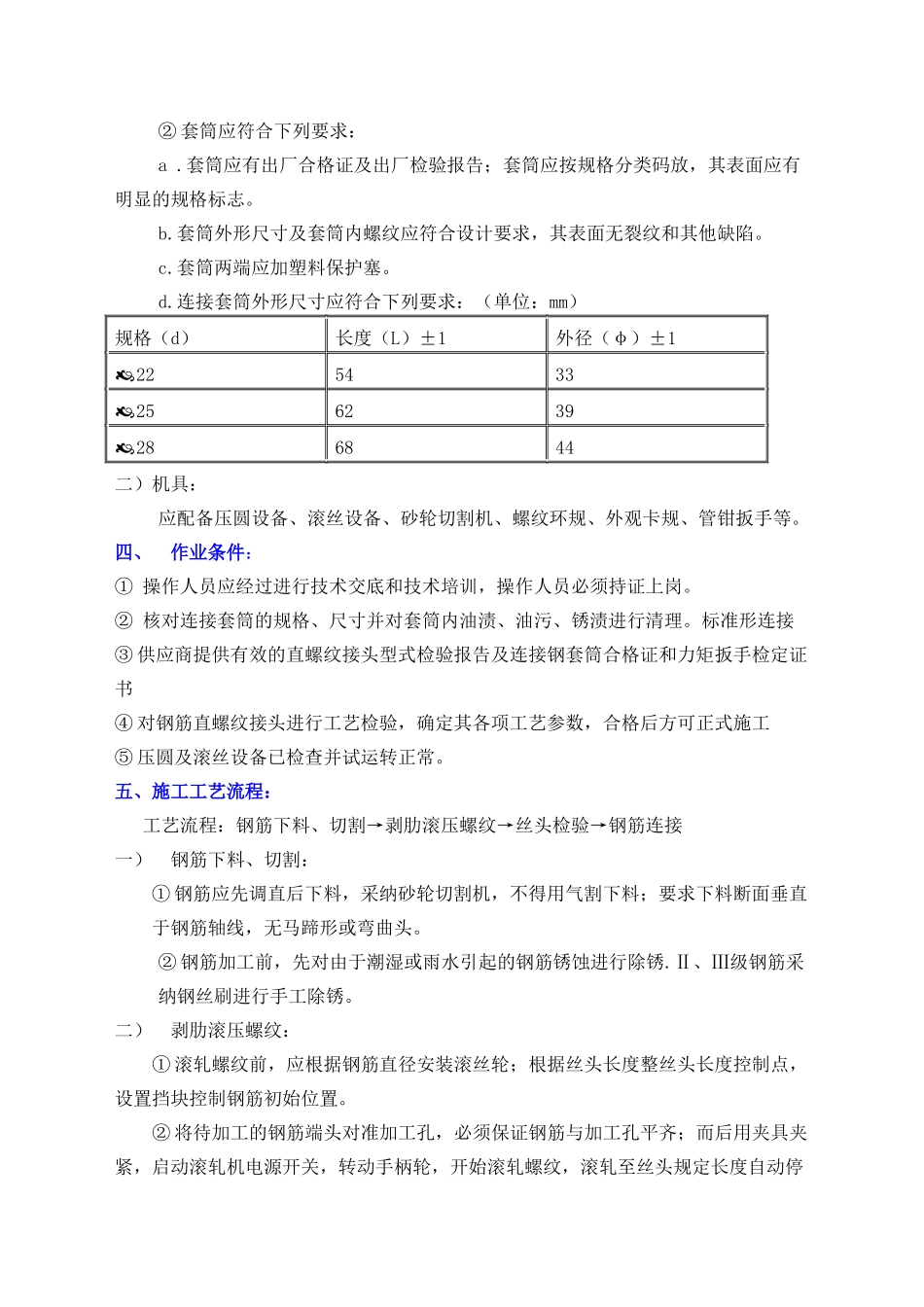

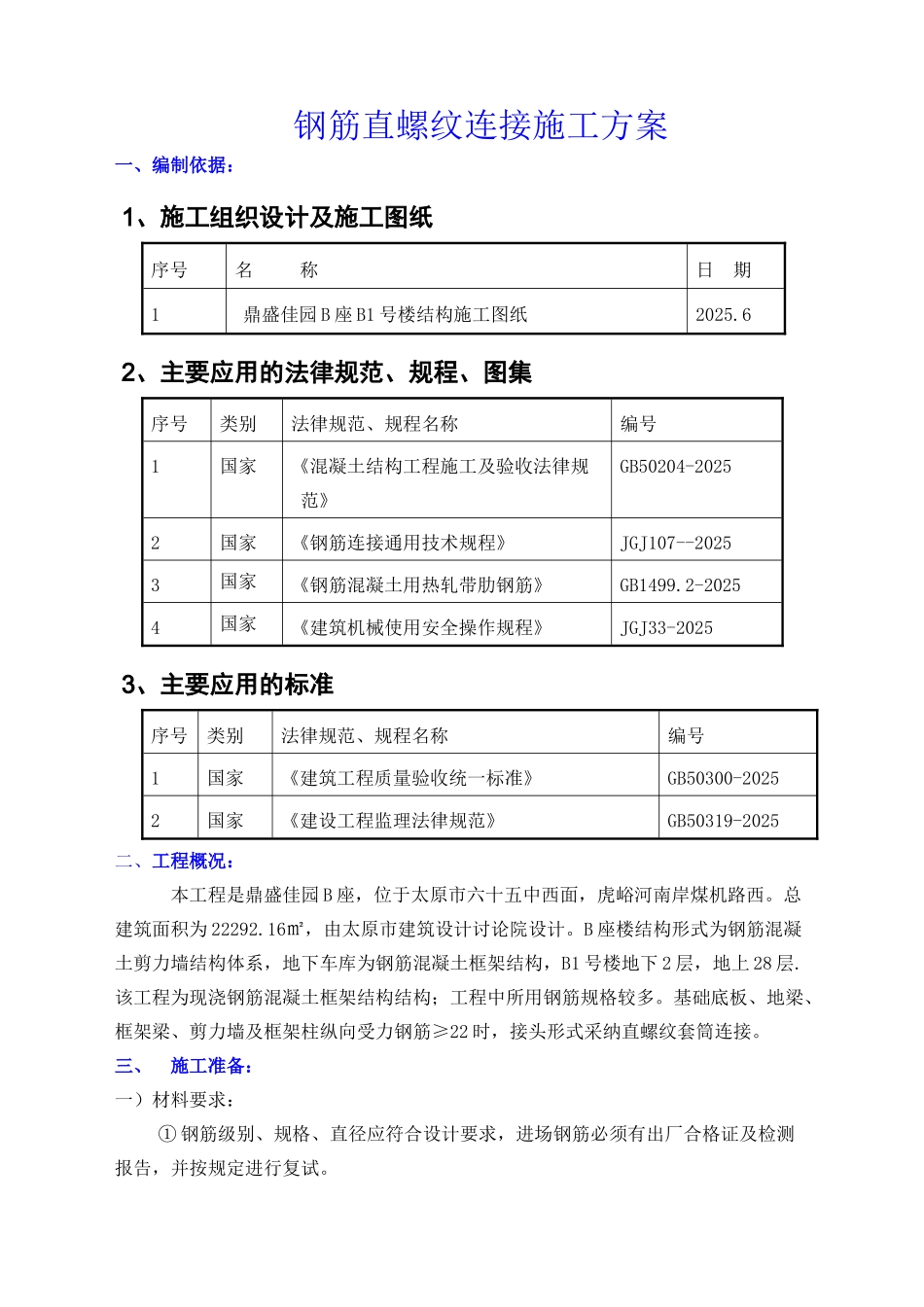

钢筋直螺纹连接施工方案一、编制依据:1、施工组织设计及施工图纸序号名 称日 期1鼎盛佳园 B 座 B1 号楼结构施工图纸2025.62、主要应用的法律规范、规程、图集 序号类别法律规范、规程名称编号1国家《混凝土结构工程施工及验收法律规范》GB50204-20252国家《钢筋连接通用技术规程》JGJ107--20253国家《钢筋混凝土用热轧带肋钢筋》GB1499.2-20254国家《建筑机械使用安全操作规程》JGJ33-20253、主要应用的标准序号类别法律规范、规程名称编号1国家《建筑工程质量验收统一标准》GB50300-20252国家《建设工程监理法律规范》GB50319-2025二、工程概况: 本工程是鼎盛佳园 B 座,位于太原市六十五中西面,虎峪河南岸煤机路西。总建筑面积为 22292.16㎡,由太原市建筑设计讨论院设计。B 座楼结构形式为钢筋混凝土剪力墙结构体系,地下车库为钢筋混凝土框架结构,B1 号楼地下 2 层,地上 28 层.该工程为现浇钢筋混凝土框架结构结构;工程中所用钢筋规格较多。基础底板、地梁、框架梁、剪力墙及框架柱纵向受力钢筋≥22 时,接头形式采纳直螺纹套筒连接。三、施工准备:一)材料要求:① 钢筋级别、规格、直径应符合设计要求,进场钢筋必须有出厂合格证及检测报告,并按规定进行复试。② 套筒应符合下列要求:a .套筒应有出厂合格证及出厂检验报告;套筒应按规格分类码放,其表面应有明显的规格标志。b.套筒外形尺寸及套筒内螺纹应符合设计要求,其表面无裂纹和其他缺陷。c.套筒两端应加塑料保护塞。d.连接套筒外形尺寸应符合下列要求:(单位:mm)规格(d)长度(L)±1外径(φ)±1225433256239286844二)机具:应配备压圆设备、滚丝设备、砂轮切割机、螺纹环规、外观卡规、管钳扳手等。四、作业条件:① 操作人员应经过进行技术交底和技术培训,操作人员必须持证上岗。② 核对连接套筒的规格、尺寸并对套筒内油渍、油污、锈渍进行清理。标准形连接③ 供应商提供有效的直螺纹接头型式检验报告及连接钢套筒合格证和力矩扳手检定证书④ 对钢筋直螺纹接头进行工艺检验,确定其各项工艺参数,合格后方可正式施工⑤ 压圆及滚丝设备已检查并试运转正常。五、施工工艺流程:工艺流程:钢筋下料、切割→剥肋滚压螺纹→丝头检验→钢筋连接一)钢筋下料、切割:① 钢筋应先调直后下料,采纳砂轮切割机,不得用气割下料;要求下料断面垂直于钢筋轴线,无马蹄形或弯曲头。② 钢筋加工前,先对由于潮湿或雨水引起的钢筋锈蚀进行除...
