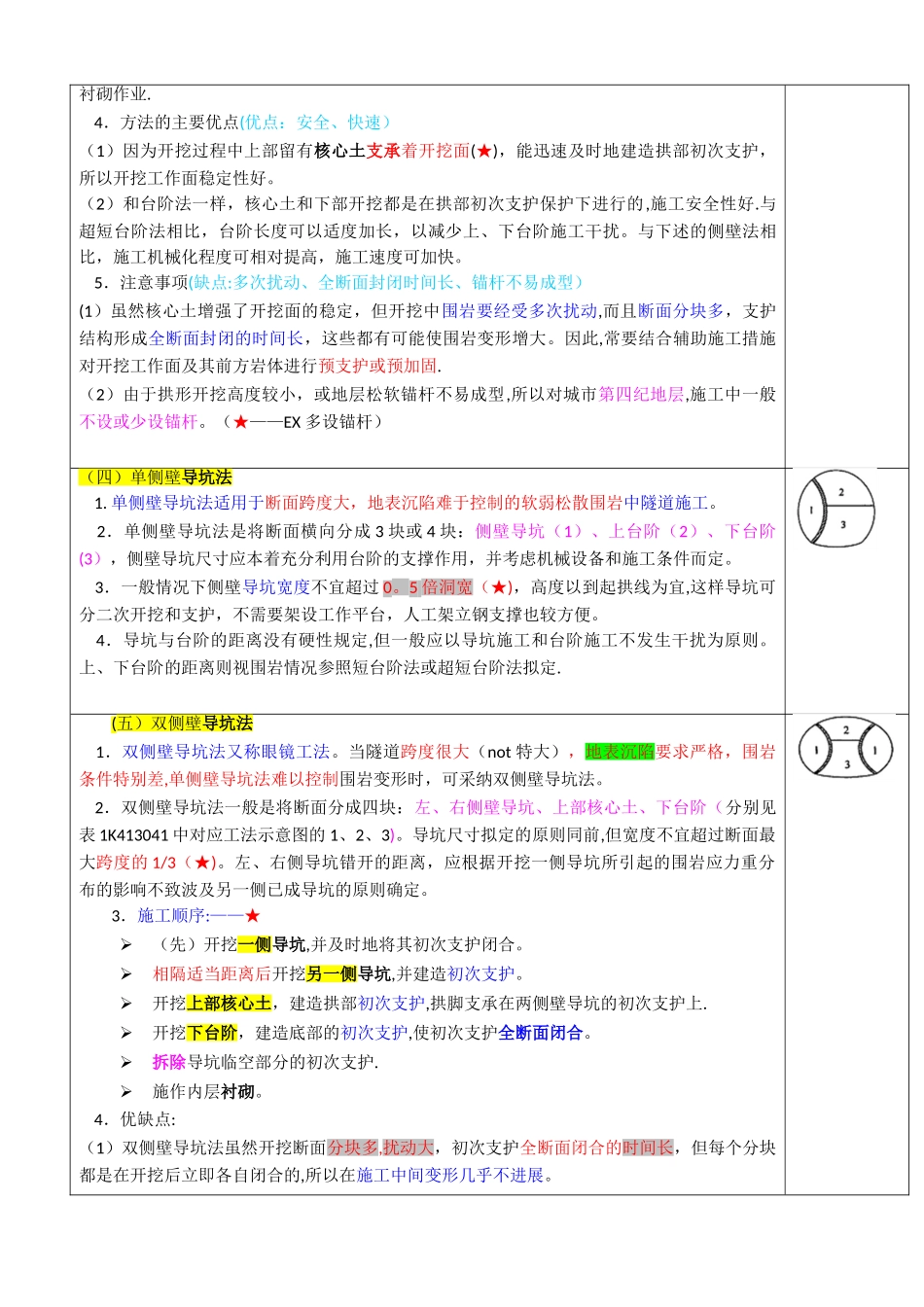

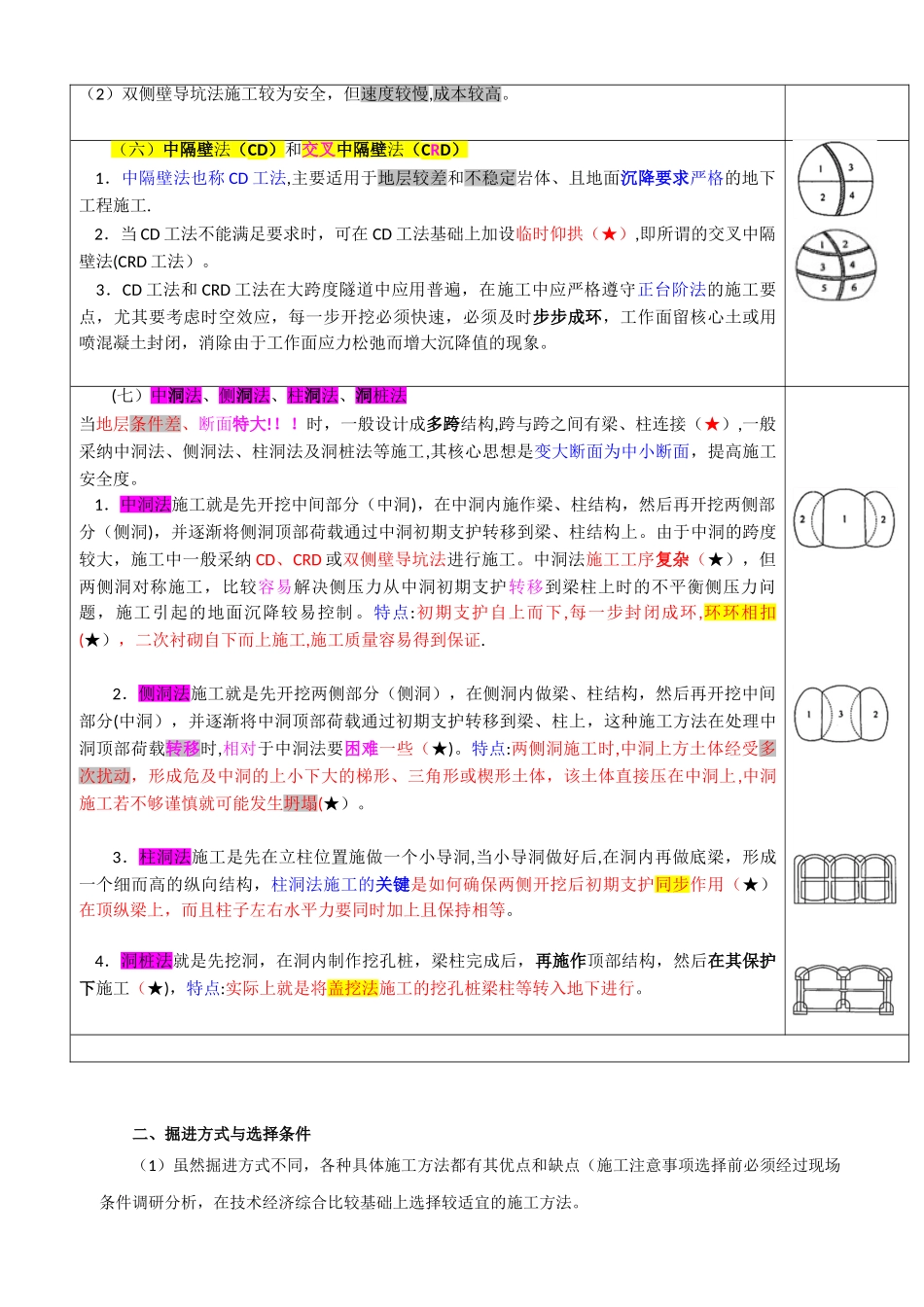

1K413040 喷锚暗挖(矿山)法施工1K413041 喷锚暗挖法的掘进方式选择市政公用地下工程,因地下障碍物和周围环境限制通常采纳喷锚暗挖(矿山)法施工。一、浅埋暗挖法与掘进方式浅埋暗挖法施工因掘进方式不同,可分为众多的具体施工方法,如全断面法、正台阶法、环形开挖预留核心土法、单侧壁导坑法、双侧壁导坑法、中隔壁法、交叉中隔壁法、中洞法、侧洞法、柱洞法等。。(一)全断面开挖法(2025 单 10)★ 1.全断面开挖法适用于土质稳定、断面较小的隧道施工,适宜人工开挖或小型机械作业。 2.全断面开挖法实行自上而下一次开挖成形,沿着轮廓开挖,按施工方案一次进尺并及时进行初期支护。 3.全断面开挖法的优点是可以减少开挖对围岩的扰动次数,有利于围岩天然承载拱的形成,工序简便;缺点是对地质条件要求严格,围岩必须有足够的自稳能力。(二)台阶开挖法 1.台阶开挖法适用于土质较好的隧道施工,软弱围岩、第四纪沉积地层隧道. 2.台阶开挖法将结构断面分成两个以上(?)部分,即分成上下两个工作面或几个工作面,分步开挖。根据地层条件和机械配套情况,台阶法又可分为正台阶法和中隔壁台阶法(★)等。正台阶法能较早使支护闭合,有利于控制其结构变形及由此引起的地面沉降。3.台阶开挖法优点是具有足够的作业空间和较快的施工速度,灵活多变,适用性强。★(台足快变强)(EX 沉降控制好) 4.台阶开挖法注意事项(1)台阶数不宜过多,台阶长度要适当,对城市第四纪地层★,台阶长度一般以控制在 1D 内(D一般指隧道跨度)为宜。(2)对岩石地层,针对破裂地段可配合挂网喷锚支护施工,以防止落石和倒塌。(三)环形开挖预留核心土法 1.环形开挖预留核心土法适用于一般土质或易坍塌的软弱围岩、断面较大的隧道施工.是城市第四纪软土地层浅埋暗挖法最常用的一种标准掘进方式.2.一般情况下,将断面分成环形拱部(见表 1K413041 示意图中的 1、2、3)、上部核心土(见表 1K413041 对应工法示意图中 4)、下部台阶(见表 1K413041 对应工法示意图中 5)等三部分(★)。根据断面的大小,环形拱部又可分成几块交替开挖。环形开挖进尺为0。5~1.0m.不宜过长。台阶长度一般以控制在 1D 内(D 一般指隧道跨度)为宜。(箱涵顶进、支撑挖土:开挖进尺 0.4~0。8)3.施工作业流程:用人工或单臂掘进机开挖环形拱部→架立钢支撑→喷混凝土.(★)在拱部初次支护保护下,为加快进度,宜采纳挖掘机或单臂掘进机开挖核心土和下台阶,...
