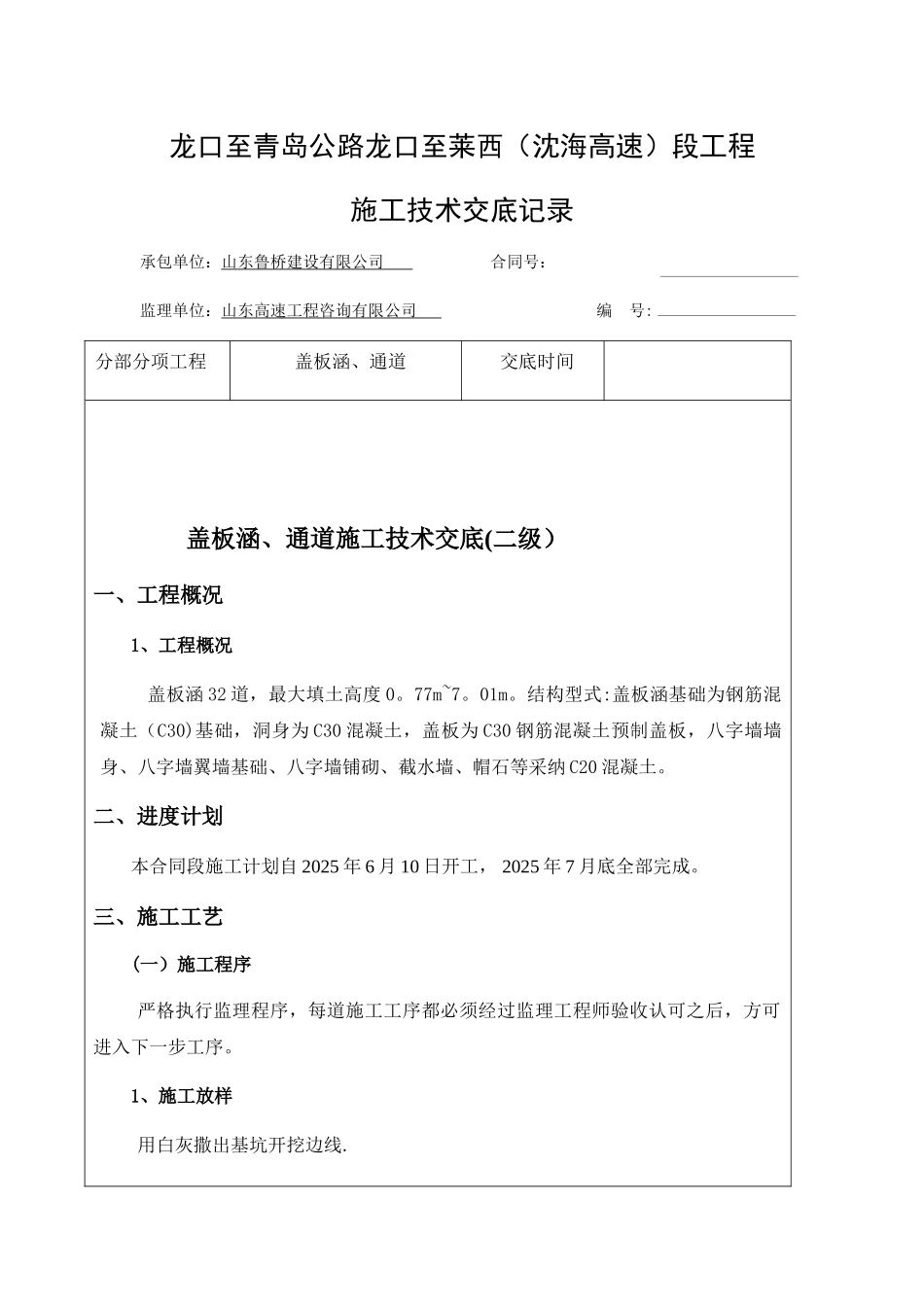

龙口至青岛公路龙口至莱西(沈海高速)段工程施工技术交底记录承包单位:山东鲁桥建设有限公司 合同号: 监理单位:山东高速工程咨询有限公司 编 号:分部分项工程 盖板涵、通道交底时间 盖板涵、通道施工技术交底(二级)一、工程概况1、工程概况 盖板涵 32 道,最大填土高度 0
结构型式:盖板涵基础为钢筋混凝土(C30)基础,洞身为 C30 混凝土,盖板为 C30 钢筋混凝土预制盖板,八字墙墙身、八字墙翼墙基础、八字墙铺砌、截水墙、帽石等采纳 C20 混凝土
二、进度计划本合同段施工计划自 2025 年 6 月 10 日开工, 2025 年 7 月底全部完成
三、施工工艺(一)施工程序严格执行监理程序,每道施工工序都必须经过监理工程师验收认可之后,方可进入下一步工序
1、施工放样用白灰撒出基坑开挖边线

根据图纸设计盖板涵位置及尺寸各要素:盖板涵中心桩号、交角、跨径等各细部尺寸,准确计算出结构物横向中轴线、盖板涵大桩号和小桩号处最外侧基础边线左、中、右三点坐标,然后根据计算的坐标值(共九点)采纳坐标放样法,进行实地施工放样
坐标放样后用钢尺逐一复核相邻两点的长度
复核无误后,报请监理工程师复测,得到确认之后,方可进行基坑开挖
为便于开挖后的检查校核,基础轴线控制桩引至基坑范围以外,埋设两棵护桩,用砂浆保护
放样完毕进行各控制点原地表标高复测,并与设计标高对比核查,若与设计标高不符,应及时上报监理工程师
2、基坑开挖及检测(1)基坑开挖拟采纳机械开挖配以人工修整的施工方法
开挖过程中随时测量基底标高及平面位置,避开超挖
开挖时基底留30cm,然后人工进行挖除
开挖基坑时必须放坡,放坡坡度根据下表结合现场的实际情况来确定
基坑坑壁坡度坑壁土类坑壁坡度(高:宽)坡顶无荷载坡顶有静荷坡顶有动载砂类土1:11:1
5砾类土1:0
