3:7灰土垫层技术交底

3:7灰土垫层技术交底_第1页
1/5
3:7灰土垫层技术交底_第2页
2/5
3:7灰土垫层技术交底_第3页
3/5

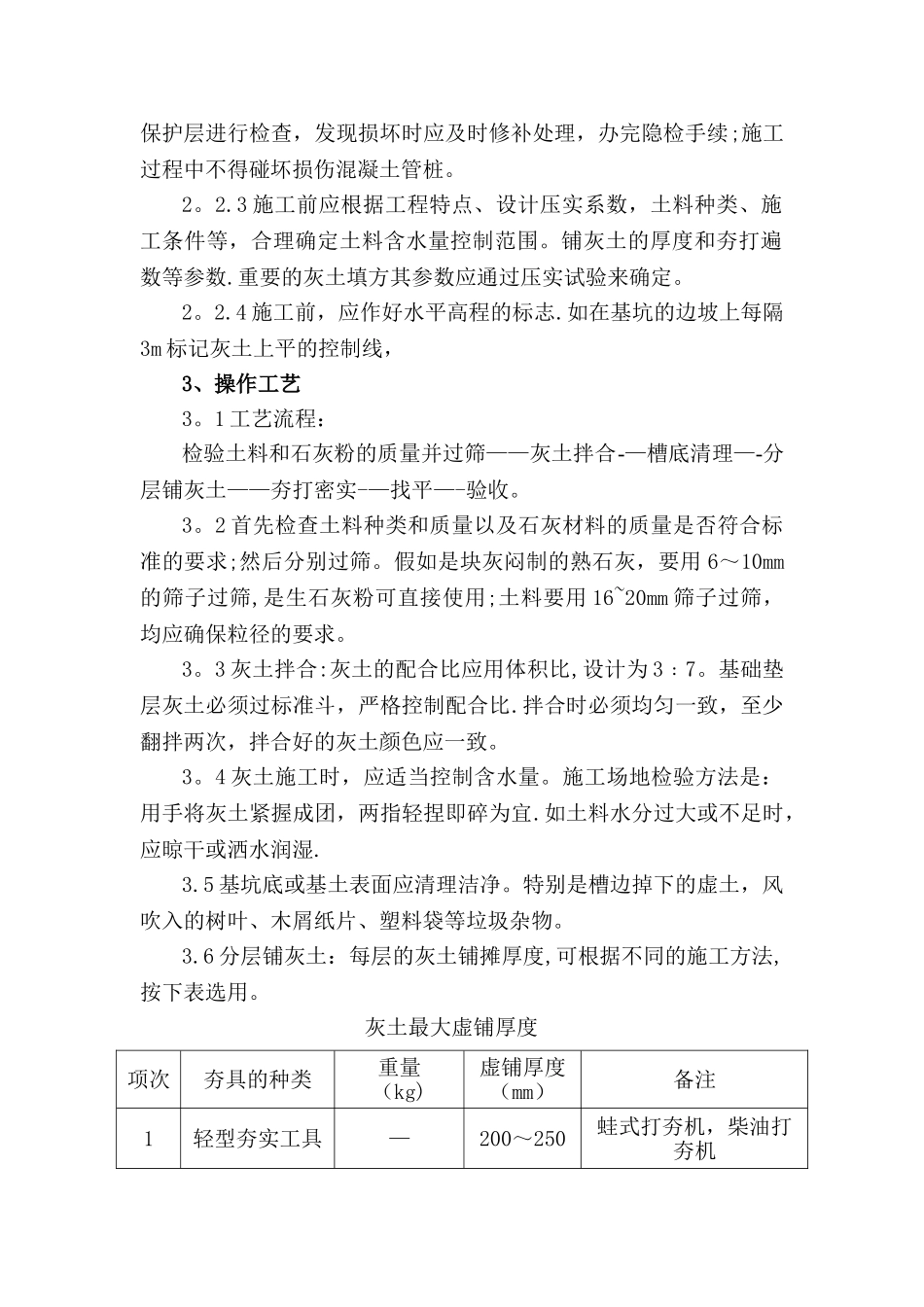

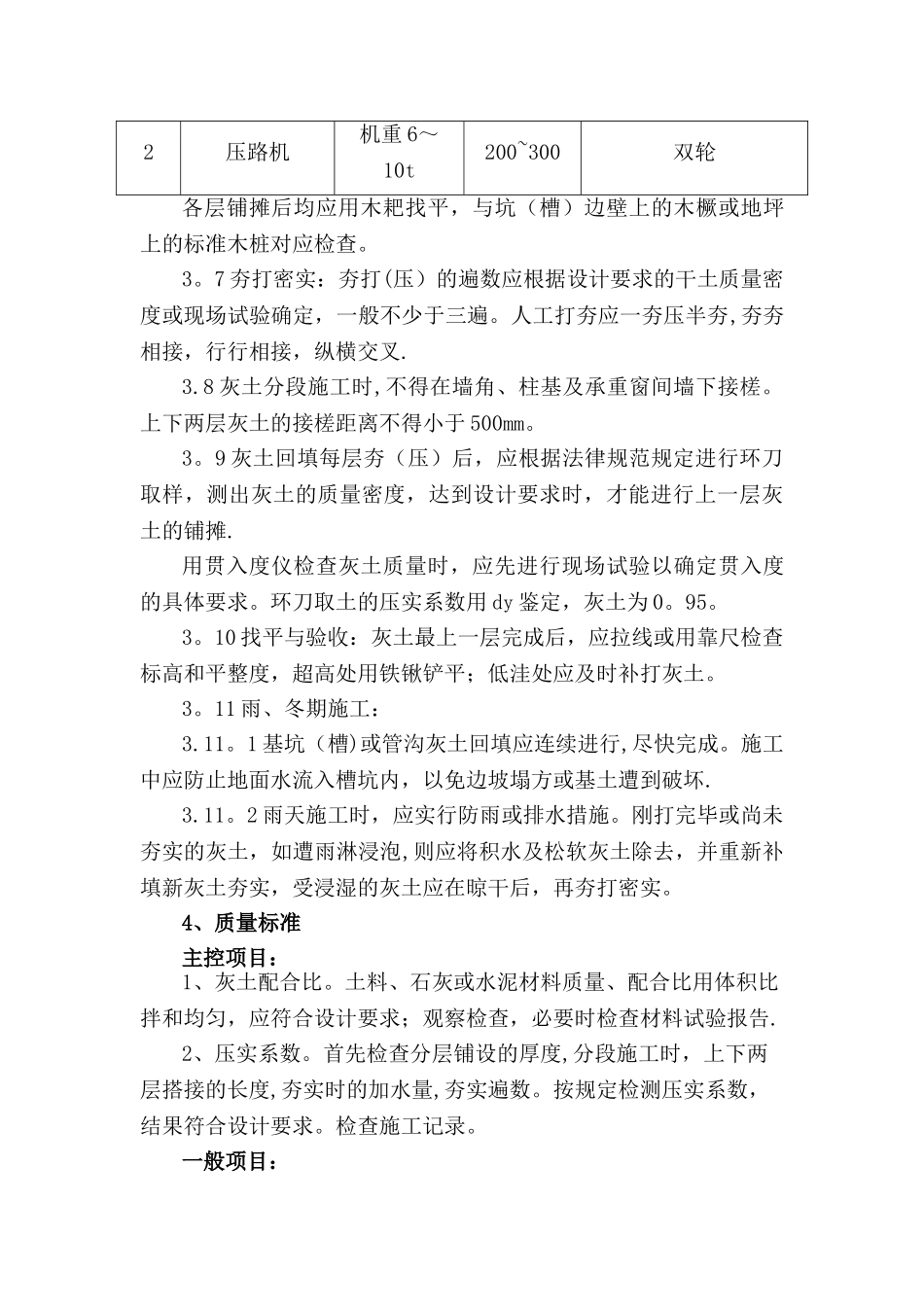

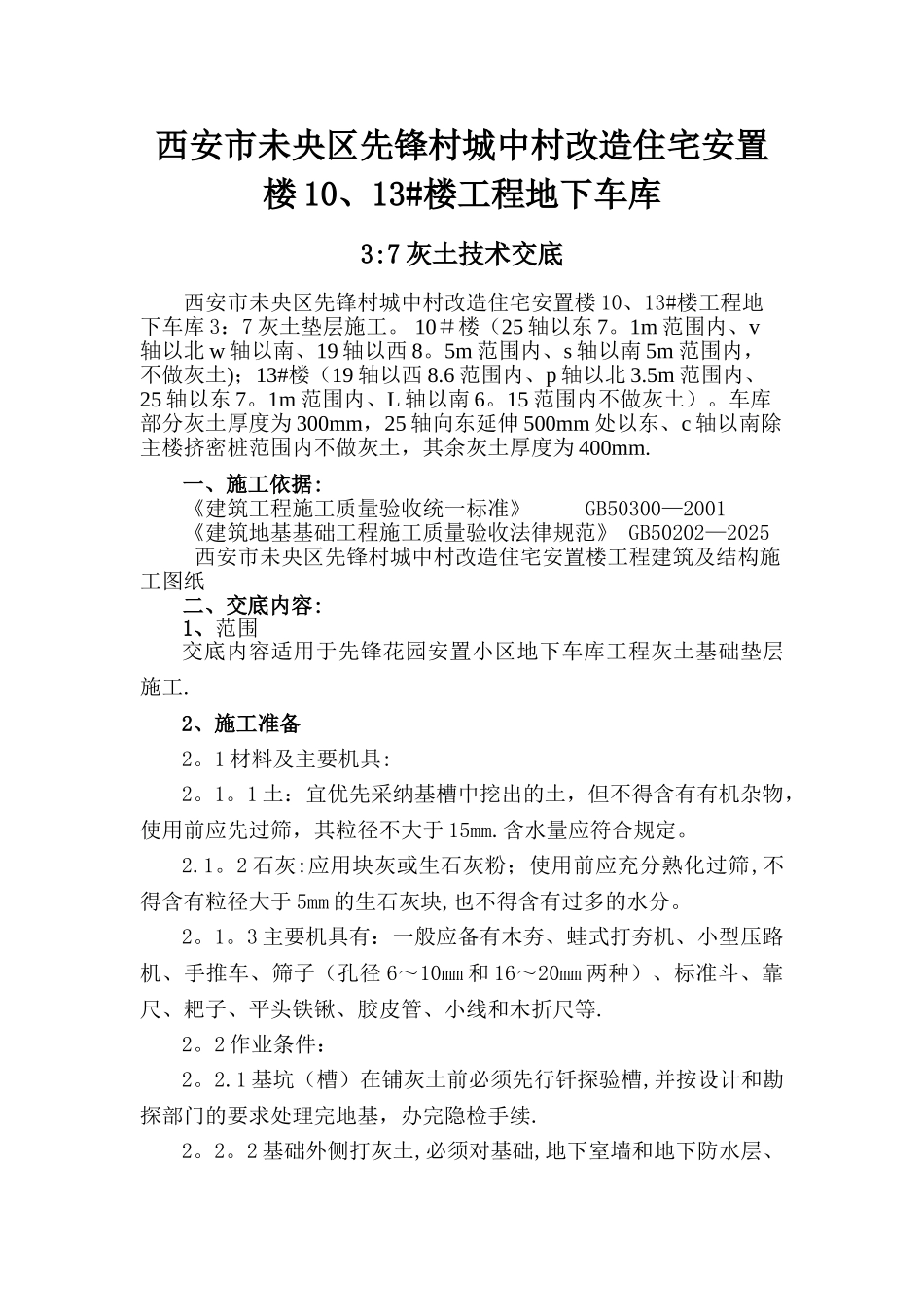

西安市未央区先锋村城中村改造住宅安置楼 10、13#楼工程地下车库3:7 灰土技术交底西安市未央区先锋村城中村改造住宅安置楼 10、13#楼工程地下车库 3:7 灰土垫层施工。 10#楼(25 轴以东 7。1m 范围内、v轴以北 w 轴以南、19 轴以西 8。5m 范围内、s 轴以南 5m 范围内,不做灰土);13#楼(19 轴以西 8.6 范围内、p 轴以北 3.5m 范围内、25 轴以东 7。1m 范围内、L 轴以南 6。15 范围内不做灰土)。车库部分灰土厚度为 300mm,25 轴向东延伸 500mm 处以东、c 轴以南除主楼挤密桩范围内不做灰土,其余灰土厚度为 400mm.一、施工依据:《建筑工程施工质量验收统一标准》 GB50300—2001《建筑地基基础工程施工质量验收法律规范》 GB50202—2025西安市未央区先锋村城中村改造住宅安置楼工程建筑及结构施工图纸二、交底内容:1、范围交底内容适用于先锋花园安置小区地下车库工程灰土基础垫层施工.2、施工准备2。1 材料及主要机具:2。1。1 土:宜优先采纳基槽中挖出的土,但不得含有有机杂物,使用前应先过筛,其粒径不大于 15mm.含水量应符合规定。2.1。2 石灰:应用块灰或生石灰粉;使用前应充分熟化过筛,不得含有粒径大于 5mm 的生石灰块,也不得含有过多的水分。2。1。3 主要机具有:一般应备有木夯、蛙式打夯机、小型压路机、手推车、筛子(孔径 6~10mm 和 16~20mm 两种)、标准斗、靠尺、耙子、平头铁锹、胶皮管、小线和木折尺等.2。2 作业条件:2。2.1 基坑(槽)在铺灰土前必须先行钎探验槽,并按设计和勘探部门的要求处理完地基,办完隐检手续.2。2。2 基础外侧打灰土,必须对基础,地下室墙和地下防水层、保护层进行检查,发现损坏时应及时修补处理,办完隐检手续;施工过程中不得碰坏损伤混凝土管桩。2。2.3 施工前应根据工程特点、设计压实系数,土料种类、施工条件等,合理确定土料含水量控制范围。铺灰土的厚度和夯打遍数等参数.重要的灰土填方其参数应通过压实试验来确定。2。2.4 施工前,应作好水平高程的标志.如在基坑的边坡上每隔3m 标记灰土上平的控制线,3、操作工艺3。1 工艺流程:检验土料和石灰粉的质量并过筛——灰土拌合-—槽底清理—-分层铺灰土——夯打密实-—找平—-验收。3。2 首先检查土料种类和质量以及石灰材料的质量是否符合标准的要求;然后分别过筛。假如是块灰闷制的熟石灰,要用 6~10mm的筛子过筛,是生石灰粉可直接使用;土料要用 16~20mm 筛子过筛,均应确保...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

3:7灰土垫层技术交底

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
