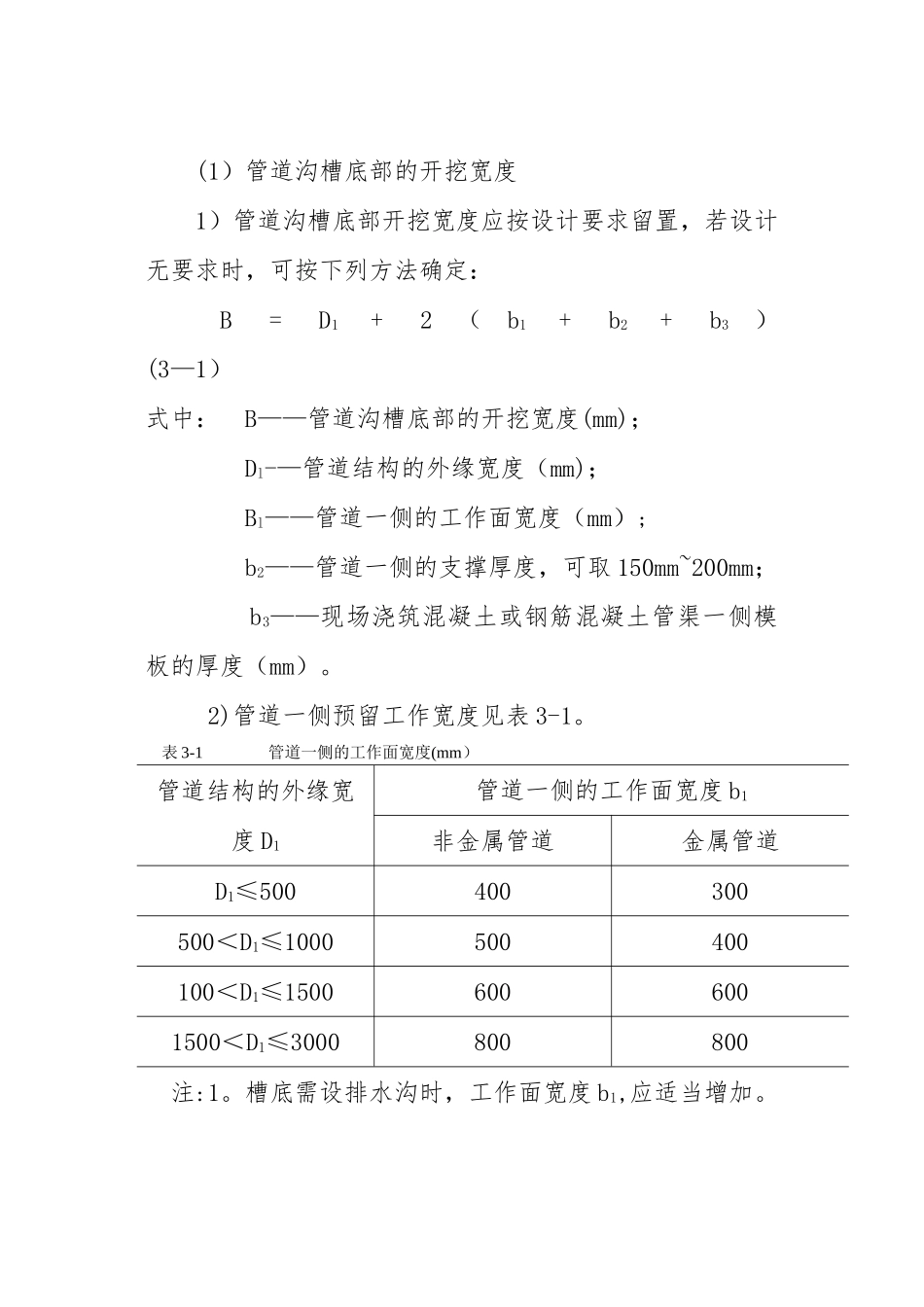

滕州市杏坛广场热力安装工程沟槽开挖施工方案1 适用范围适用于杏坛广场热力管道机械、人工、人机混合土方开挖施工。2 施工准备2。1 技术准备 1.开挖前仔细审核设计图纸和说明,已做好图纸会审和施工组织设计,确定开挖断面和堆土位置,并经上级批准。 2.对有关人员做好书面技术交底工作,并已签认. 3。对接人原有管线的平面位置和高程进行核对,并办理手续。 4。已做好施工管线高程、中线及永久水准点的测量复核工作。 5.已测放沟槽开挖边线、堆土界限,并用白灰标识。2.2 机具设备 1.机械:平地机、挖掘机、装载机、自卸汽车、破裂锤、洒水车、机动翻斗车等。 2。机具:切割机、手推车、铁锹(尖、平头)、大锤、铁镐、撬棍、钢卷尺、梯子、坡度尺、施工线等.2。3 作业条件 1.土方开挖前,根据设计图纸和施工方案的要求,将施工区域内的地下、地上障碍物清除完毕。 2。各种现状管线已改移或加固,对暂未处理的地下管线及危险地段,做好明显标志. 3。基坑(槽)、管沟有地下水时,已根据当地工程地质资料实行降低地下水位措施,水位降至坑(槽)底 0.5m 以下。 4。施工区域内供水、供电、临时设施满足土方开挖要求,道路平整畅通. 5.做好土方开挖机械、运输车辆及各种辅助设备的维修检查和进场工作。3 施工工艺3.1 工艺流程施工放样-切割-破裂锤破除-沟槽开挖—边坡修整—人工清底—砂垫层—铺设热力管-回填砂、级配砂石—振捣灌水—浇筑砼 3。2 操作工艺 1.沟槽开挖 (1)管道沟槽底部的开挖宽度 1)管道沟槽底部开挖宽度应按设计要求留置,若设计无要求时,可按下列方法确定: B = D1 + 2(b1 + b2 + b3) (3—1)式中: B——管道沟槽底部的开挖宽度(mm); Dl-—管道结构的外缘宽度(mm); Bl——管道一侧的工作面宽度(mm); b2——管道一侧的支撑厚度,可取 150mm~200mm; b3——现场浇筑混凝土或钢筋混凝土管渠一侧模板的厚度(mm)。 2)管道一侧预留工作宽度见表 3-1。 表 3-1 管道一侧的工作面宽度(mm)管道结构的外缘宽度 D1管道一侧的工作面宽度 b1非金属管道金属管道D1≤500400300500<D1≤1000500400100<D1≤15006006001500<D1≤3000800800 注:1。槽底需设排水沟时,工作面宽度 b1,应适当增加。 2。管道有现场施工的外防水层时,每侧工作面宽度宜取 800mm。 (2)沟槽边坡的确定 当地质条件良好、土质均匀,地下水位低于沟槽底面高程,且开挖深度在 5m 以内边坡不加支撑时,在设计无...
