992 道牙、平石分项工程施工方案一、编制依据K2+460~K4+882

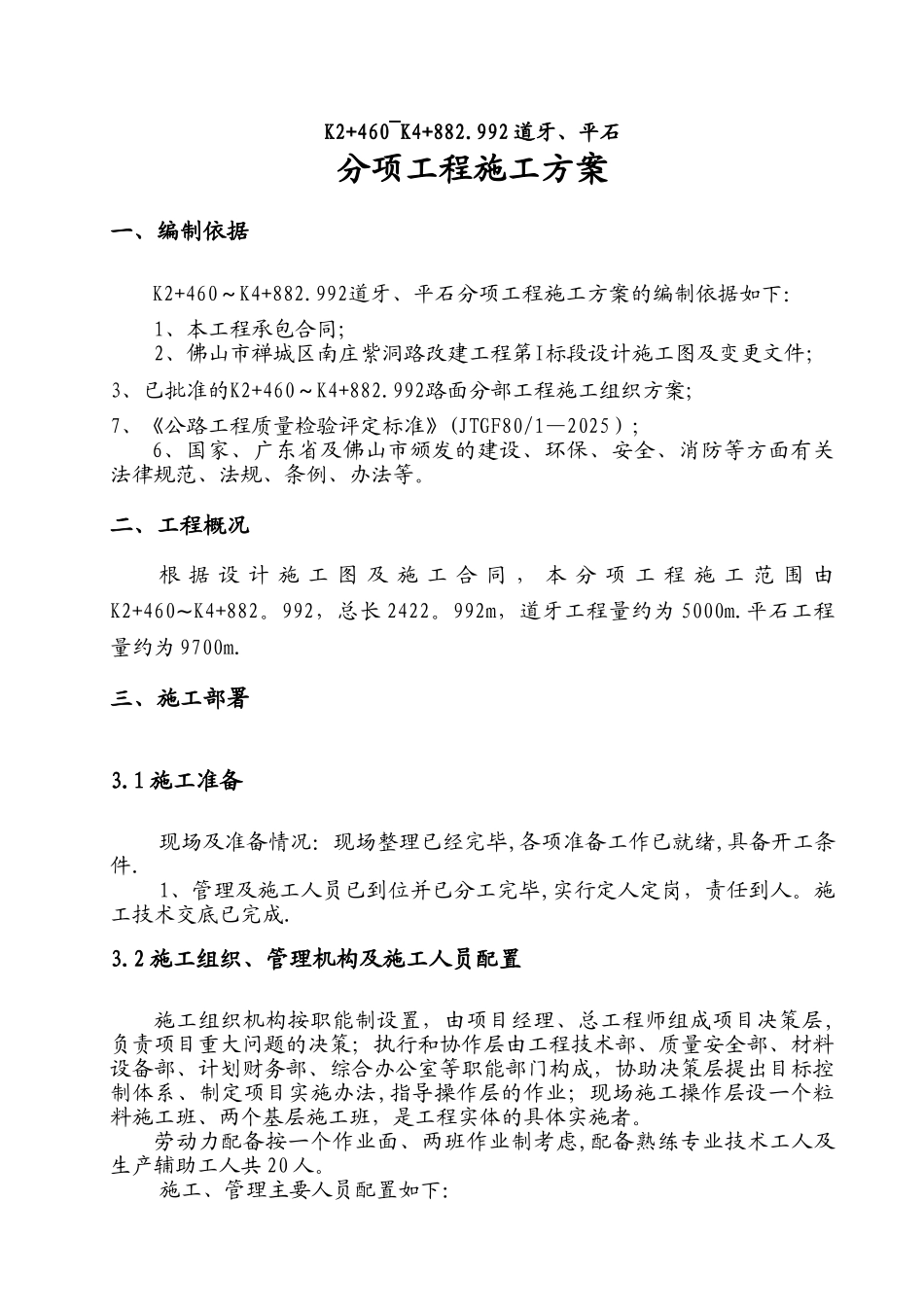

992道牙、平石分项工程施工方案的编制依据如下: 1、本工程承包合同; 2、佛山市禅城区南庄紫洞路改建工程第I标段设计施工图及变更文件;3、已批准的K2+460~K4+882
992路面分部工程施工组织方案;7、《公路工程质量检验评定标准》(JTGF80/1—2025);6、国家、广东省及佛山市颁发的建设、环保、安全、消防等方面有关法律规范、法规、条例、办法等
二、工程概况根 据 设 计 施 工 图 及 施 工 合 同 , 本 分 项 工 程 施 工 范 围 由K2+460~K4+882
992,总长 2422
992m,道牙工程量约为 5000m
平石工程量约为 9700m

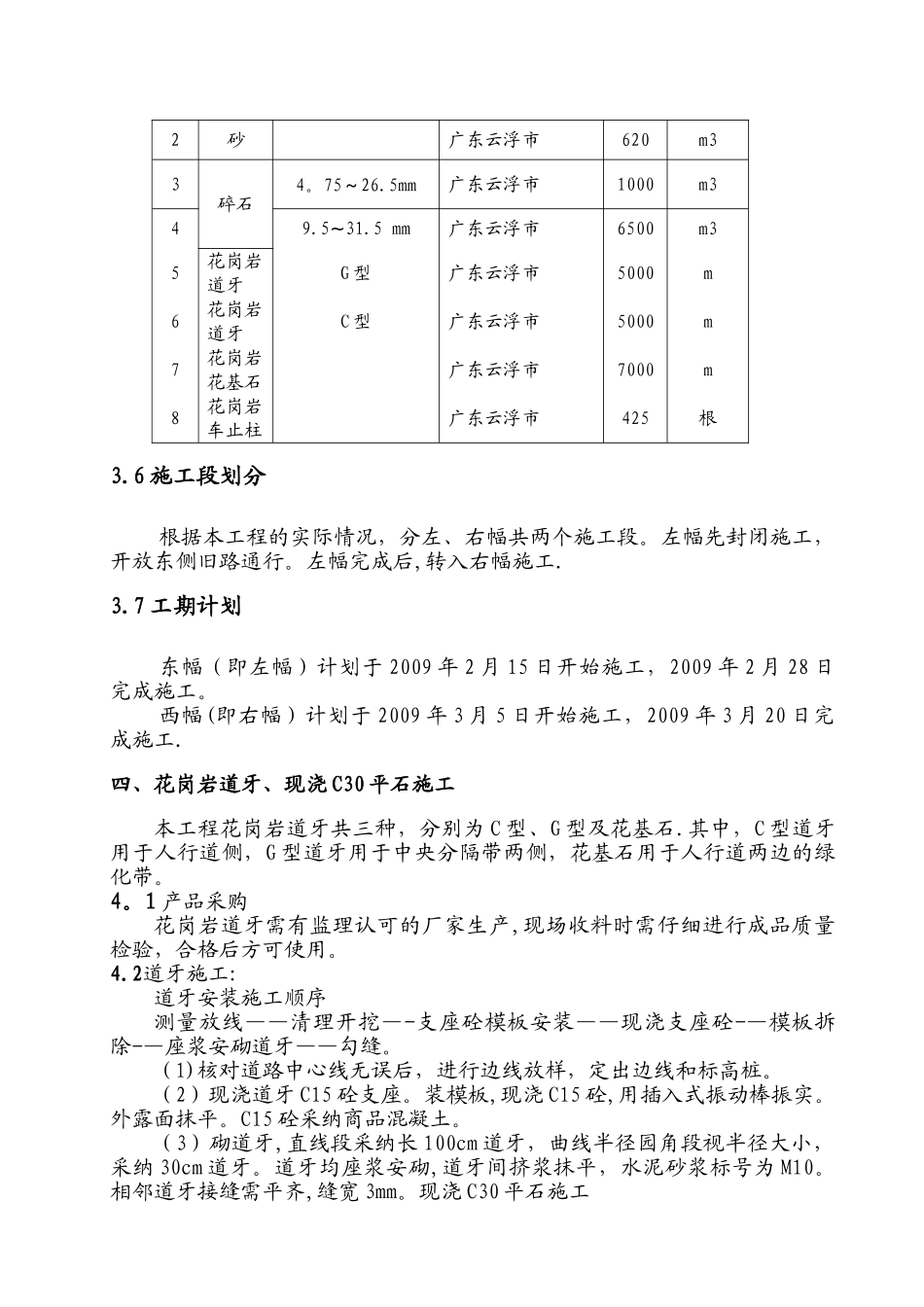

三、施工部署3
1 施工准备现场及准备情况:现场整理已经完毕,各项准备工作已就绪,具备开工条件
1、管理及施工人员已到位并已分工完毕,实行定人定岗,责任到人
施工技术交底已完成
2 施工组织、管理机构及施工人员配置施工组织机构按职能制设置,由项目经理、总工程师组成项目决策层,负责项目重大问题的决策;执行和协作层由工程技术部、质量安全部、材料设备部、计划财务部、综合办公室等职能部门构成,协助决策层提出目标控制体系、制定项目实施办法,指导操作层的作业;现场施工操作层设一个粒料施工班、两个基层施工班,是工程实体的具体实施者
劳动力配备按一个作业面、两班作业制考虑,配备熟练专业技术工人及生产辅助工人共 20 人

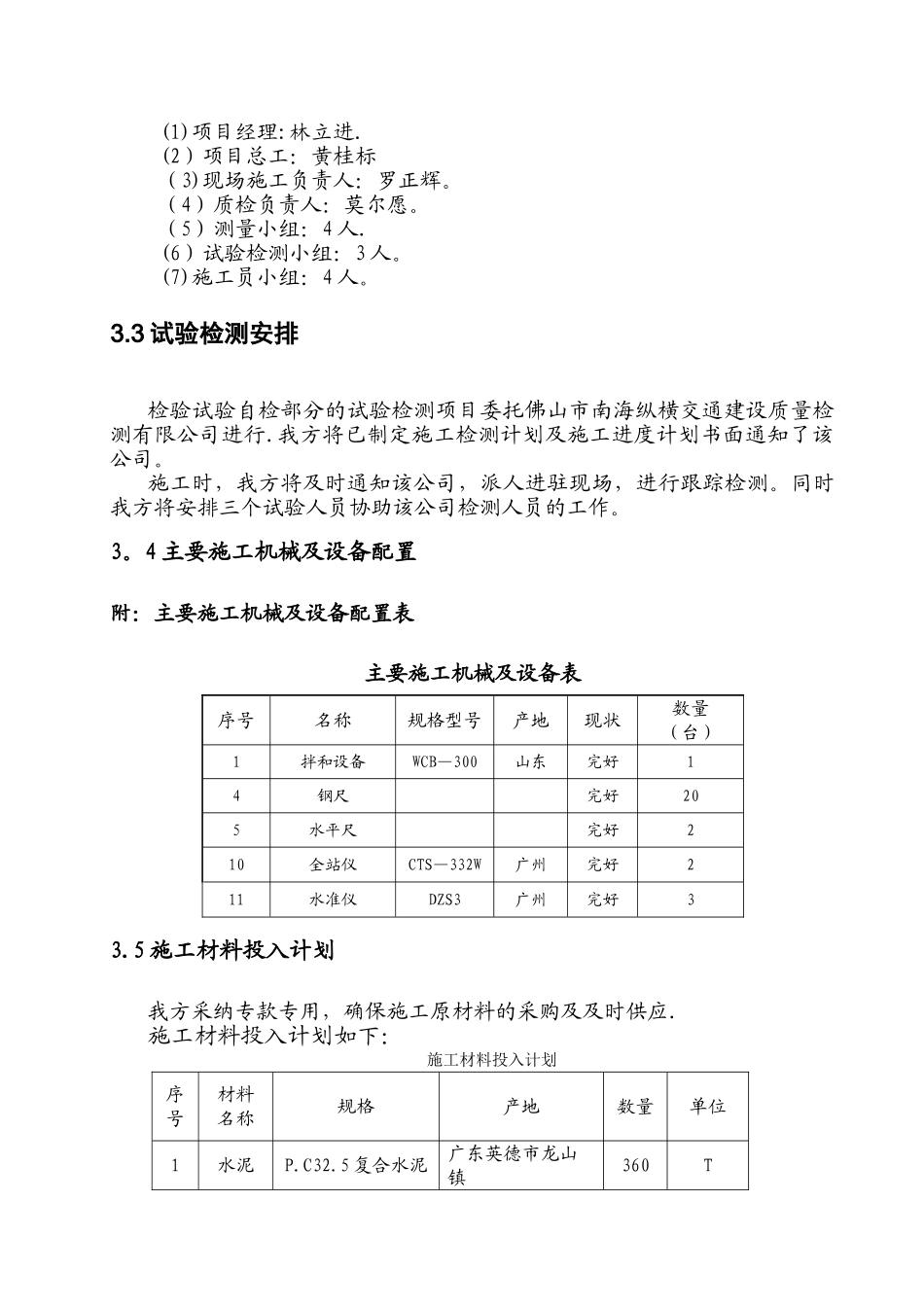

施工、管理主要人员配置如下:(1)项目经理:林立进
(2)项目总工:黄桂标(3)现场施工负责人:罗正辉
(4)质检负责人:莫尔愿
(5)测量小组:4 人
(6)试验检测小组:3 人
(7)施工员小组:4 人
3 试验检测安排检验试验自检部分的试验检测项目委托佛山市南海纵横交通建设质量检测有限公
