LNG 气化站天然气置换方案济南历城区大正路 LNG 气化站二〇一七年三月目录一、置换目的………………………………
1二、置换前准备工作……………………………………
2三、风险识别及安全措施………………………………
3三.一、其它危险须知……………………
1四、置换工作人员分工…………………………………
4五、置换主要工作流程…………………………………
5六、置换方案…………………………………
6七、置换用工具清单……………………………………
7八、置换、巡检工作记录表……………………………

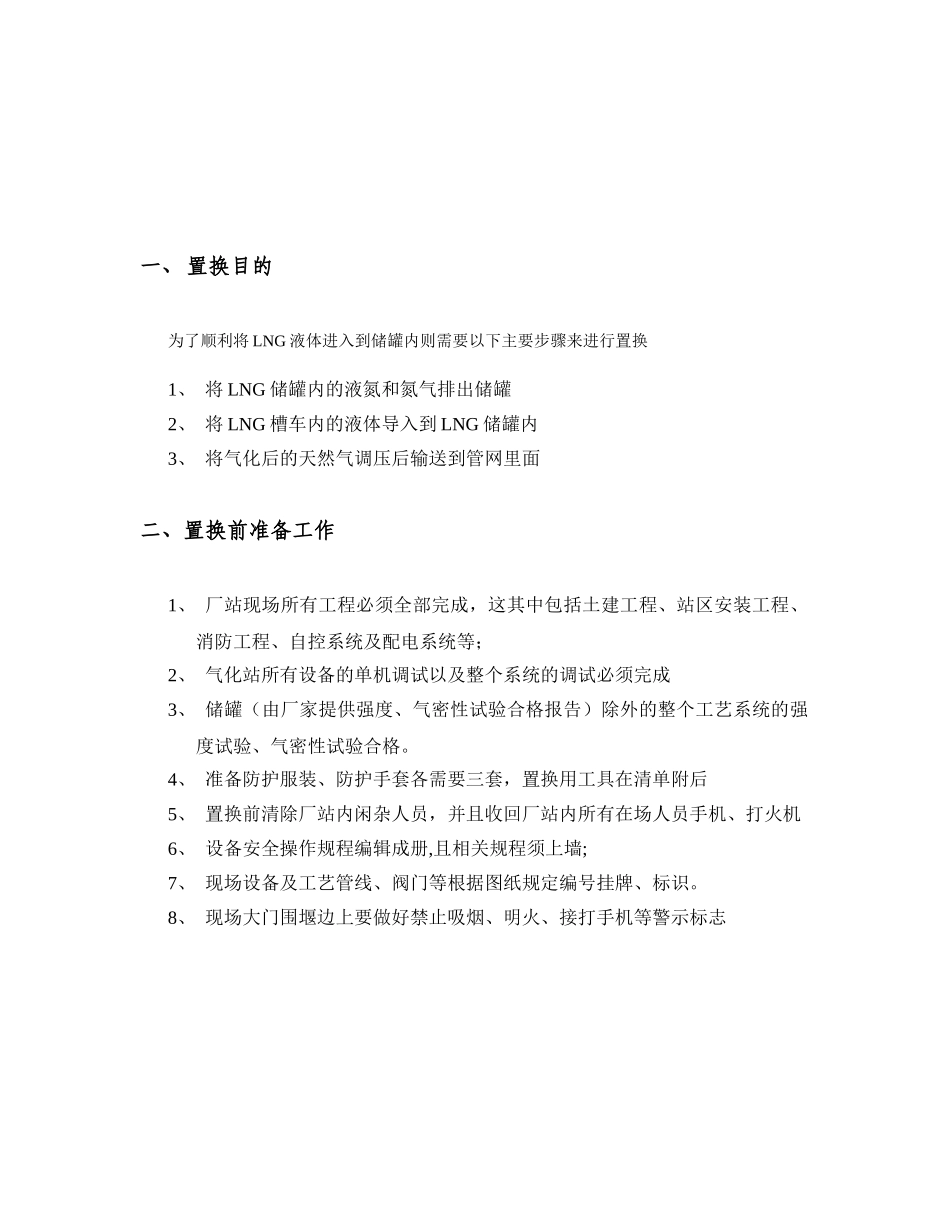

8一、置换目的为了顺利将 LNG 液体进入到储罐内则需要以下主要步骤来进行置换1、 将 LNG 储罐内的液氮和氮气排出储罐2、 将 LNG 槽车内的液体导入到 LNG 储罐内3、 将气化后的天然气调压后输送到管网里面二、置换前准备工作1、 厂站现场所有工程必须全部完成,这其中包括土建工程、站区安装工程、消防工程、自控系统及配电系统等;2、 气化站所有设备的单机调试以及整个系统的调试必须完成3、 储罐(由厂家提供强度、气密性试验合格报告)除外的整个工艺系统的强度试验、气密性试验合格
4、 准备防护服装、防护手套各需要三套,置换用工具在清单附后5、 置换前清除厂站内闲杂人员,并且收回厂站内所有在场人员手机、打火机6、 设备安全操作规程编辑成册,且相关规程须上墙;7、 现场设备及工艺管线、阀门等根据图纸规定编号挂牌、标识
8、 现场大门围堰边上要做好禁止吸烟、明火、接打手机等警示标志三、风险识别及安全措施序号风险辨识造成的后果管控措施1储罐内液氮和氮气排放时阀门管道发生泄漏泄漏造成低温冻伤,并损坏设备① 巡检人员对管道和设备进行时刻观察② 巡检人员发现阀门或者设备有漏气现象时则需要及时进行拧紧③ 假如管道破裂则需要现场人员及时安排焊接人员进行补休并延迟天然气进液时间
