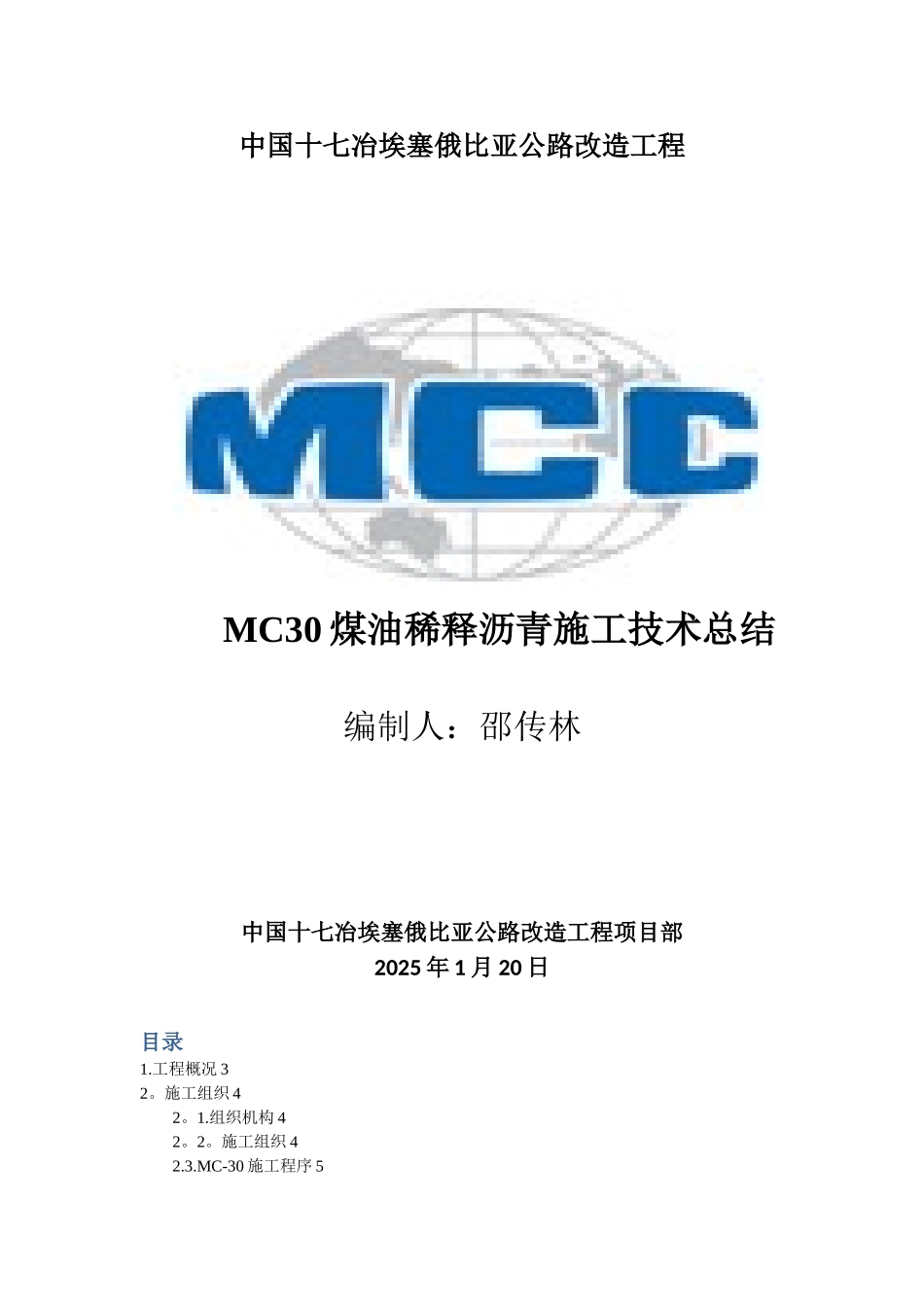

中国十七冶埃塞俄比亚公路改造工程MC30 煤油稀释沥青施工技术总结编制人:邵传林中国十七冶埃塞俄比亚公路改造工程项目部2025 年 1 月 20 日目录1
工程概况 32
施工组织 42
组织机构 42
施工组织 42
MC-30 施工程序 52
施工机械 52
稀释沥青洒布车 52
压路机 52
鼓风机 52
检测仪器 62
施工材料 62
透层稀释沥青 62
表面洒布集料 72
施工人员配置 73
稀释沥青的生产 73
标定杆 83
洒布车沥青罐标定 83
沥青灌注 93
注入煤油 93
煤油与沥青混合 103
透层材料存放 104
稀释沥青的洒布 104
洒布前准备 104
稀释沥青的洒布 114
洒布量的检测 125
试验段 136
保护及开放交通 147
透层施工的限制条件 148
安全及环保 148
安全 148
环保 159
总结 1510
参考资料 1611
施工图片 161
工程概况埃塞公路工程项目为“支持非洲进展计划(信贷号:No
43150-ET)道路开发 3 期项目(APL—3)”,项目名称为 Aposto—Wondo-Negele 道路改造项目,本标段合同号 3,起始路段为 Wadera-——Negele,从 K202+560 至 K267+818,全长 65
258 公里
合同工期910 天,开工日期 2025 年 5 月 30 日,合同金额 2
879 亿 Birr
合同版本是世界银行 MDB 版本,执行 Fidic 条款
本标段地形比较复杂,有 40km 左右的山区段,全线具有海拔高,起伏大,弯道多,土质复杂,缺水等特点:平均海拔 1600 米;海拔从 1810 米至 1410 米
