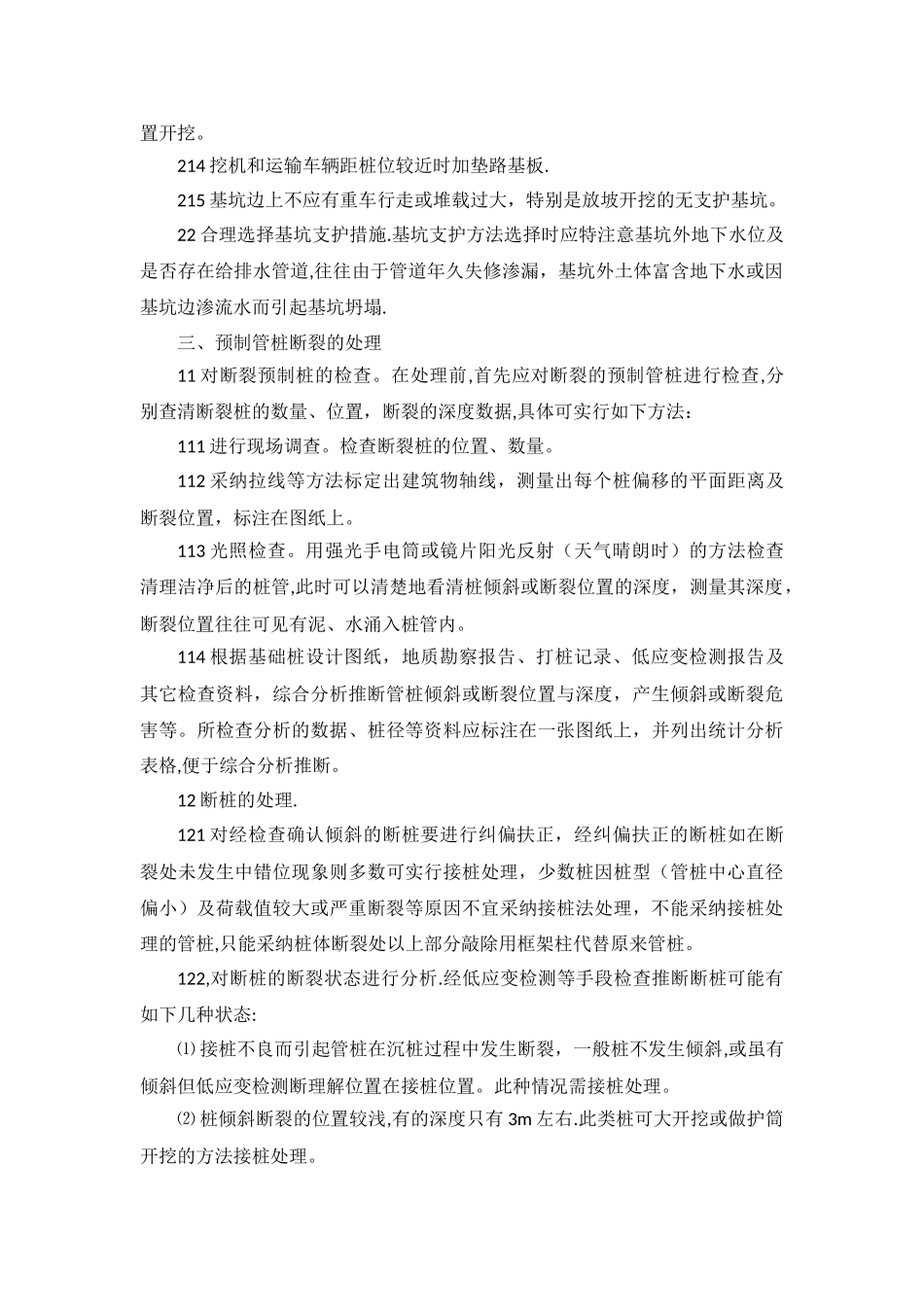

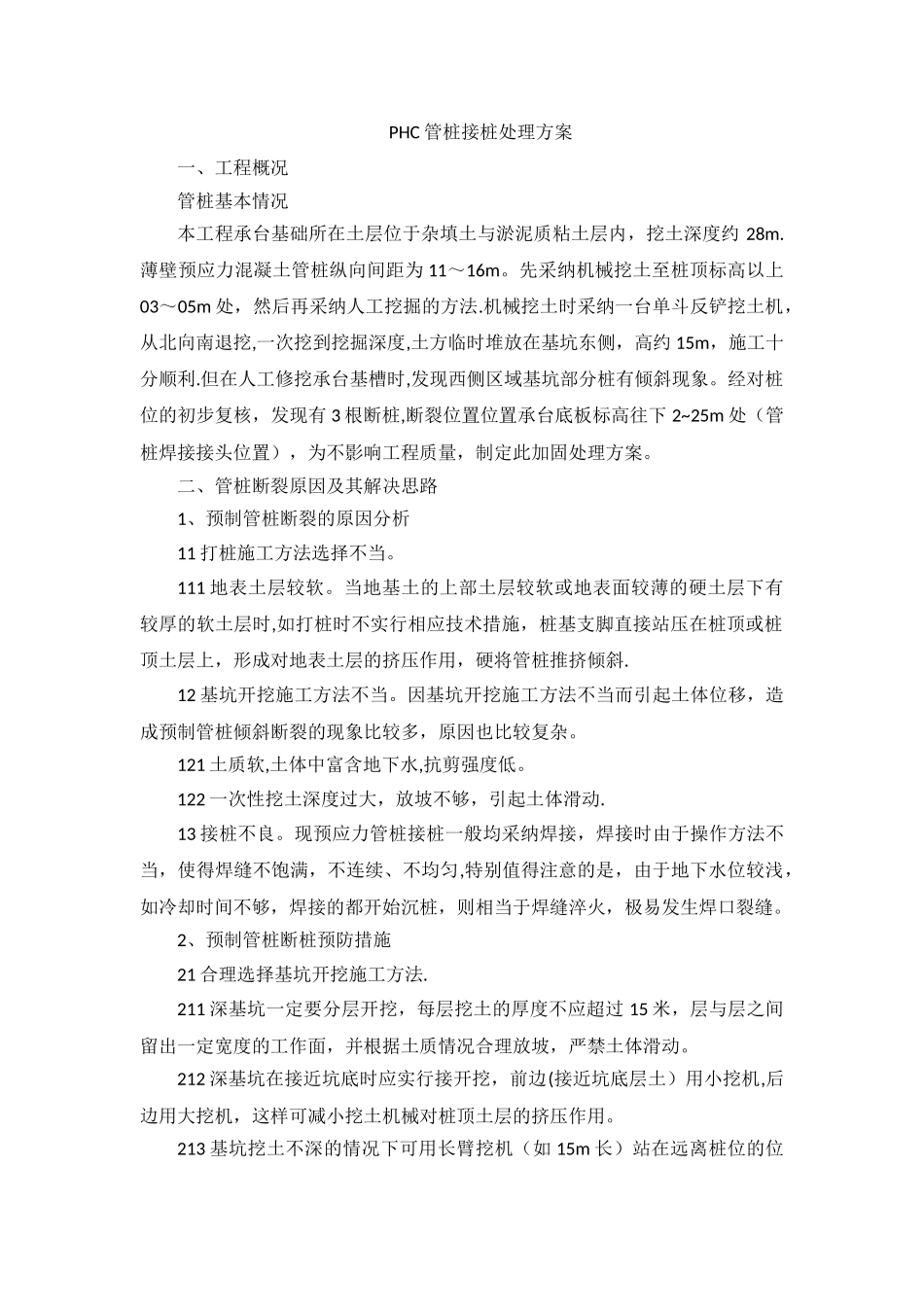

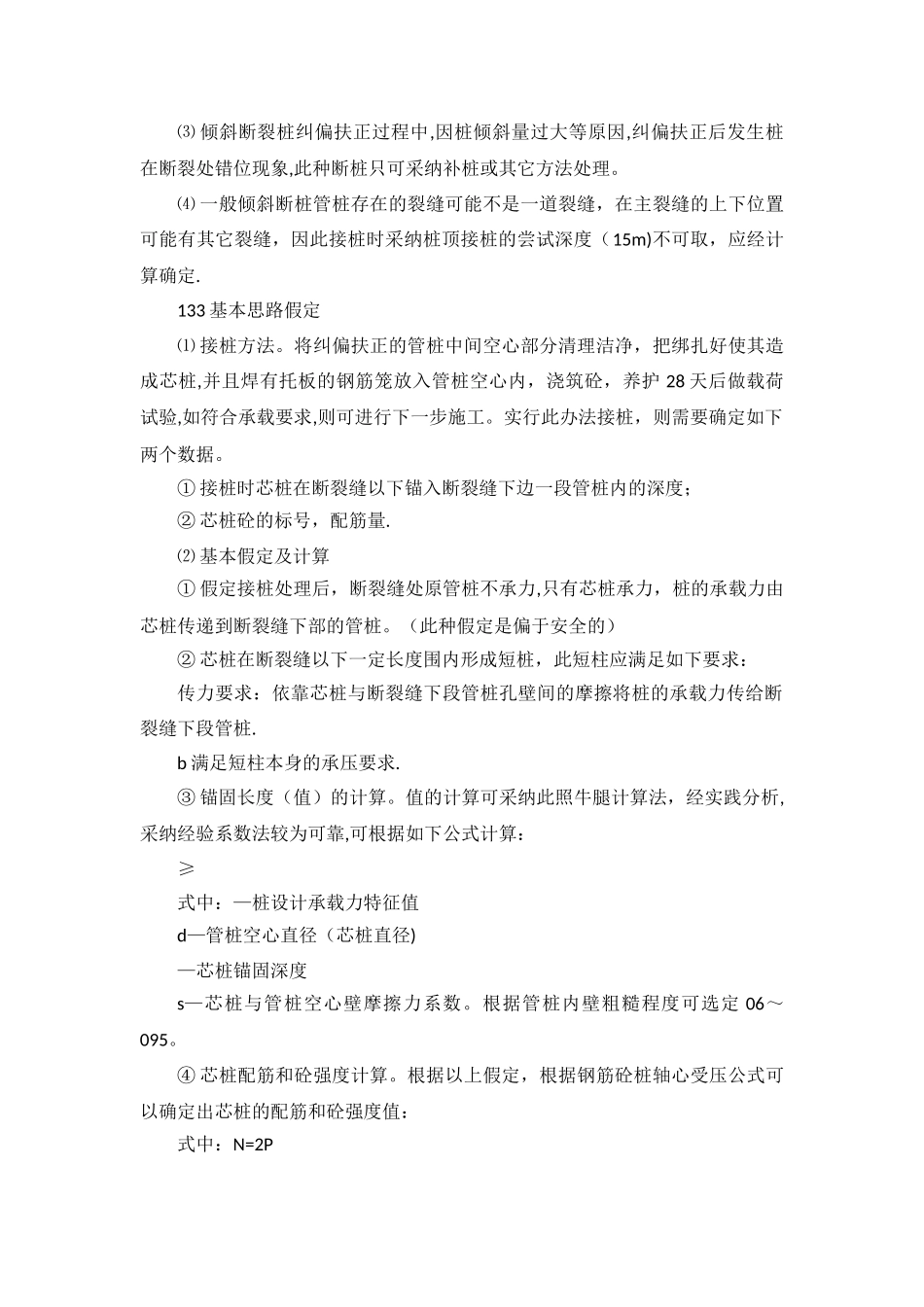

PHC 管桩接桩处理方案一、工程概况管桩基本情况本工程承台基础所在土层位于杂填土与淤泥质粘土层内,挖土深度约 28m
薄壁预应力混凝土管桩纵向间距为 11~16m
先采纳机械挖土至桩顶标高以上03~05m 处,然后再采纳人工挖掘的方法
机械挖土时采纳一台单斗反铲挖土机,从北向南退挖,一次挖到挖掘深度,土方临时堆放在基坑东侧,高约 15m,施工十分顺利
但在人工修挖承台基槽时,发现西侧区域基坑部分桩有倾斜现象
经对桩位的初步复核,发现有 3 根断桩,断裂位置位置承台底板标高往下 2~25m 处(管桩焊接接头位置),为不影响工程质量,制定此加固处理方案
二、管桩断裂原因及其解决思路1、预制管桩断裂的原因分析11 打桩施工方法选择不当
111 地表土层较软
当地基土的上部土层较软或地表面较薄的硬土层下有较厚的软土层时,如打桩时不实行相应技术措施,桩基支脚直接站压在桩顶或桩顶土层上,形成对地表土层的挤压作用,硬将管桩推挤倾斜
12 基坑开挖施工方法不当
因基坑开挖施工方法不当而引起土体位移,造成预制管桩倾斜断裂的现象比较多,原因也比较复杂
121 土质软,土体中富含地下水,抗剪强度低
122 一次性挖土深度过大,放坡不够,引起土体滑动
13 接桩不良
现预应力管桩接桩一般均采纳焊接,焊接时由于操作方法不当,使得焊缝不饱满,不连续、不均匀,特别值得注意的是,由于地下水位较浅,如冷却时间不够,焊接的都开始沉桩,则相当于焊缝淬火,极易发生焊口裂缝
2、预制管桩断桩预防措施21 合理选择基坑开挖施工方法
211 深基坑一定要分层开挖,每层挖土的厚度不应超过 15 米,层与层之间留出一定宽度的工作面,并根据土质情况合理放坡,严禁土体滑动
212 深基坑在接近坑底时应实行接开挖,前边(接近坑底层土)用小挖机,后边用大挖机,这样可减小挖土机械对桩顶土层的挤压作用
213 基坑挖土不深的情况下可用
