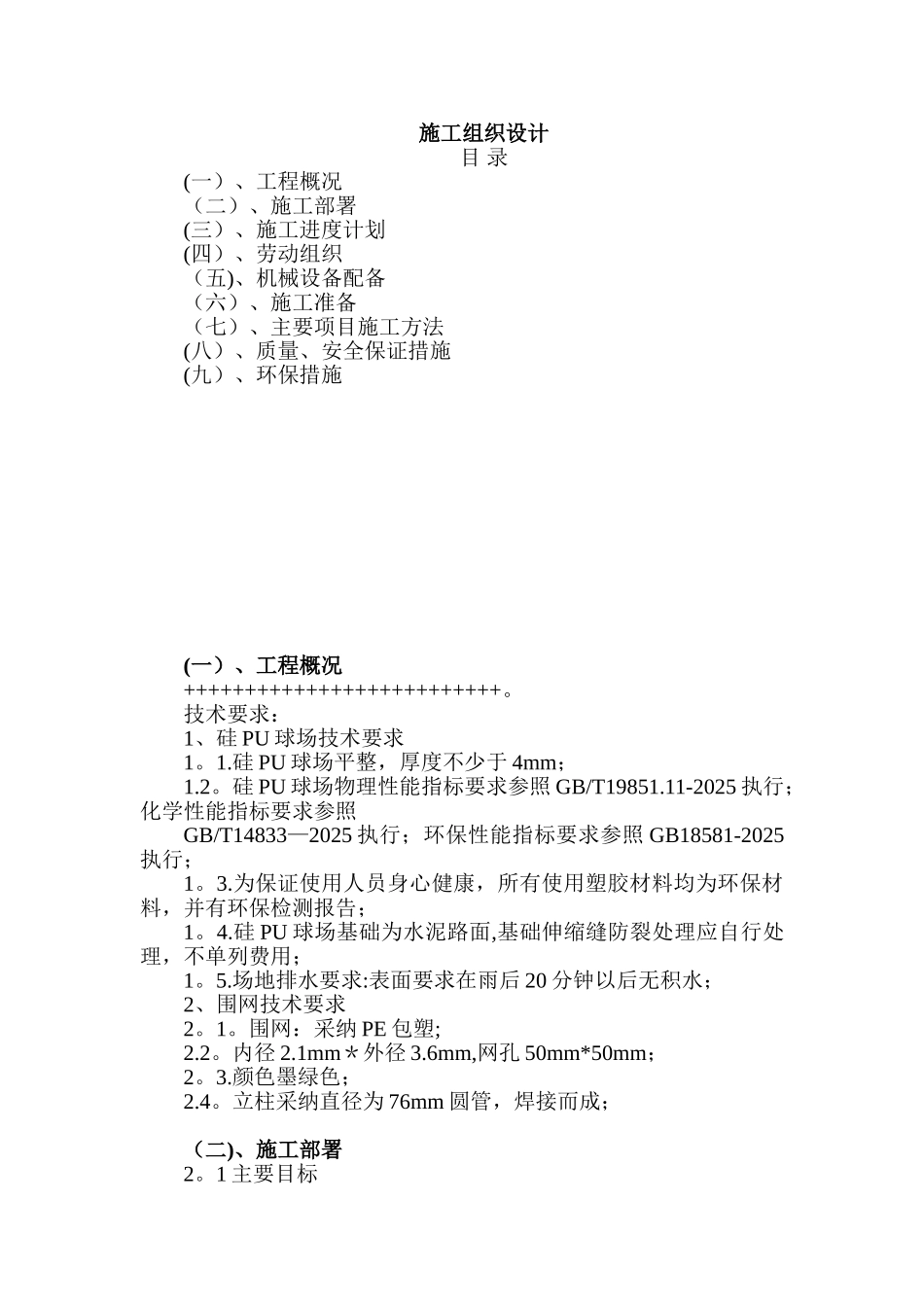

施工组织设计目 录(一)、工程概况 (二)、施工部署 (三)、施工进度计划 (四)、劳动组织 (五)、机械设备配备 (六)、施工准备 (七)、主要项目施工方法 (八)、质量、安全保证措施 (九)、环保措施 (一)、工程概况 ++++++++++++++++++++++++++
技术要求:1、硅 PU 球场技术要求1
硅 PU 球场平整,厚度不少于 4mm;1
硅 PU 球场物理性能指标要求参照 GB/T19851
11-2025 执行;化学性能指标要求参照GB/T14833—2025 执行;环保性能指标要求参照 GB18581-2025执行;1
为保证使用人员身心健康,所有使用塑胶材料均为环保材料,并有环保检测报告;1
硅 PU 球场基础为水泥路面,基础伸缩缝防裂处理应自行处理,不单列费用;1
场地排水要求:表面要求在雨后 20 分钟以后无积水;2、围网技术要求2
围网:采纳 PE 包塑;2
1mm*外径 3
6mm,网孔 50mm*50mm;2
颜色墨绿色;2
立柱采纳直径为 76mm 圆管,焊接而成;(二)、施工部署2

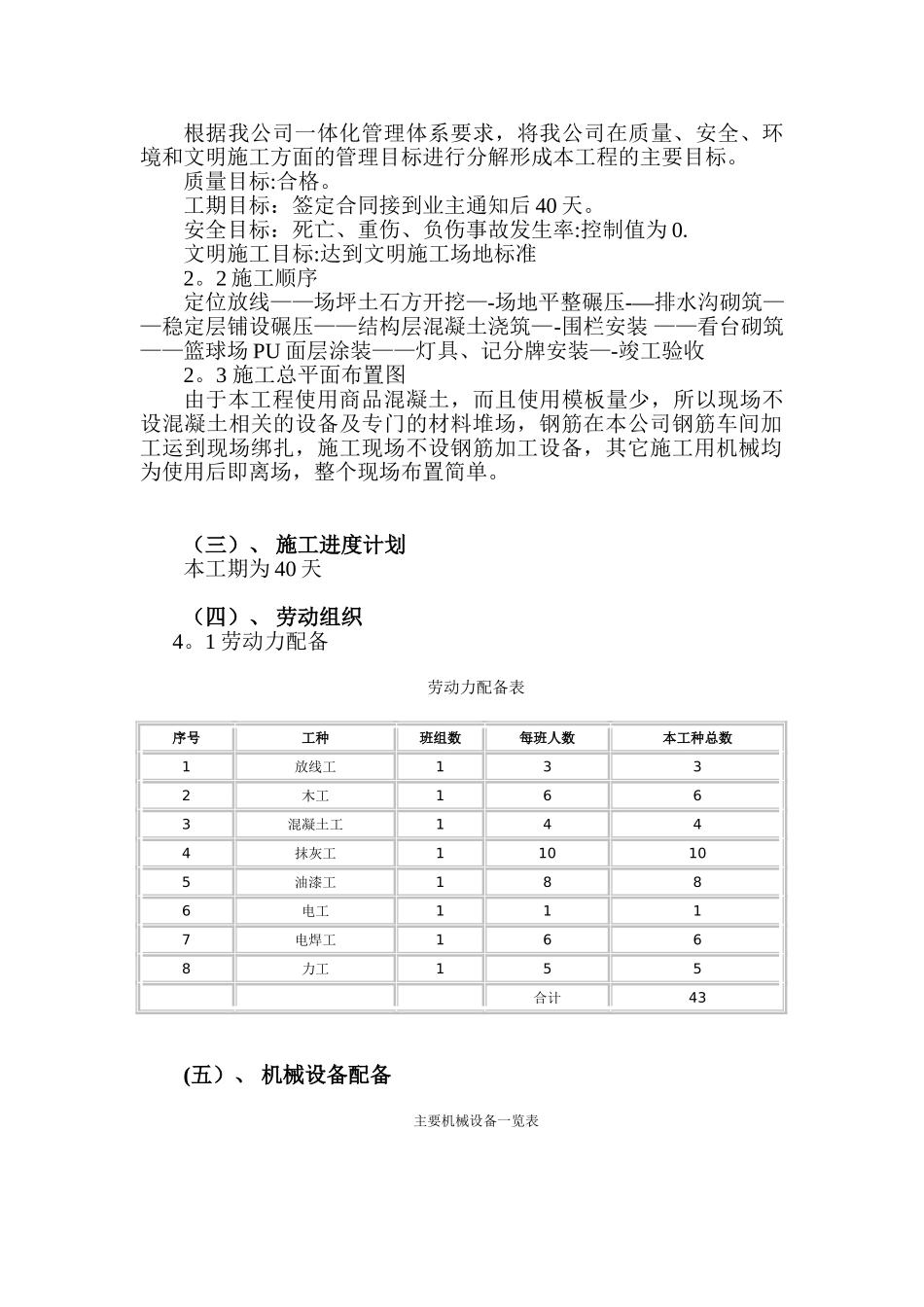

1 主要目标 根据我公司一体化管理体系要求,将我公司在质量、安全、环境和文明施工方面的管理目标进行分解形成本工程的主要目标
质量目标:合格
工期目标:签定合同接到业主通知后 40 天
安全目标:死亡、重伤、负伤事故发生率:控制值为 0
文明施工目标:达到文明施工场地标准 2
2 施工顺序 定位放线——场坪土石方开挖—-场地平整碾压-—排水沟砌筑——稳定层铺设碾压——结构层混凝土浇筑—-围栏安装 ——看台砌筑——篮球场 PU 面层涂装——灯具、记分牌安装—-竣工验收 2
3 施工总平面布置图 由于本工程使用商品混凝土,而且使用模板量少,所以现场不设混凝土相关的设备及专门的材料堆场,钢筋在本公司钢筋车间加工
