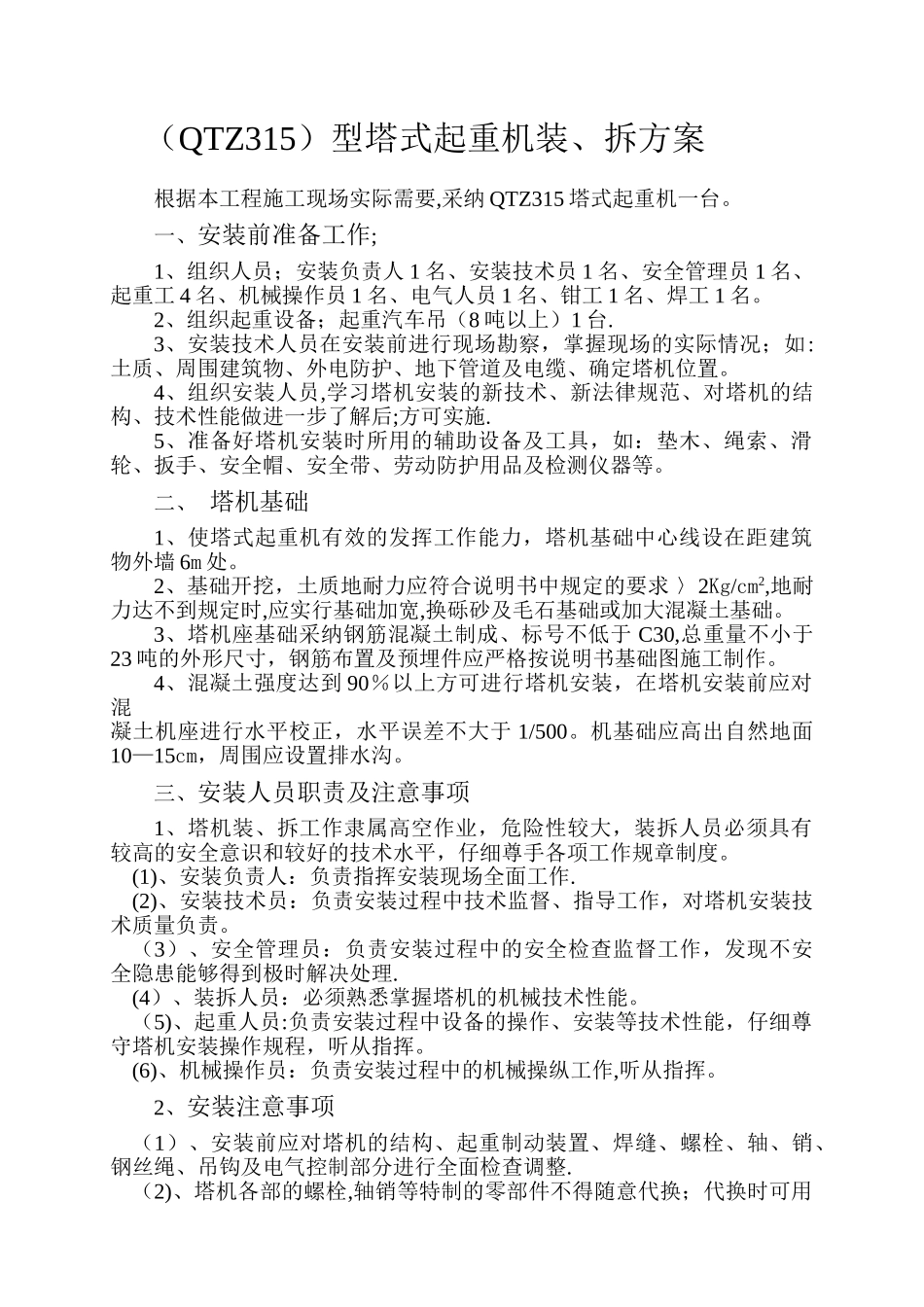

(QTZ315)型塔式起重机装、拆方案根据本工程施工现场实际需要,采纳 QTZ315 塔式起重机一台
一、安装前准备工作;1、组织人员;安装负责人 1 名、安装技术员 1 名、安全管理员 1 名、起重工 4 名、机械操作员 1 名、电气人员 1 名、钳工 1 名、焊工 1 名
2、组织起重设备;起重汽车吊(8 吨以上)1 台
3、安装技术人员在安装前进行现场勘察,掌握现场的实际情况;如:土质、周围建筑物、外电防护、地下管道及电缆、确定塔机位置
4、组织安装人员,学习塔机安装的新技术、新法律规范、对塔机的结构、技术性能做进一步了解后;方可实施
5、准备好塔机安装时所用的辅助设备及工具,如:垫木、绳索、滑轮、扳手、安全帽、安全带、劳动防护用品及检测仪器等
二、 塔机基础1、使塔式起重机有效的发挥工作能力,塔机基础中心线设在距建筑物外墙 6m 处
2、基础开挖,土质地耐力应符合说明书中规定的要求 〉2Kg/cm2,地耐力达不到规定时,应实行基础加宽,换砾砂及毛石基础或加大混凝土基础
3、塔机座基础采纳钢筋混凝土制成、标号不低于 C30,总重量不小于23 吨的外形尺寸,钢筋布置及预埋件应严格按说明书基础图施工制作
4、混凝土强度达到 90%以上方可进行塔机安装,在塔机安装前应对混凝土机座进行水平校正,水平误差不大于 1/500
机基础应高出自然地面10—15cm,周围应设置排水沟
三、安装人员职责及注意事项1、塔机装、拆工作隶属高空作业,危险性较大,装拆人员必须具有较高的安全意识和较好的技术水平,仔细尊手各项工作规章制度
(1)、安装负责人:负责指挥安装现场全面工作
(2)、安装技术员:负责安装过程中技术监督、指导工作,对塔机安装技术质量负责
(3)、安全管理员:负责安装过程中的安全检查监督工作,发现不安全隐患能够得到极时解决处理
(4)、装拆人员:必须熟悉掌握塔机的机械技术性能
