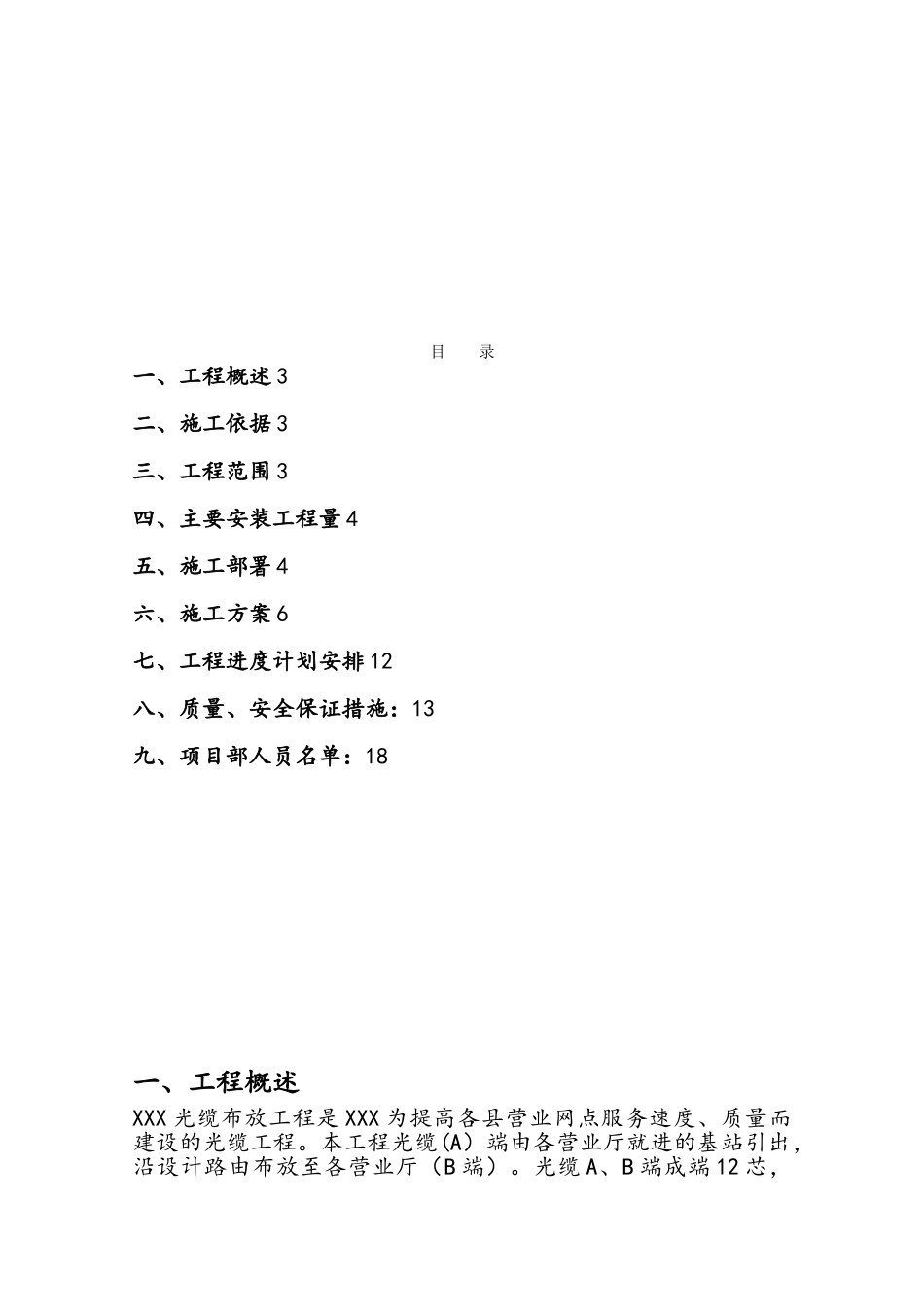

xxx 光缆布放工程施工组织方案建设单位:xxx施工单位:XXX2025 年 7 月 31 日目 录一、工程概述 3二、施工依据 3三、工程范围 3四、主要安装工程量 4五、施工部署 4六、施工方案 6七、工程进度计划安排 12八、质量、安全保证措施:13九、项目部人员名单:18一、工程概述XXX 光缆布放工程是 XXX 为提高各县营业网点服务速度、质量而建设的光缆工程。本工程光缆(A)端由各营业厅就进的基站引出,沿设计路由布放至各营业厅(B 端)。光缆 A、B 端成端 12 芯,并进行光缆中继段测试(12 芯 1 中继段)。二、施工依据1、XXX 移动分公司设计委托书:《XXXX 光缆布放工程一阶段设计》2、XXX 与我公司签订的光缆线路工程施工合同.3、原信息产业部部颁布的《YD 5148-2025 架空光(电)缆通信杆路工程设计法律规范》及《YD 5138—2025 本地通信线路工程验收法律规范》。4、建设单位颁布的光缆施工要求及规定。5、建设单位提供的相关资料及要求。6、施工单位现场勘察获得的资料三、工程范围本工程施工范围在四、主要安装工程量主要工程量有:1、敷设新架墙壁光缆 9913 米2、敷设新架吊线光缆 1094 米3、原杆路加挂光缆 5554 米4、布放管道光缆 741 米5、光缆成端 744 芯五、施工部署(一)组织机构及职能鉴于本工程的性质和特点,我们施工组织的指导思想是以质量为中心,建立工程质量保证体系,编制项目质量计划,选配高素养的项目经理和工程技术人员,根据国家标准实施项目管理,积极推广运用新技术、新工艺、新材料、新设备.工程项目部将成为一个充满活力、专业性强,具有全面管理能力的领导集体。根据我公司的质量管理体系和《质量手册》,本项目管理组织机构图规划如下:项目经理:负责工程管理以及内外部的协调工作.技术员:负责工程的质量和技术管理.材料供应员:负责工程所需要的材料工机具的供应和调配。质检、安全员:负责工程的质量管理以及安全管理。施工队长:负责生产计划的安排、生产协调以及文明施工和安全生产。(二)施工部署第一阶段:工路由勘测及工程前期准备第二阶段、挖杆洞、拉线洞立电杆第三阶段:制装拉线、吊线架设第四阶段:光缆敷设第五阶段:光缆熔接第六阶段:光缆成端测试(三)人力资源人力资源供应计划工种工路由勘测及工程前期准备挖杆洞、拉线洞立电杆制装拉线、吊线架设、光缆敷设光缆熔接光缆成端测试技工6520151210普工10404012合计61560552410(四)施工机具施工机具供应计划序号...
