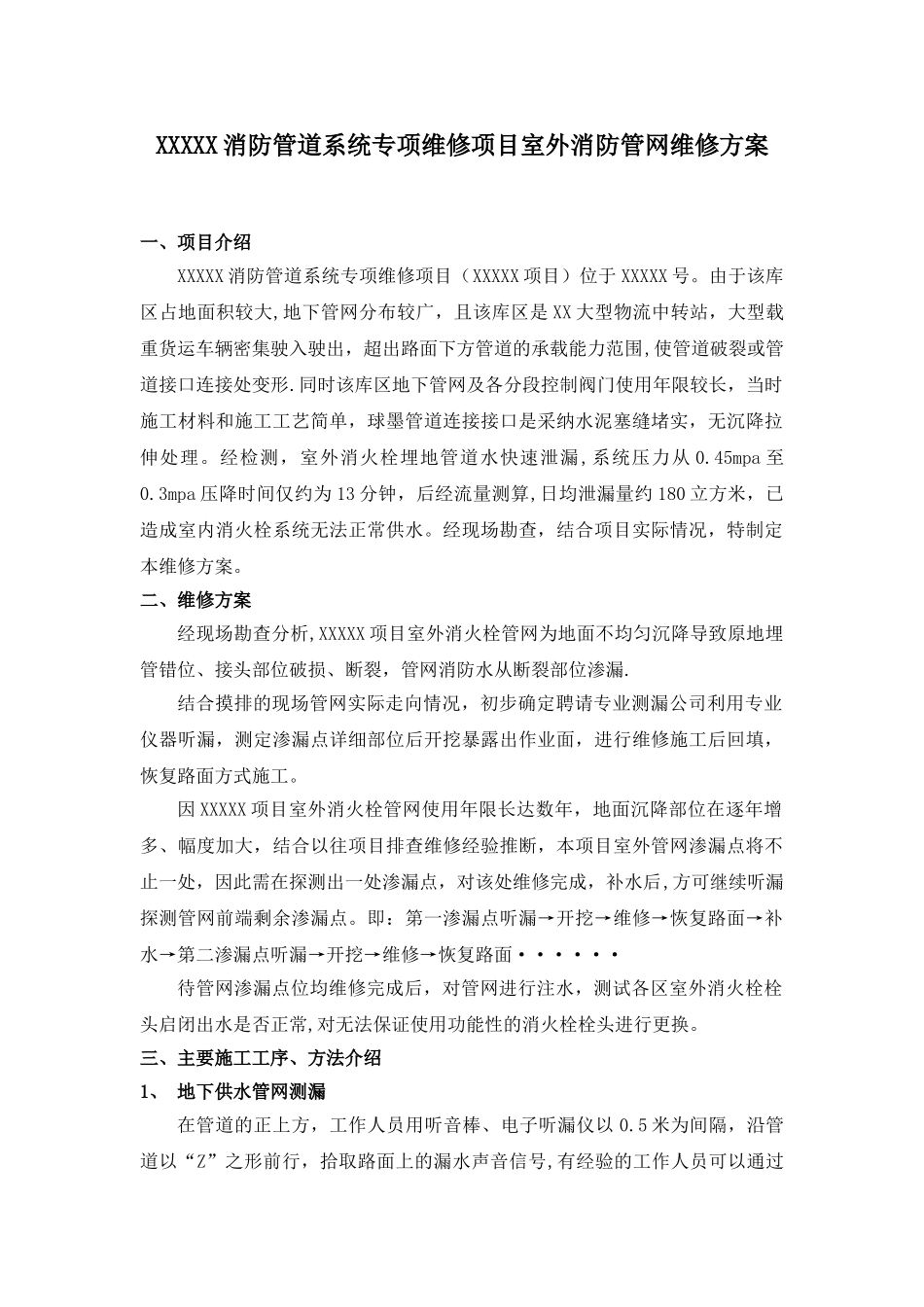

XXXXX 消防管道系统专项维修项目室外消防管网维修方案一、项目介绍XXXXX 消防管道系统专项维修项目(XXXXX 项目)位于 XXXXX 号
由于该库区占地面积较大,地下管网分布较广,且该库区是 XX 大型物流中转站,大型载重货运车辆密集驶入驶出,超出路面下方管道的承载能力范围,使管道破裂或管道接口连接处变形
同时该库区地下管网及各分段控制阀门使用年限较长,当时施工材料和施工工艺简单,球墨管道连接接口是采纳水泥塞缝堵实,无沉降拉伸处理
经检测,室外消火栓埋地管道水快速泄漏,系统压力从 0
45mpa 至0
3mpa 压降时间仅约为 13 分钟,后经流量测算,日均泄漏量约 180 立方米,已造成室内消火栓系统无法正常供水
经现场勘查,结合项目实际情况,特制定本维修方案
二、维修方案经现场勘查分析,XXXXX 项目室外消火栓管网为地面不均匀沉降导致原地埋管错位、接头部位破损、断裂,管网消防水从断裂部位渗漏
结合摸排的现场管网实际走向情况,初步确定聘请专业测漏公司利用专业仪器听漏,测定渗漏点详细部位后开挖暴露出作业面,进行维修施工后回填,恢复路面方式施工
因 XXXXX 项目室外消火栓管网使用年限长达数年,地面沉降部位在逐年增多、幅度加大,结合以往项目排查维修经验推断,本项目室外管网渗漏点将不止一处,因此需在探测出一处渗漏点,对该处维修完成,补水后,方可继续听漏探测管网前端剩余渗漏点
即:第一渗漏点听漏→开挖→维修→恢复路面→补水→第二渗漏点听漏→开挖→维修→恢复路面······待管网渗漏点位均维修完成后,对管网进行注水,测试各区室外消火栓栓头启闭出水是否正常,对无法保证使用功能性的消火栓栓头进行更换
三、主要施工工序、方法介绍1、 地下供水管网测漏在管道的正上方,工作人员用听音棒、电子听漏仪以 0
5 米为间隔,沿管道以“Z”之形前行,拾取路面上的漏水声音信号,有经验的工作
