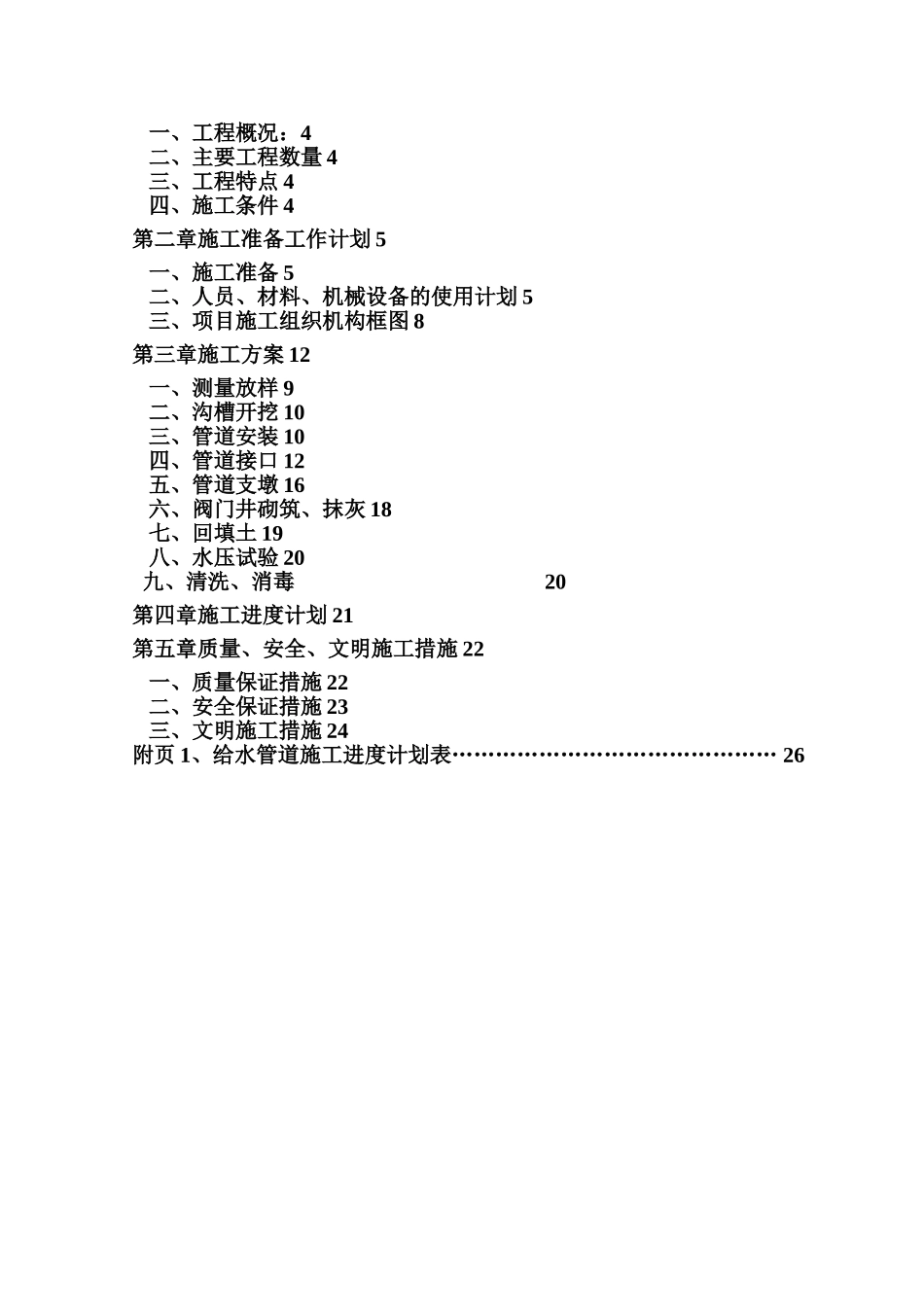

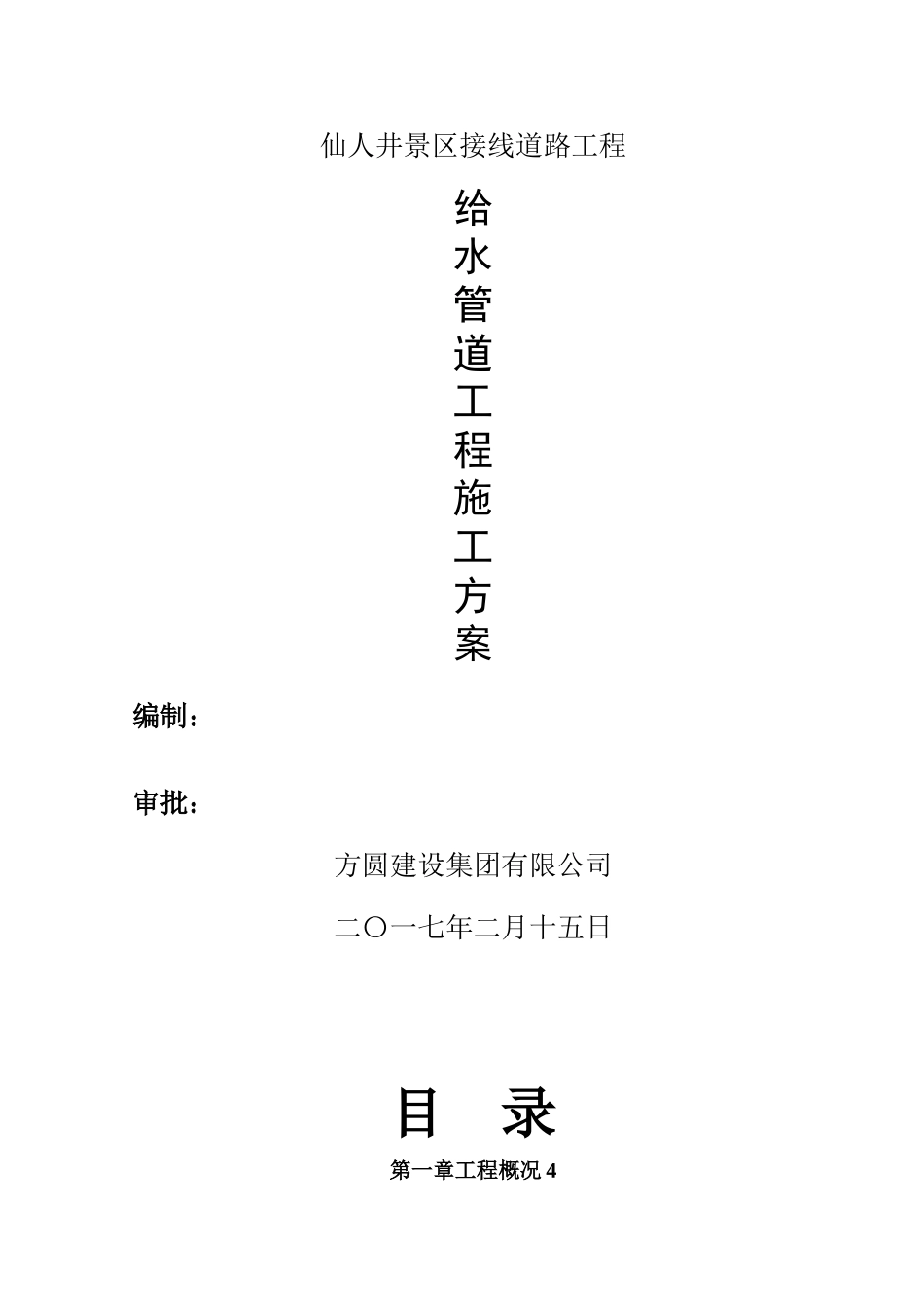

仙人井景区接线道路工程给水管道工程施工方案编制:审批:方圆建设集团有限公司二〇一七年二月十五日目 录第一章工程概况 4一、工程概况:4二、主要工程数量 4三、工程特点 4四、施工条件 4第二章施工准备工作计划 5一、施工准备 5二、人员、材料、机械设备的使用计划 5三、项目施工组织机构框图 8第三章施工方案 12一、测量放样 9二、沟槽开挖 10三、管道安装 10四、管道接口 12五、管道支墩 16六、阀门井砌筑、抹灰 18七、回填土 19八、水压试验 20九、清洗、消毒 20第四章施工进度计划 21第五章质量、安全、文明施工措施 22一、质量保证措施 22二、安全保证措施 23三、文明施工措施 24附页 1、给水管道施工进度计划表……………………………………… 26第一章 工程概况一、项目位于流水镇东部,其中:西楼路未南北走向,南起于ZX1609 线,向北与新港路延伸段交叉,后止于现状流大线,道路全长1439
913m,道路红线宽度 40m;新港路延伸段为东西走向,西起于西楼路,止于现状村道,全长 344
913m,道路宽度 24m
本工程主要建设内容包括:道路工程、交通工程、市政给排水、电力、通讯、道路照明等给水管道工程设计范围内 西楼路:给水管管径为 DN400,道路东侧人行道下距离道路边线 1
4 米;新港路延伸段:给水管管径为 DN200,道路东侧人行道下距离道路边线 0
二、主要工程数量1.给水管道工程 DN200 球墨铸铁管 704m,DN400 球墨铸铁管 1419m
三、工程特点1.本工程多处于软基路段,沟槽需钢板桩支护,工作难度大
2.受施工条件限制,需分阶段性进行施工
四、施工条件本工程可利用所有现状道路进入施工现场
施工用水可从当地供水管道上开口接水
施工用电,可以从变压器现有引入
第二章 施工准备工作计划一、施工准备1.组建精干高效的项目经
