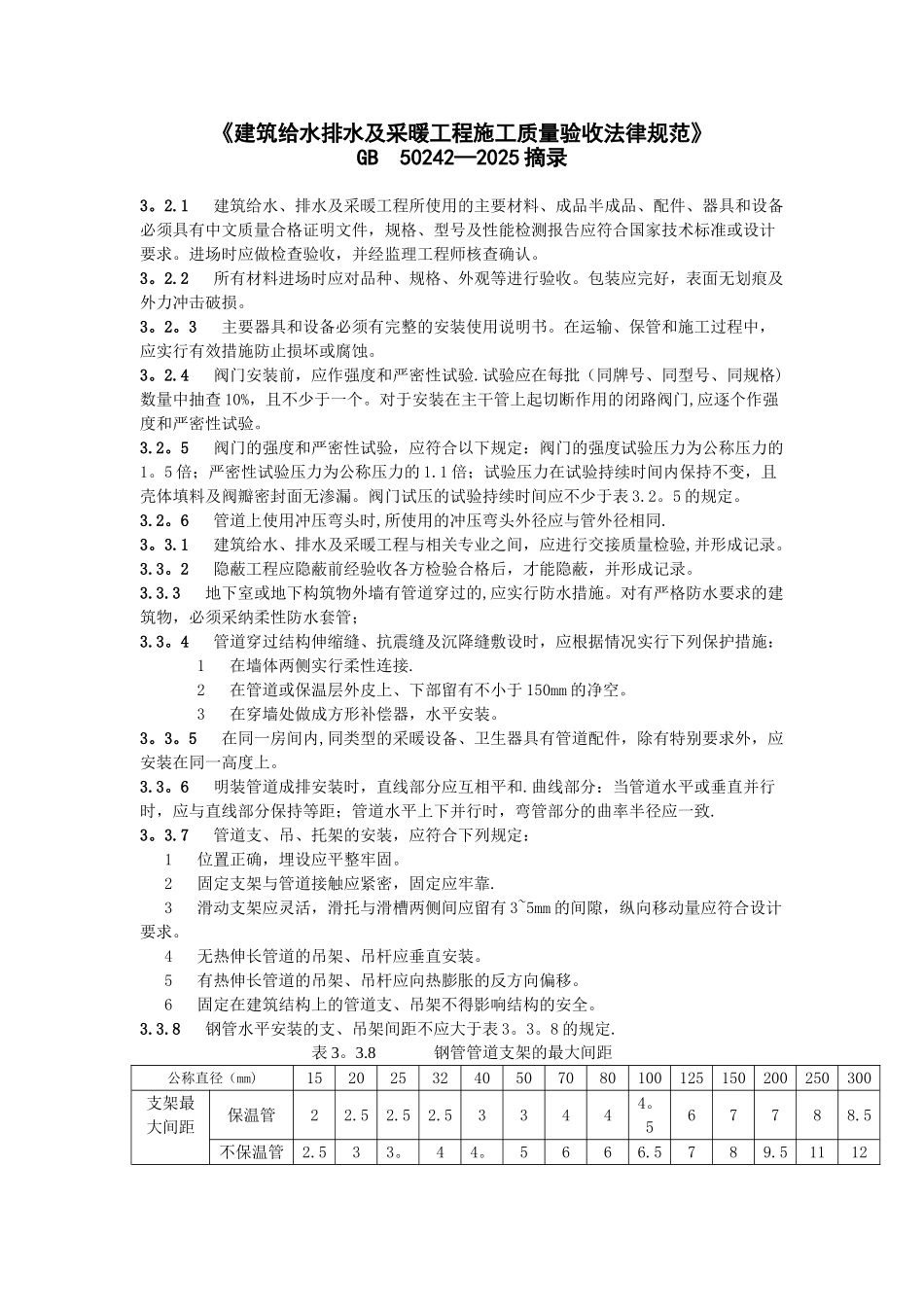

《建筑给水排水及采暖工程施工质量验收法律规范》GB 50242—2025 摘录3。2.1 建筑给水、排水及采暖工程所使用的主要材料、成品半成品、配件、器具和设备必须具有中文质量合格证明文件,规格、型号及性能检测报告应符合国家技术标准或设计要求。进场时应做检查验收,并经监理工程师核查确认。3。2.2 所有材料进场时应对品种、规格、外观等进行验收。包装应完好,表面无划痕及外力冲击破损。3。2。3 主要器具和设备必须有完整的安装使用说明书。在运输、保管和施工过程中,应实行有效措施防止损坏或腐蚀。3。2.4 阀门安装前,应作强度和严密性试验.试验应在每批(同牌号、同型号、同规格)数量中抽查 10%,且不少于一个。对于安装在主干管上起切断作用的闭路阀门,应逐个作强度和严密性试验。3.2。5 阀门的强度和严密性试验,应符合以下规定:阀门的强度试验压力为公称压力的1。5 倍;严密性试验压力为公称压力的 1.1 倍;试验压力在试验持续时间内保持不变,且壳体填料及阀瓣密封面无渗漏。阀门试压的试验持续时间应不少于表 3.2。5 的规定。3.2。6 管道上使用冲压弯头时,所使用的冲压弯头外径应与管外径相同.3。3.1 建筑给水、排水及采暖工程与相关专业之间,应进行交接质量检验,并形成记录。3.3。2 隐蔽工程应隐蔽前经验收各方检验合格后,才能隐蔽,并形成记录。3.3.3 地下室或地下构筑物外墙有管道穿过的,应实行防水措施。对有严格防水要求的建筑物,必须采纳柔性防水套管;3.3。4 管道穿过结构伸缩缝、抗震缝及沉降缝敷设时,应根据情况实行下列保护措施: 1 在墙体两侧实行柔性连接. 2 在管道或保温层外皮上、下部留有不小于 150mm 的净空。 3 在穿墙处做成方形补偿器,水平安装。3。3。5 在同一房间内,同类型的采暖设备、卫生器具有管道配件,除有特别要求外,应安装在同一高度上。3.3。6 明装管道成排安装时,直线部分应互相平和.曲线部分:当管道水平或垂直并行时,应与直线部分保持等距;管道水平上下并行时,弯管部分的曲率半径应一致.3。3.7 管道支、吊、托架的安装,应符合下列规定: 1 位置正确,埋设应平整牢固。 2 固定支架与管道接触应紧密,固定应牢靠. 3 滑动支架应灵活,滑托与滑槽两侧间应留有 3~5mm 的间隙,纵向移动量应符合设计要求。 4 无热伸长管道的吊架、吊杆应垂直安装。 5 有热伸长管道的吊架、吊杆应向热膨胀的反方向偏移。 6 固定在建筑结构上的管道支、吊架不得影响结构...
