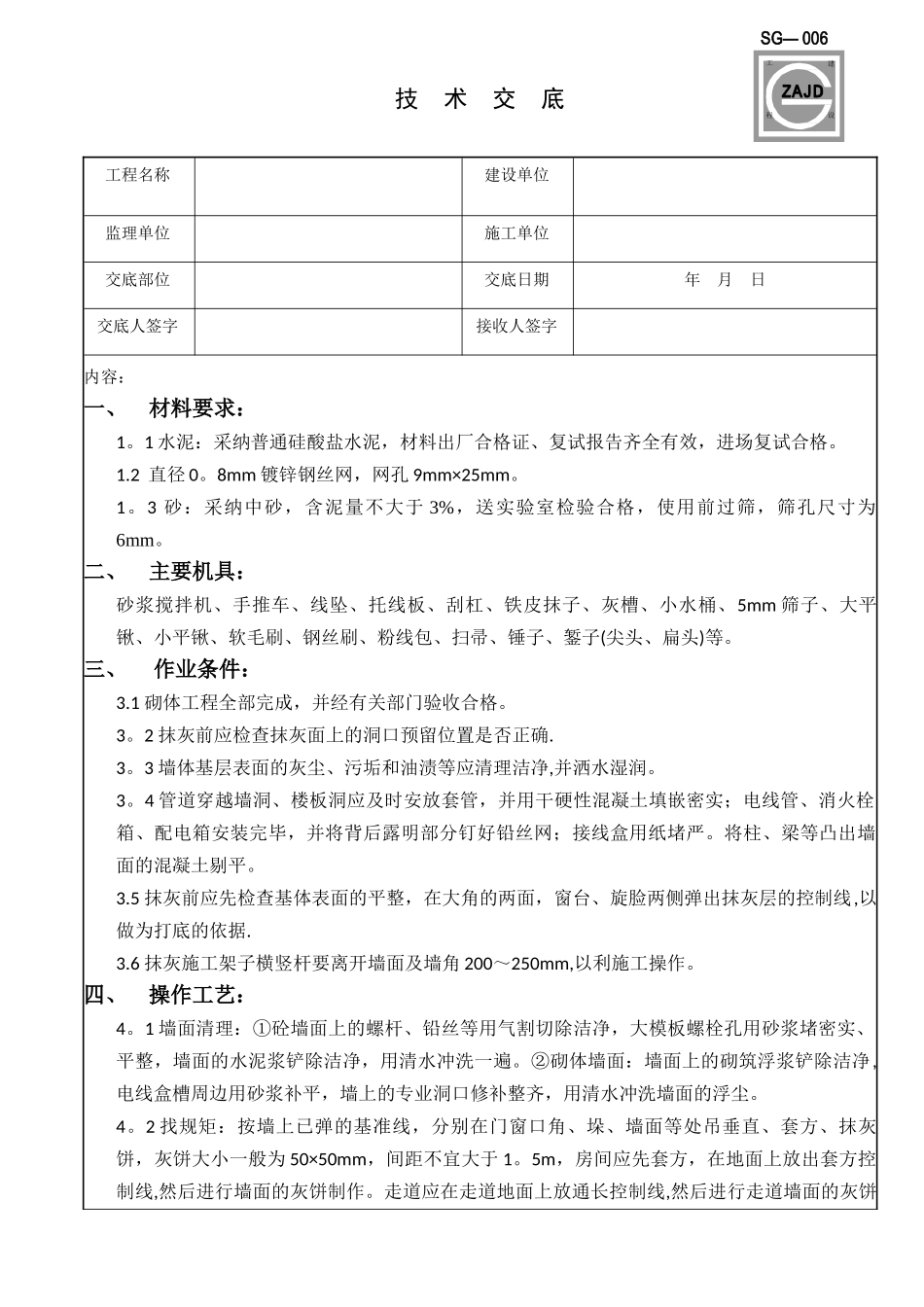

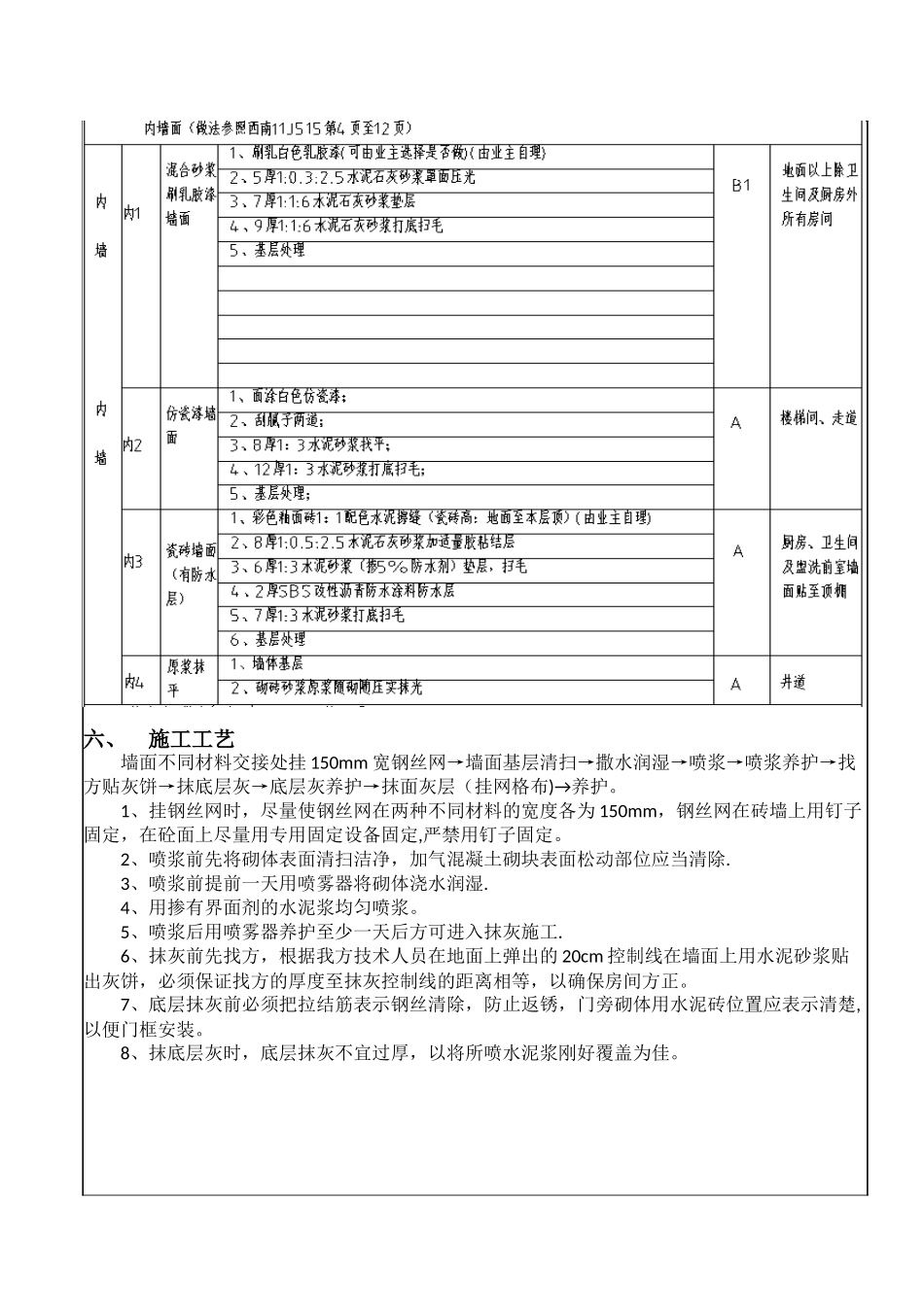

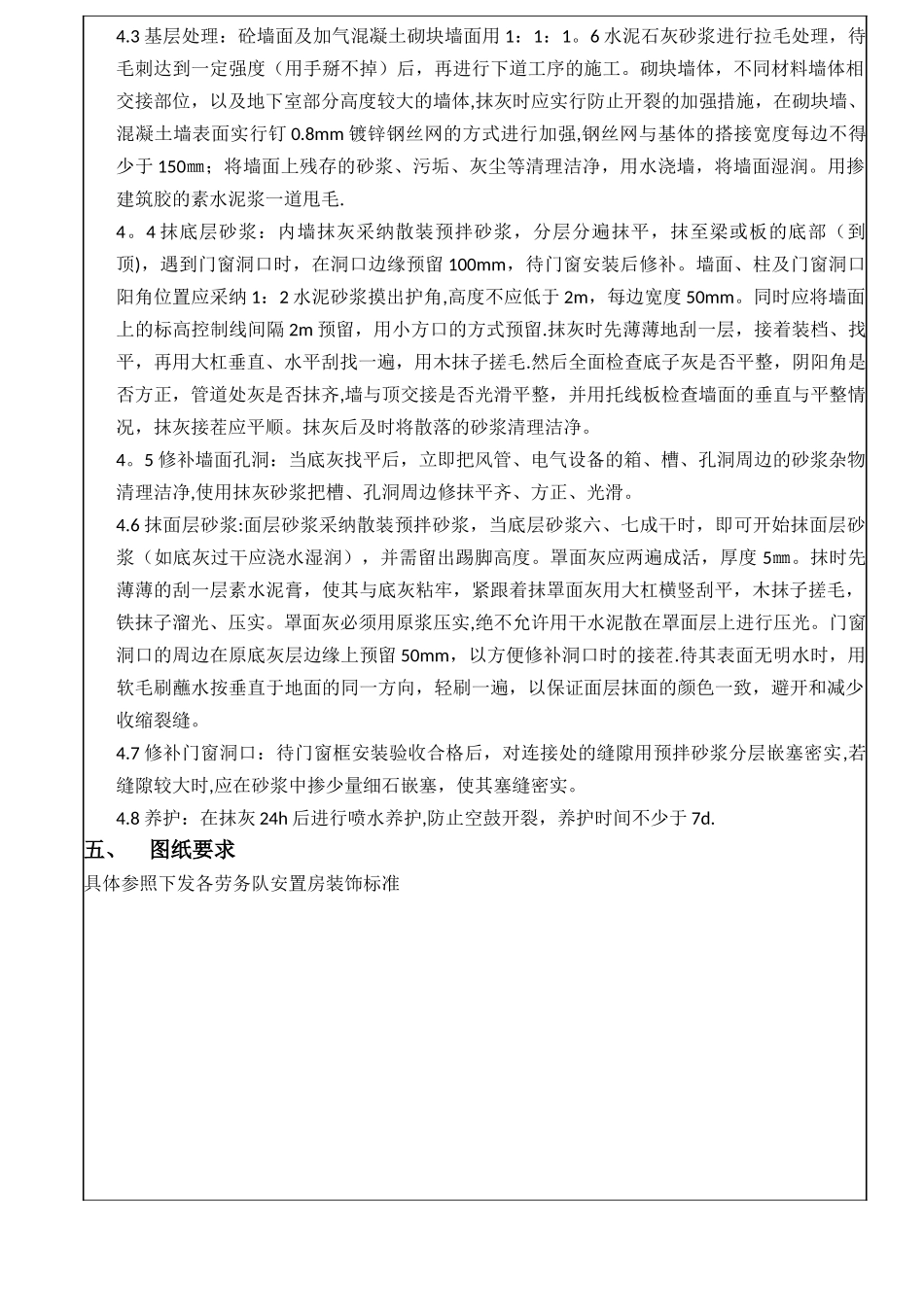

SG— 006工建技术交底程设工程名称建设单位监理单位施工单位交底部位交底日期年月日交底人签字接收人签字内容: 一、材料要求:1。1 水泥:采纳普通硅酸盐水泥,材料出厂合格证、复试报告齐全有效,进场复试合格。1.2 直径 0。8mm 镀锌钢丝网,网孔 9mm×25mm。1。3 砂:采纳中砂,含泥量不大于 3%,送实验室检验合格,使用前过筛,筛孔尺寸为6mm。二、主要机具:砂浆搅拌机、手推车、线坠、托线板、刮杠、铁皮抹子、灰槽、小水桶、5mm 筛子、大平锹、小平锹、软毛刷、钢丝刷、粉线包、扫帚、锤子、錾子(尖头、扁头)等。三、 作业条件:3.1 砌体工程全部完成,并经有关部门验收合格。3。2 抹灰前应检查抹灰面上的洞口预留位置是否正确.3。3 墙体基层表面的灰尘、污垢和油渍等应清理洁净,并洒水湿润。3。4 管道穿越墙洞、楼板洞应及时安放套管,并用干硬性混凝土填嵌密实;电线管、消火栓箱、配电箱安装完毕,并将背后露明部分钉好铅丝网;接线盒用纸堵严。将柱、梁等凸出墙面的混凝土剔平。3.5 抹灰前应先检查基体表面的平整,在大角的两面,窗台、旋脸两侧弹出抹灰层的控制线,以做为打底的依据.3.6 抹灰施工架子横竖杆要离开墙面及墙角 200~250mm,以利施工操作。四、操作工艺:4。1 墙面清理:①砼墙面上的螺杆、铅丝等用气割切除洁净,大模板螺栓孔用砂浆堵密实、平整,墙面的水泥浆铲除洁净,用清水冲洗一遍。②砌体墙面:墙面上的砌筑浮浆铲除洁净,电线盒槽周边用砂浆补平,墙上的专业洞口修补整齐,用清水冲洗墙面的浮尘。4。2 找规矩:按墙上已弹的基准线,分别在门窗口角、垛、墙面等处吊垂直、套方、抹灰饼,灰饼大小一般为 50×50mm,间距不宜大于 1。5m,房间应先套方,在地面上放出套方控制线,然后进行墙面的灰饼制作。走道应在走道地面上放通长控制线,然后进行走道墙面的灰饼制作。4.3 基层处理:砼墙面及加气混凝土砌块墙面用 1:1:1。6 水泥石灰砂浆进行拉毛处理,待毛刺达到一定强度(用手掰不掉)后,再进行下道工序的施工。砌块墙体,不同材料墙体相交接部位,以及地下室部分高度较大的墙体,抹灰时应实行防止开裂的加强措施,在砌块墙、混凝土墙表面实行钉 0.8mm 镀锌钢丝网的方式进行加强,钢丝网与基体的搭接宽度每边不得少于 150㎜;将墙面上残存的砂浆、污垢、灰尘等清理洁净,用水浇墙,将墙面湿润。用掺建筑胶的素水泥浆一道甩毛.4。4 抹底层砂浆:内墙抹灰采纳散装预拌砂浆,分层分遍抹平,...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

一般抹灰技术交底

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
