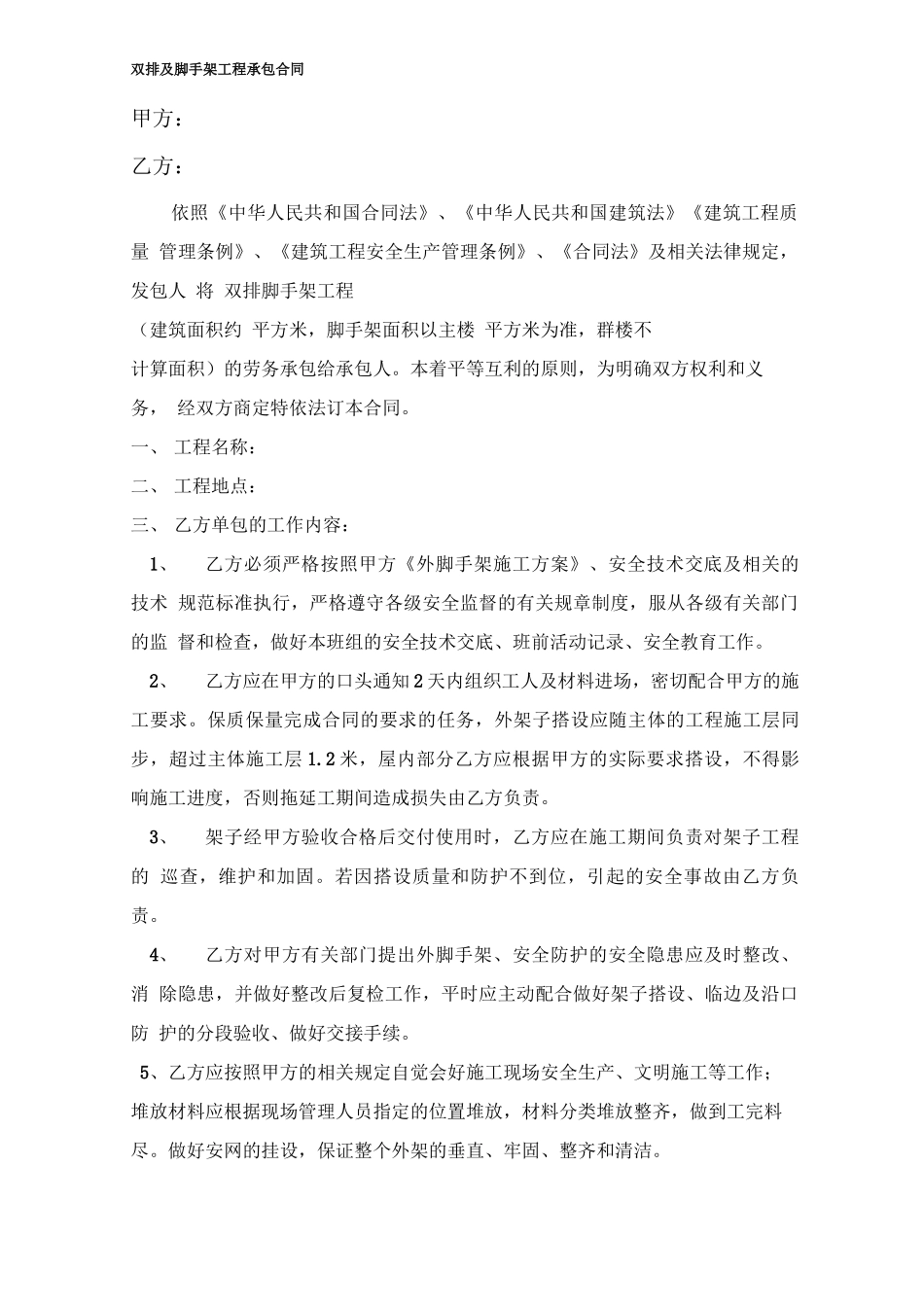

双排及脚手架工程承包合同甲方:乙方:依照《中华人民共和国合同法》、《中华人民共和国建筑法》《建筑工程质量管理条例》、《建筑工程安全生产管理条例》、《合同法》及相关法律规定,发包人将双排脚手架工程(建筑面积约平方米,脚手架面积以主楼平方米为准,群楼不计算面积)的劳务承包给承包人
本着平等互利的原则,为明确双方权利和义务,经双方商定特依法订本合同
一、工程名称:二、工程地点:三、乙方单包的工作内容:1、乙方必须严格按照甲方《外脚手架施工方案》、安全技术交底及相关的技术规范标准执行,严格遵守各级安全监督的有关规章制度,服从各级有关部门的监督和检查,做好本班组的安全技术交底、班前活动记录、安全教育工作
2、乙方应在甲方的口头通知2天内组织工人及材料进场,密切配合甲方的施工要求
保质保量完成合同的要求的任务,外架子搭设应随主体的工程施工层同步,超过主体施工层1
2米,屋内部分乙方应根据甲方的实际要求搭设,不得影响施工进度,否则拖延工期间造成损失由乙方负责
3、架子经甲方验收合格后交付使用时,乙方应在施工期间负责对架子工程的巡查,维护和加固
若因搭设质量和防护不到位,引起的安全事故由乙方负责
4、乙方对甲方有关部门提出外脚手架、安全防护的安全隐患应及时整改、消除隐患,并做好整改后复检工作,平时应主动配合做好架子搭设、临边及沿口防护的分段验收、做好交接手续
5、乙方应按照甲方的相关规定自觉会好施工现场安全生产、文明施工等工作;堆放材料应根据现场管理人员指定的位置堆放,材料分类堆放整齐,做到工完料尽
做好安网的挂设,保证整个外架的垂直、牢固、整齐和清洁
6、乙方应按照甲方的施工人员的要求搭设安全通道的防护棚、钢筋制作场、通道的隔离和围挡,“四口、五临边”的防护、施工人货电梯卸料平台及与楼层的连接件的预埋、材料的拆装平台、屋面部分的材料运输平台、人行爬梯和机械设备的防砸棚、临时围护钢管搭设,
