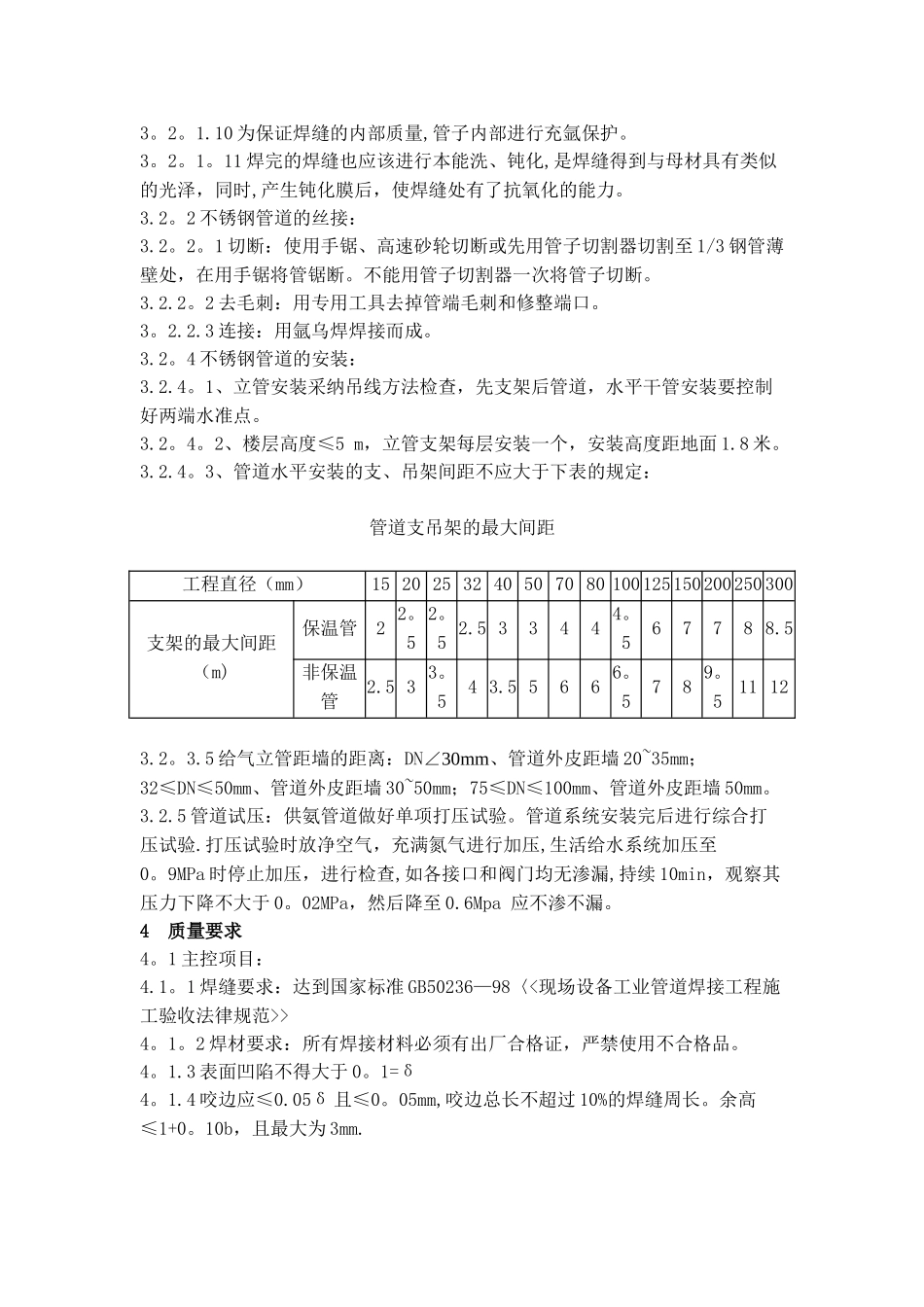

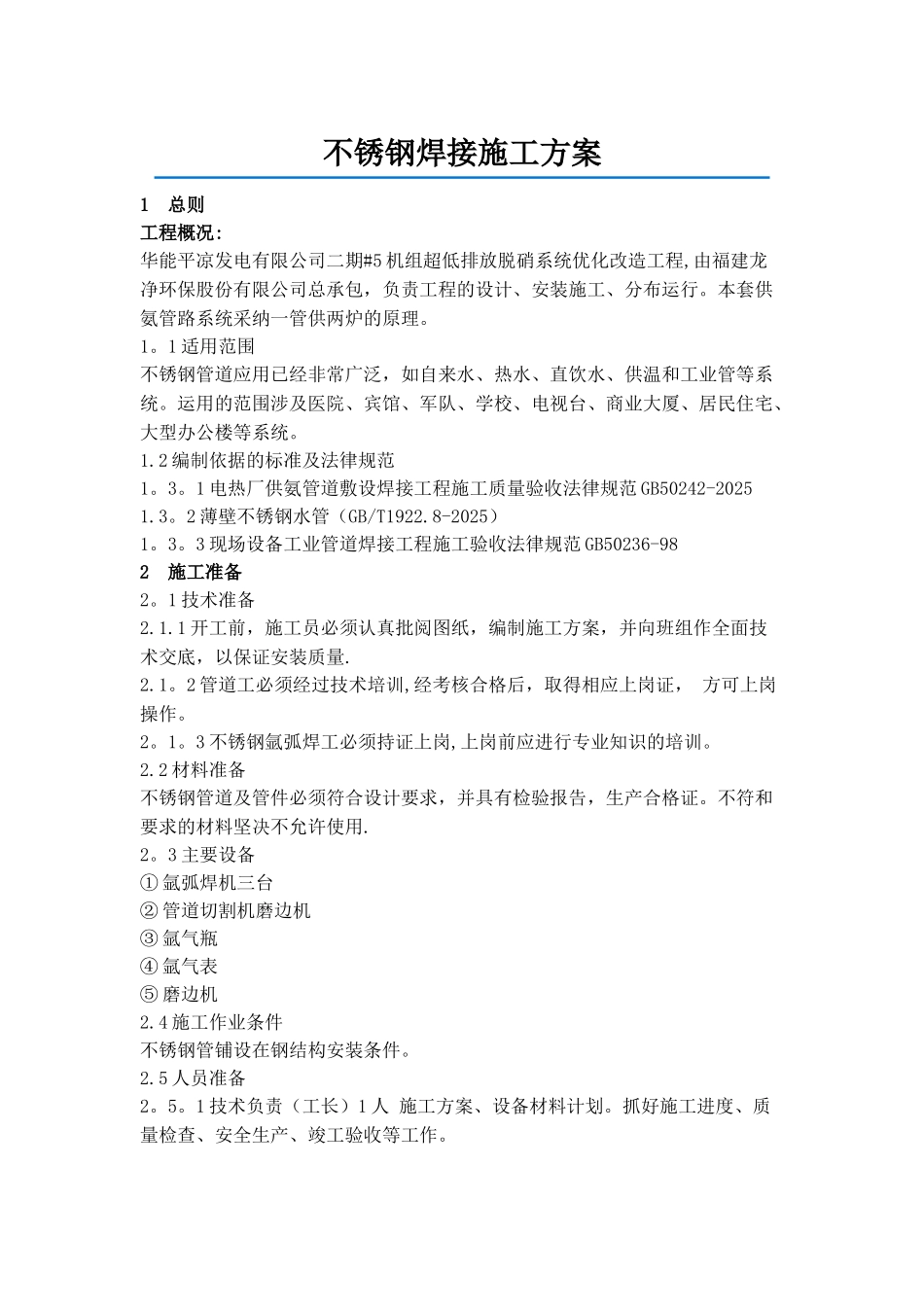

不锈钢焊接施工方案1 总则工程概况:华能平凉发电有限公司二期#5 机组超低排放脱硝系统优化改造工程,由福建龙净环保股份有限公司总承包,负责工程的设计、安装施工、分布运行
本套供氨管路系统采纳一管供两炉的原理
1 适用范围不锈钢管道应用已经非常广泛,如自来水、热水、直饮水、供温和工业管等系统
运用的范围涉及医院、宾馆、军队、学校、电视台、商业大厦、居民住宅、大型办公楼等系统
2 编制依据的标准及法律规范1
1 电热厂供氨管道敷设焊接工程施工质量验收法律规范 GB50242-20251
2 薄壁不锈钢水管(GB/T1922
8-2025)1
3 现场设备工业管道焊接工程施工验收法律规范 GB50236-982 施工准备2
1 技术准备2
1 开工前,施工员必须认真批阅图纸,编制施工方案,并向班组作全面技术交底,以保证安装质量
2 管道工必须经过技术培训,经考核合格后,取得相应上岗证, 方可上岗操作
3 不锈钢氩弧焊工必须持证上岗,上岗前应进行专业知识的培训
2 材料准备不锈钢管道及管件必须符合设计要求,并具有检验报告,生产合格证
不符和要求的材料坚决不允许使用
3 主要设备① 氩弧焊机三台② 管道切割机磨边机③ 氩气瓶④ 氩气表⑤ 磨边机2
4 施工作业条件不锈钢管铺设在钢结构安装条件
5 人员准备2
1 技术负责(工长)1 人 施工方案、设备材料计划
抓好施工进度、质量检查、安全生产、竣工验收等工作
2 施工班长 1 人 对现场工人进行分工并协助技术负责(工长)抓好施工进度、质量检查、安全生产、竣工验收等工作
3 管道工 4 人 负责管道的切割、下料及材料安装
4 氩弧焊工 3 人2
5 质量安全员 1 人 抓好质量检查并对整个施工现场、设备、材料、人员监督检查安全无事故
6 施工部署由于
