不锈钢非标设备施工方案

不锈钢非标设备施工方案_第1页
1/11
不锈钢非标设备施工方案_第2页
2/11
不锈钢非标设备施工方案_第3页
3/11

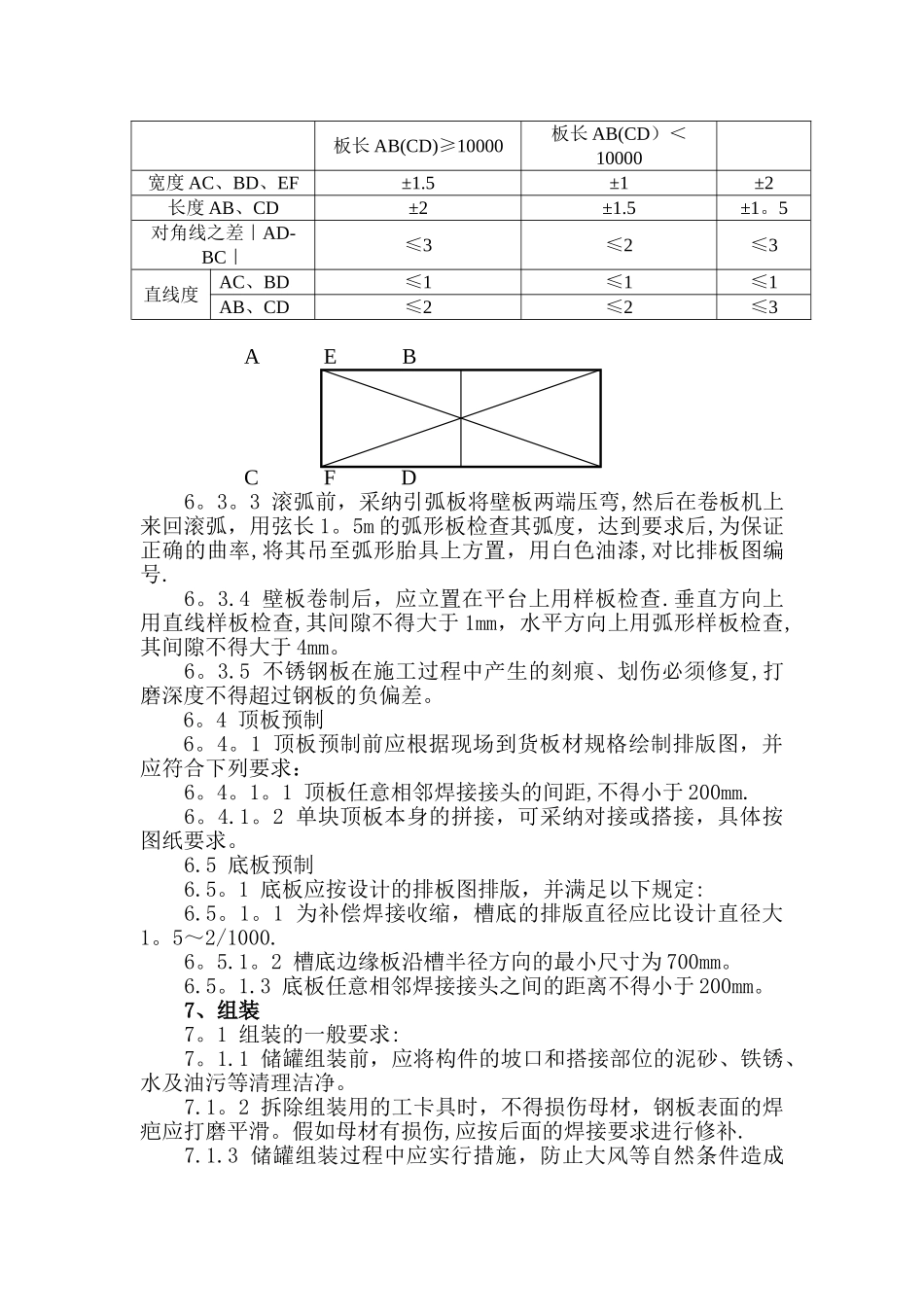

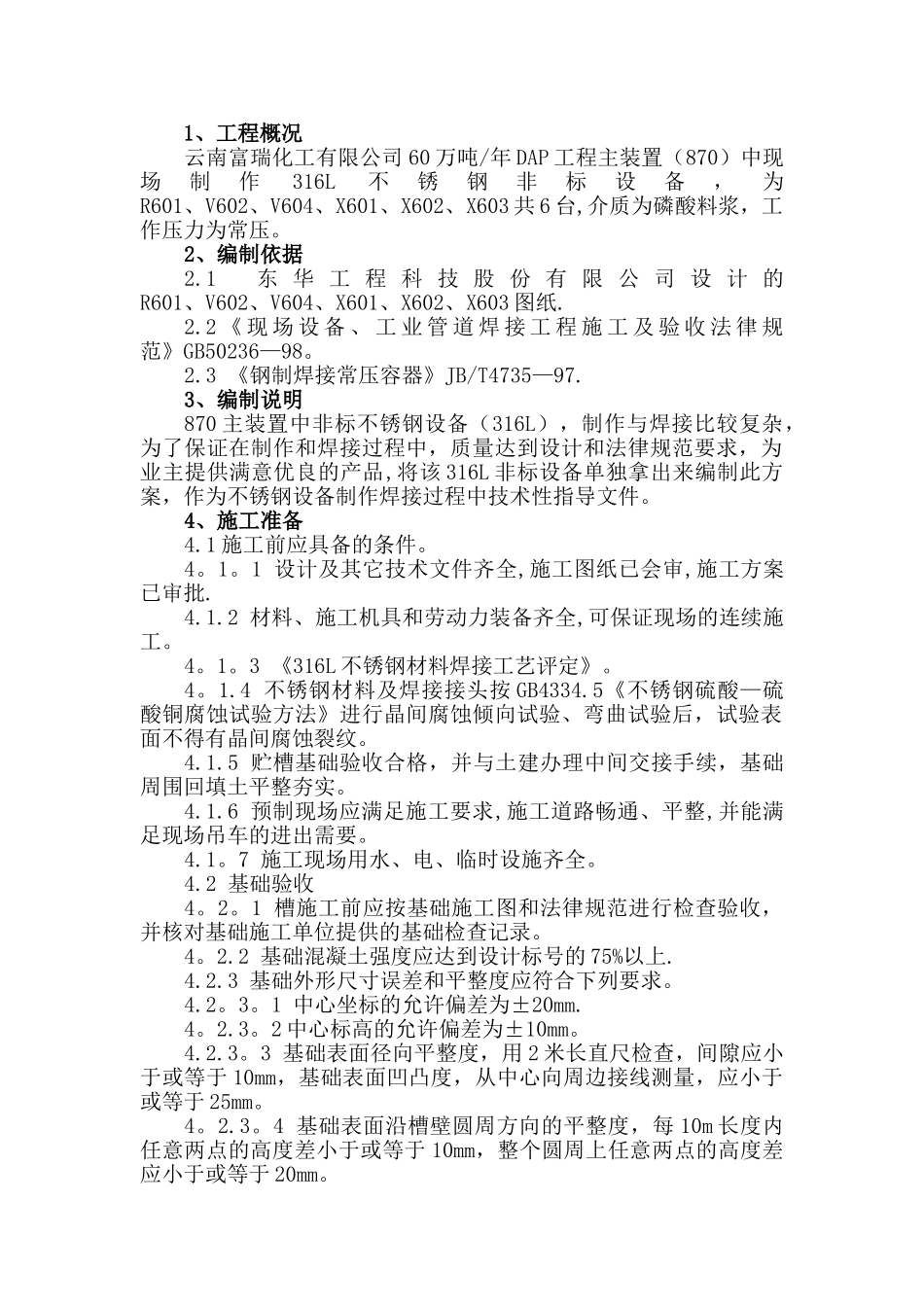

1、工程概况云南富瑞化工有限公司 60 万吨/年 DAP 工程主装置(870)中现场制作316L不锈钢非标设备,为R601、V602、V604、X601、X602、X603 共 6 台,介质为磷酸料浆,工作压力为常压。2、编制依据2.1 东 华 工 程 科 技 股 份 有 限 公 司 设 计 的R601、V602、V604、X601、X602、X603 图纸.2.2 《 现 场 设 备 、 工 业 管 道 焊 接 工 程 施 工 及 验 收 法 律 规范》GB50236—98。2.3 《钢制焊接常压容器》JB/T4735—97.3、编制说明870 主装置中非标不锈钢设备(316L),制作与焊接比较复杂,为了保证在制作和焊接过程中,质量达到设计和法律规范要求,为业主提供满意优良的产品,将该 316L 非标设备单独拿出来编制此方案,作为不锈钢设备制作焊接过程中技术性指导文件。4、施工准备4.1 施工前应具备的条件。4。1。1 设计及其它技术文件齐全,施工图纸已会审,施工方案已审批.4.1.2 材料、施工机具和劳动力装备齐全,可保证现场的连续施工。 4。1。3 《316L 不锈钢材料焊接工艺评定》。4。1.4 不锈钢材料及焊接接头按 GB4334.5《不锈钢硫酸—硫酸铜腐蚀试验方法》进行晶间腐蚀倾向试验、弯曲试验后,试验表面不得有晶间腐蚀裂纹。4.1.5 贮槽基础验收合格,并与土建办理中间交接手续,基础周围回填土平整夯实。4.1.6 预制现场应满足施工要求,施工道路畅通、平整,并能满足现场吊车的进出需要。4.1。7 施工现场用水、电、临时设施齐全。4.2 基础验收4。2。1 槽施工前应按基础施工图和法律规范进行检查验收,并核对基础施工单位提供的基础检查记录。4。2.2 基础混凝土强度应达到设计标号的 75%以上.4.2.3 基础外形尺寸误差和平整度应符合下列要求。4.2。3。1 中心坐标的允许偏差为±20mm.4。2.3。2 中心标高的允许偏差为±10mm。4.2.3。3 基础表面径向平整度,用 2 米长直尺检查,间隙应小于或等于 10mm,基础表面凹凸度,从中心向周边接线测量,应小于或等于 25mm。4。2.3。4 基础表面沿槽壁圆周方向的平整度,每 10m 长度内任意两点的高度差小于或等于 10mm,整个圆周上任意两点的高度差应小于或等于 20mm。4.2。3。5 基础表面锥面坡度应符合设计要求。5、材料的验收5。1 所用的钢材、配件、焊接材料以及其它材料必须具备产品质量合格证.下料前应按钢材证明书核对并逐张(件)进行外观检查,表面不得有裂纹、拉裂、折叠、夹杂、结疤和压入氧化皮及分层等缺陷.5。1。2...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

不锈钢非标设备施工方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
