招商部与设计部门工作对接标准化流程一、主力店对接的深度和要求★1、商业招商主力店对接及设计工作流程:★ 总图确认 招商(主力店) 招商平面 对接 修改后确定方案 报建反馈及修改(20 天) 出扩初图(40 天) 招商反馈确认扩初图(10 天) 出配合招投标及基础施工图(40 天) PS:1、最低限度需 210 天完成整个流程 2、在正式启动技术对接时,由招商部安排启动三方现场技术对接会议
二、技术对接的阶段要求 1、超市部份a
生鲜区结构降板范围(卸货区、售货区、仓库区、办公区等);b
降板高度; c
净空要求(卸货区、售货区、仓库区、办公区等); d
各区荷载(食品、生鲜、仓库、卸货) ; e
生鲜区及卸货区排水沟深度、宽度、范围、做法; f
广告箱、大型标识标牌荷载、尺寸及位置、预埋件的要求; g
卸货区做法和要求; h
客货梯、扶梯载重量、梯速、梯的尺寸; i
总电量,是否需要柴发及其容量; j
电力设计末端位置;② 百货部份③ 影院部份④ 大餐饮(国际连锁品牌)/主力餐饮⑤ KTV 部份一、总框架流程1
设计部和招商部,双方指定项目图纸对接人
(招商部对接人:XXX、XX)2
设计部每次提供的项目最新图纸,除电子版本外,需打印书面图纸,并由每个项目的设计负责人在该图纸上签名与注明出图日期
交与招商部后,由招商部统一存档
由招商部提供的主力店各类图纸,除电子版本外,也需打印书面图纸,并由该项目设计负责人签收确认,若设计部对主力店提供的图纸有疑义,需用书面及邮件方式回复给招商部与主力店客户,不能对客户提供的图纸任意更改

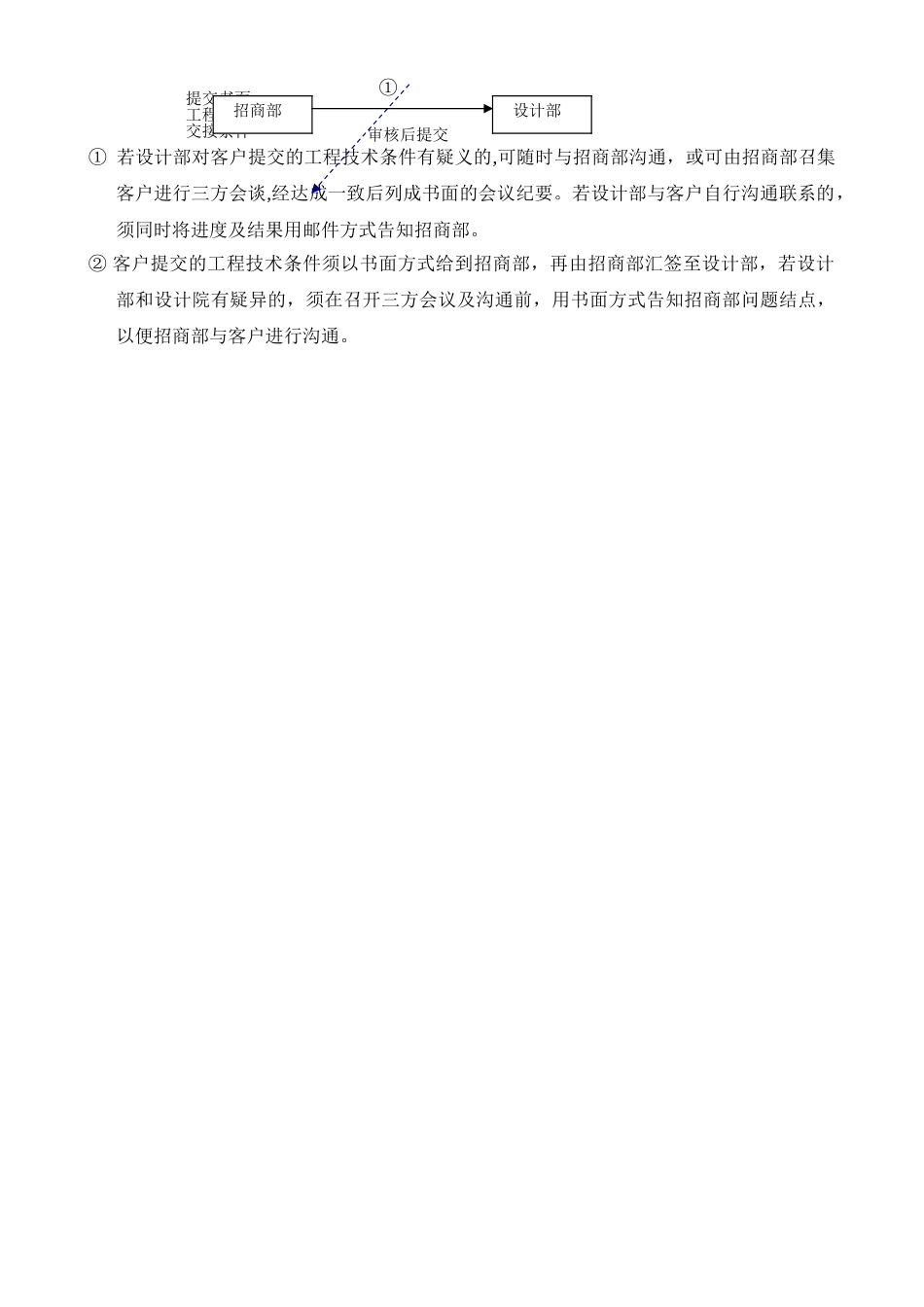

(包括设计院)招商 40 天三方协商对接 60 天出报建图设计单体平面 40 天招商部4
设计部应于每周一与招商部的对接会中,说明工作中需要招商部提供的资料,并明确告知先后顺序,双方与会上确认并明确所需的操作时间
以上内容招商部将以会议纪要方
