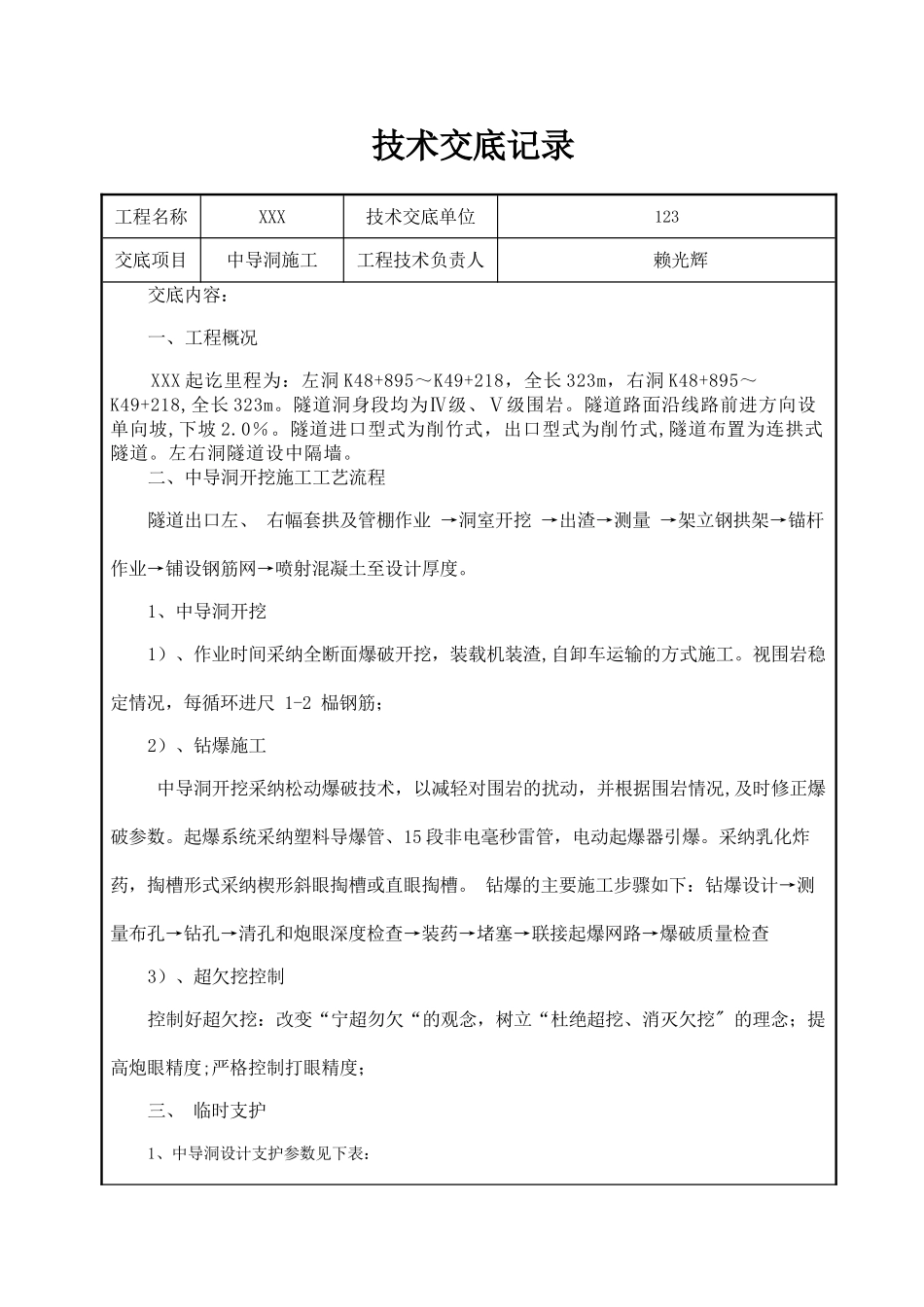

技术交底记录工程名称XXX技术交底单位123交底项目中导洞施工工程技术负责人 赖光辉交底内容:一、工程概况XXX 起讫里程为:左洞 K48+895~K49+218,全长 323m,右洞 K48+895~K49+218,全长 323m
隧道洞身段均为Ⅳ级、Ⅴ级围岩
隧道路面沿线路前进方向设单向坡,下坡 2
隧道进口型式为削竹式,出口型式为削竹式,隧道布置为连拱式隧道
左右洞隧道设中隔墙
二、中导洞开挖施工工艺流程 隧道出口左、 右幅套拱及管棚作业 →洞室开挖 →出渣→测量 →架立钢拱架→锚杆作业→铺设钢筋网→喷射混凝土至设计厚度
1、中导洞开挖 1)、作业时间采纳全断面爆破开挖,装载机装渣,自卸车运输的方式施工
视围岩稳定情况,每循环进尺 1-2 榀钢筋; 2)、钻爆施工 中导洞开挖采纳松动爆破技术,以减轻对围岩的扰动,并根据围岩情况,及时修正爆破参数
起爆系统采纳塑料导爆管、15 段非电毫秒雷管,电动起爆器引爆
采纳乳化炸药,掏槽形式采纳楔形斜眼掏槽或直眼掏槽

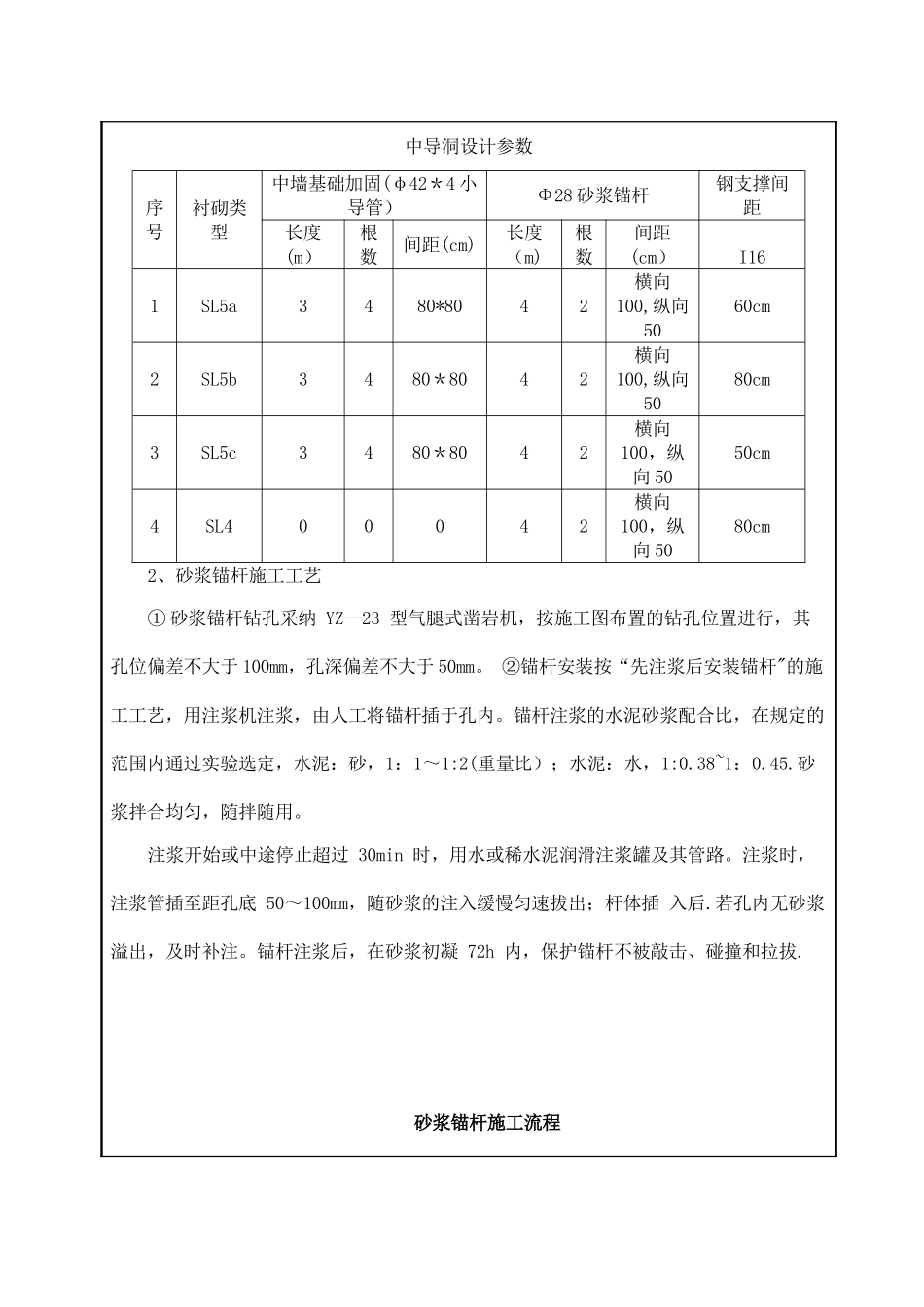

钻爆的主要施工步骤如下:钻爆设计→测量布孔→钻孔→清孔和炮眼深度检查→装药→堵塞→联接起爆网路→爆破质量检查 3)、超欠挖控制 控制好超欠挖:改变“宁超勿欠“的观念,树立“杜绝超挖、消灭欠挖" 的理念;提高炮眼精度;严格控制打眼精度;三、 临时支护 1、中导洞设计支护参数见下表:中导洞设计参数序号衬砌类型中墙基础加固(φ42*4 小导管)Φ28 砂浆锚杆钢支撑间距长度(m)根数间距(cm)长度(m)根数间距(cm)I161SL5a3480*8042横向100,纵向5060cm2SL5b3480*8042横向100,纵向5080cm3SL5c3480*8042横向100,纵向 5050cm4SL400042横向100,纵向 5080cm2、砂浆锚杆施工工艺① 砂浆锚杆钻孔采纳 YZ—23 型气腿式凿岩机,按施工
