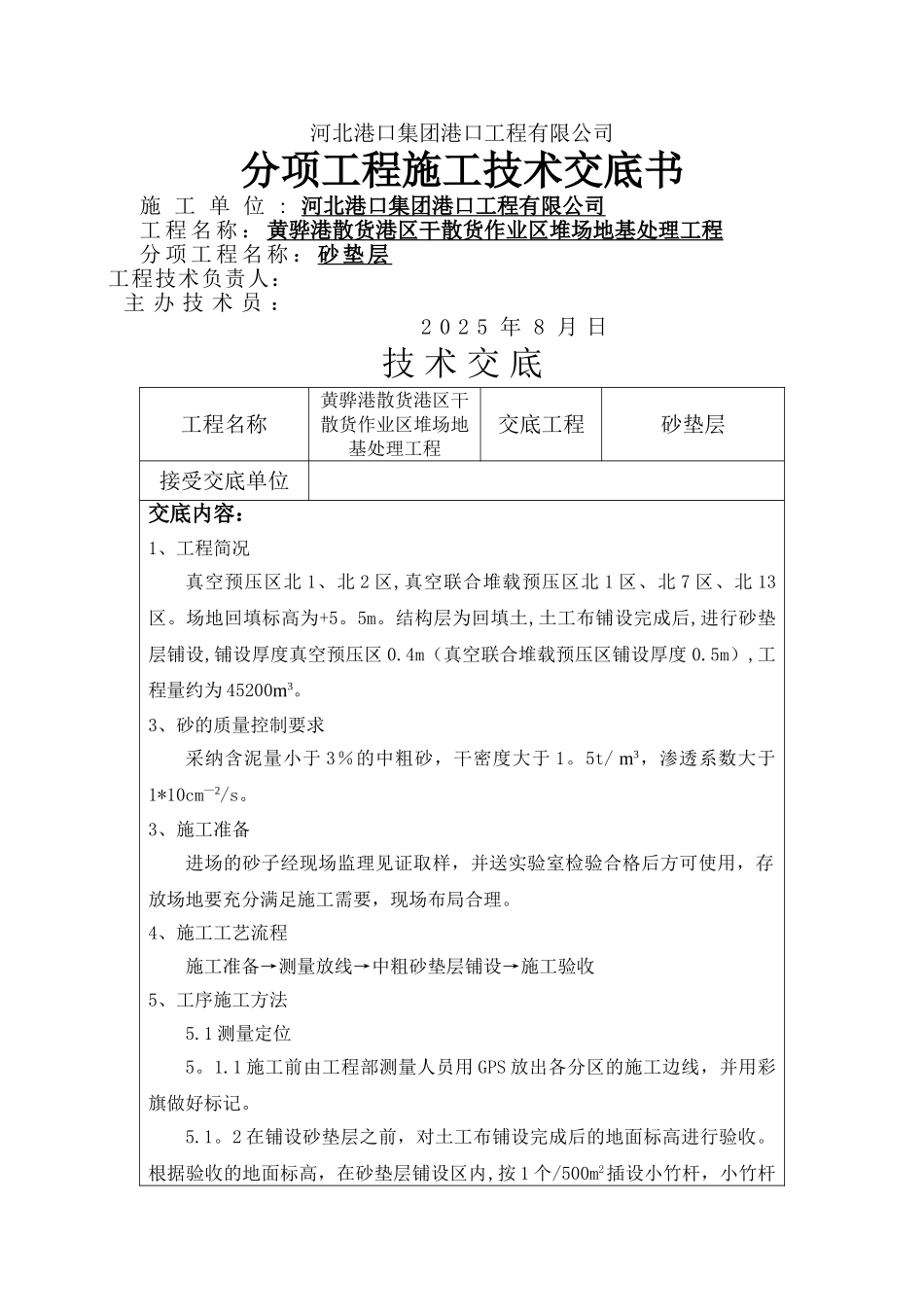

河北港口集团港口工程有限公司分项工程施工技术交底书施 工 单 位 : 河北港口集团港口工程有限公司工 程 名 称 : 黄骅港散货港区干散货作业区堆场地基处理工程分 项 工 程 名 称 : 砂垫层工程技术负责人:主 办 技 术 员 :2 0 2 5 年 8 月 日技 术 交 底工程名称黄骅港散货港区干散货作业区堆场地基处理工程交底工程砂垫层接受交底单位交底内容:1、工程简况真空预压区北 1、北 2 区,真空联合堆载预压区北 1 区、北 7 区、北 13区
场地回填标高为+5
结构层为回填土,土工布铺设完成后,进行砂垫层铺设,铺设厚度真空预压区 0
4m(真空联合堆载预压区铺设厚度 0
5m),工程量约为 45200m3
3、砂的质量控制要求采纳含泥量小于 3%的中粗砂,干密度大于 1
5t/ m3,渗透系数大于1*10cm—2/s
3、施工准备进场的砂子经现场监理见证取样,并送实验室检验合格后方可使用,存放场地要充分满足施工需要,现场布局合理
4、施工工艺流程施工准备→测量放线→中粗砂垫层铺设→施工验收5、工序施工方法5
1 测量定位5
1 施工前由工程部测量人员用 GPS 放出各分区的施工边线,并用彩旗做好标记
2 在铺设砂垫层之前,对土工布铺设完成后的地面标高进行验收

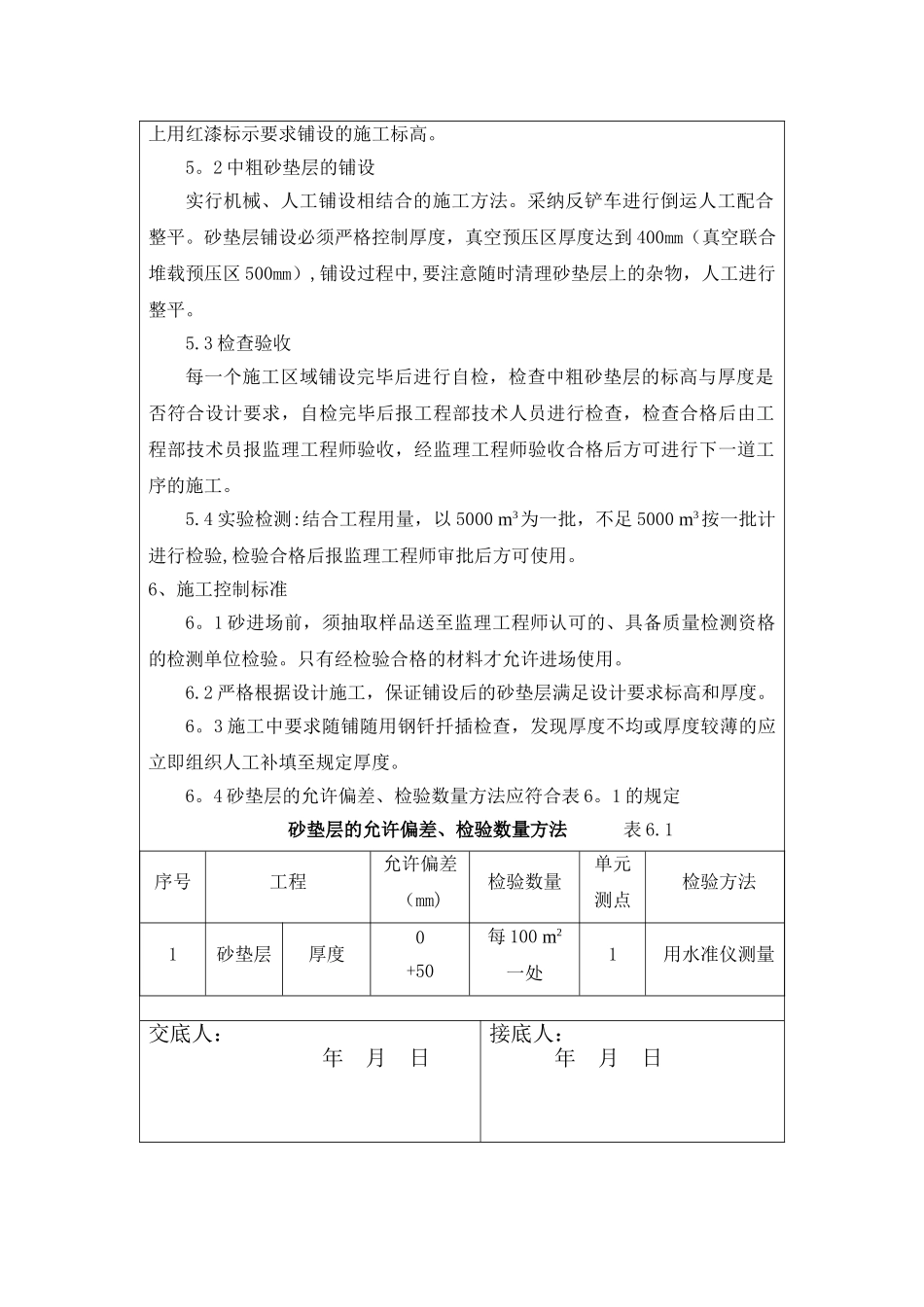

根据验收的地面标高,在砂垫层铺设区内,按 1 个/500m2插设小竹杆,小竹杆上用红漆标示要求铺设的施工标高
2 中粗砂垫层的铺设实行机械、人工铺设相结合的施工方法
采纳反铲车进行倒运人工配合整平
砂垫层铺设必须严格控制厚度,真空预压区厚度达到 400mm(真空联合堆载预压区 500mm),铺设过程中,要注意随时清理砂垫层上的杂物,人工进行整平
3 检查验收每一个施工区域铺设完毕后进行自检,检查中粗砂垫层的标高与厚度是否符合设计要求,自检完毕后报工程部技术人员进行检查,检查合格后由
