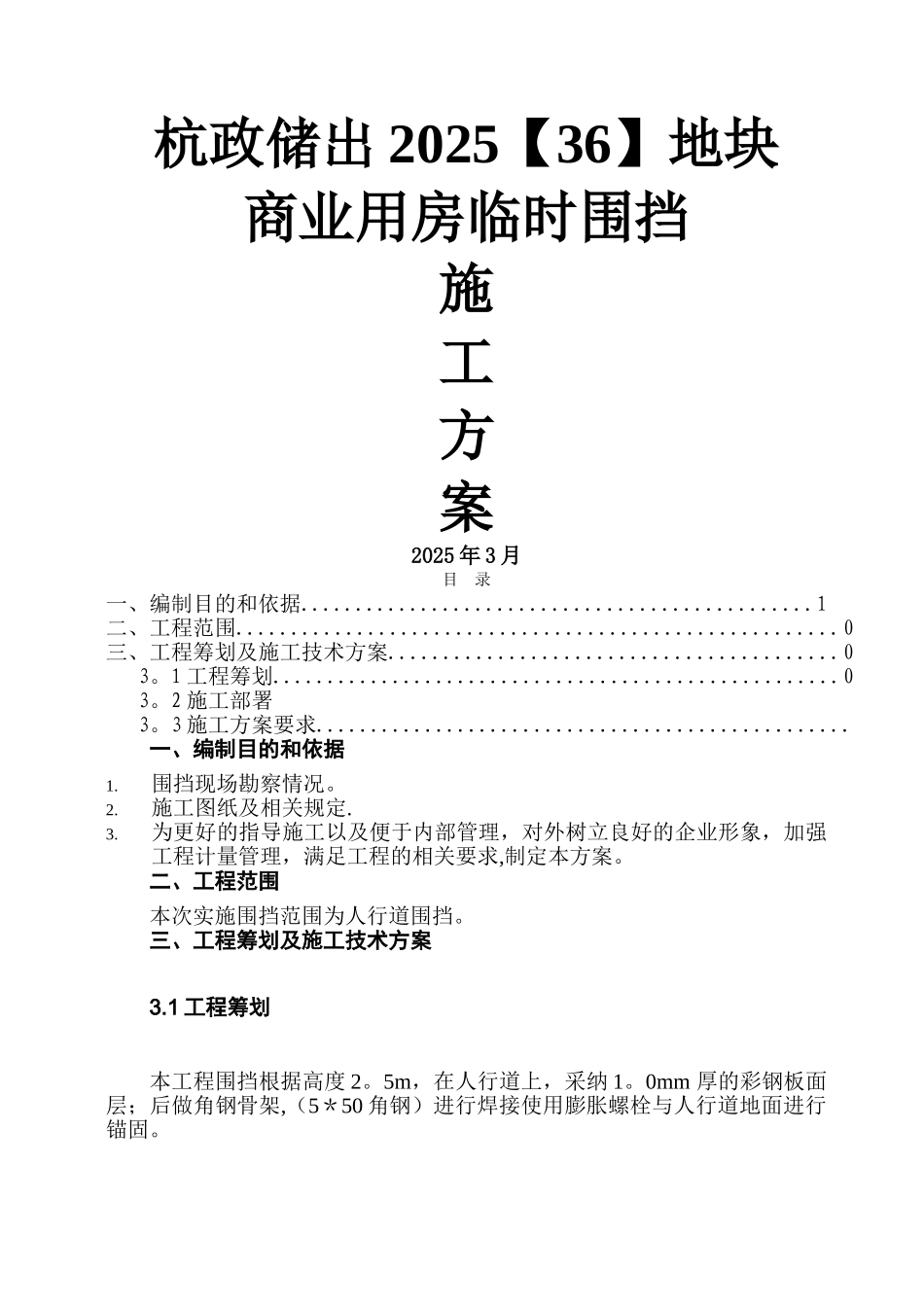

杭政储出 2025【36】地块商业用房临时围挡施工方案2025 年 3 月目 录一、编制目的和依据
1二、工程范围
0三、工程筹划及施工技术方案
1 工程筹划
2 施工部署3
3 施工方案要求
一、编制目的和依据1
围挡现场勘察情况
施工图纸及相关规定
为更好的指导施工以及便于内部管理,对外树立良好的企业形象,加强工程计量管理,满足工程的相关要求,制定本方案
二、工程范围本次实施围挡范围为人行道围挡
三、工程筹划及施工技术方案3
1 工程筹划本工程围挡根据高度 2
5m,在人行道上,采纳 1
0mm 厚的彩钢板面层;后做角钢骨架,(5*50 角钢)进行焊接使用膨胀螺栓与人行道地面进行锚固

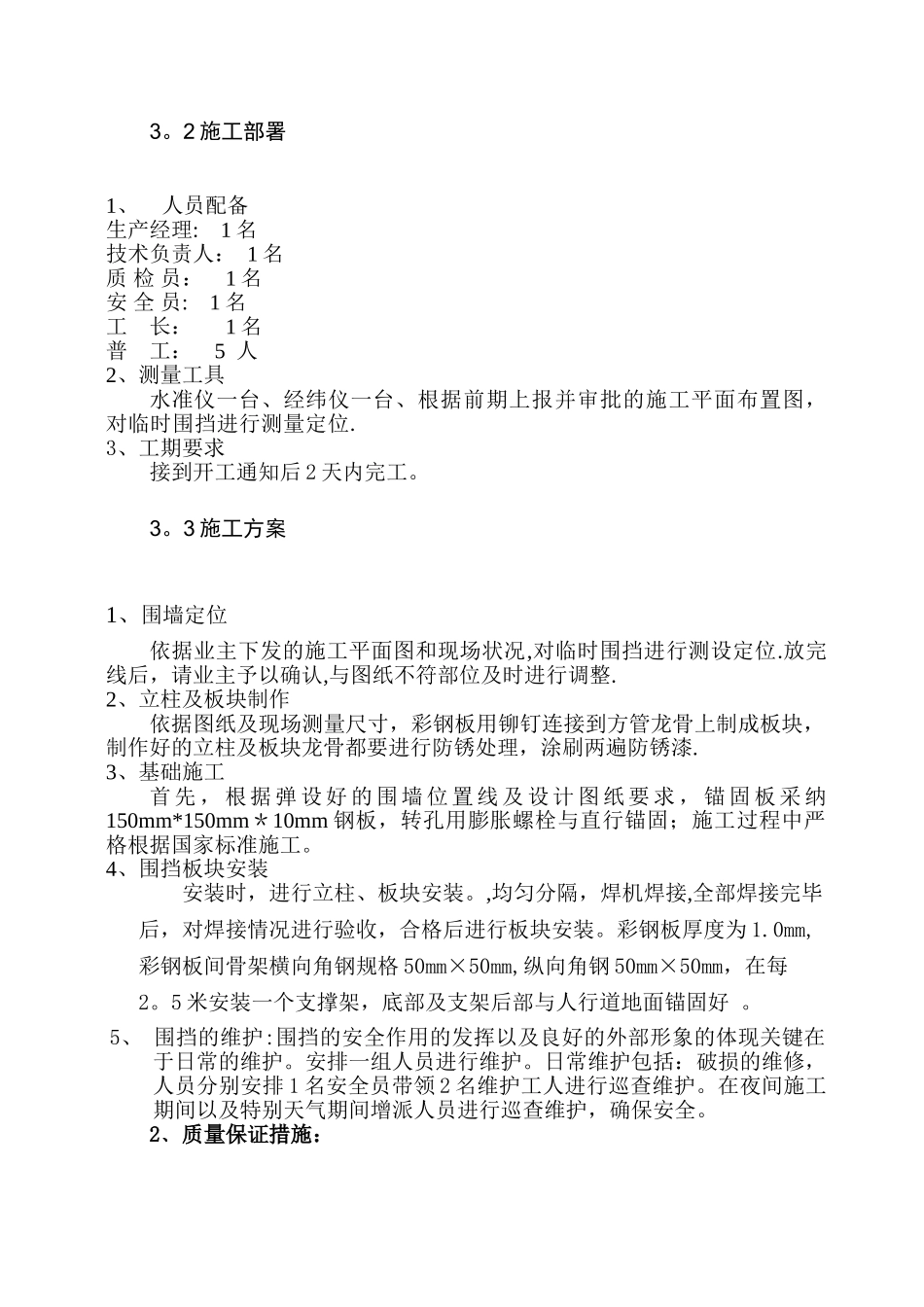

2 施工部署1、人员配备生产经理: 1 名技术负责人: 1 名质 检 员: 1 名安 全 员: 1 名工 长: 1 名普 工: 5 人2、测量工具水准仪一台、经纬仪一台、根据前期上报并审批的施工平面布置图,对临时围挡进行测量定位
3、工期要求接到开工通知后 2 天内完工
3 施工方案1、围墙定位依据业主下发的施工平面图和现场状况,对临时围挡进行测设定位
放完线后,请业主予以确认,与图纸不符部位及时进行调整
2、立柱及板块制作依据图纸及现场测量尺寸,彩钢板用铆钉连接到方管龙骨上制成板块,制作好
