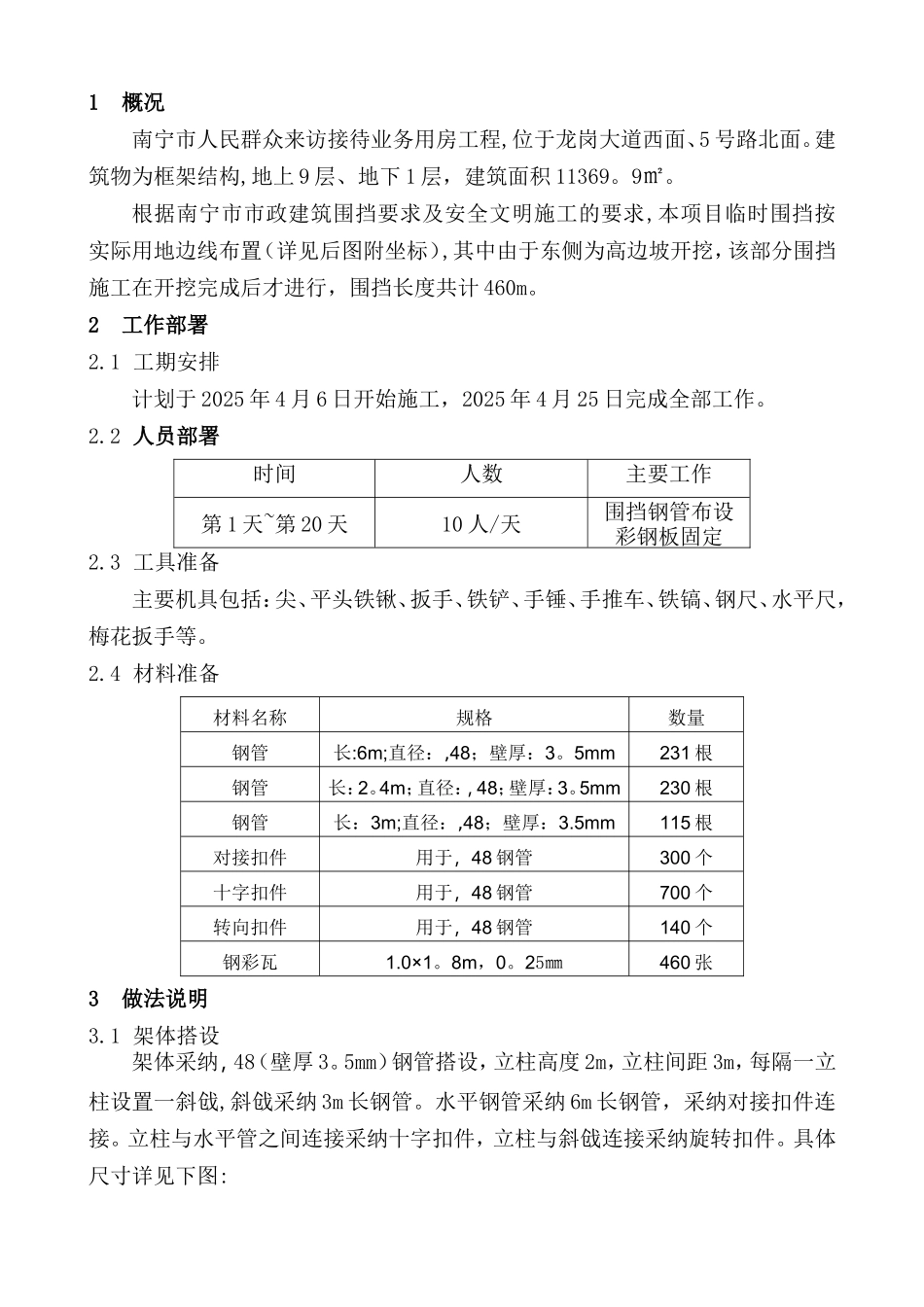

南宁市人民群众来访接待业务用房工程临时围挡施工专项方案******************有限责任公司南宁市人民群众来访接待业务用房工程项目部日期:2025 年 3 月 30 日1概况南宁市人民群众来访接待业务用房工程,位于龙岗大道西面、5 号路北面
建筑物为框架结构,地上 9 层、地下 1 层,建筑面积 11369
根据南宁市市政建筑围挡要求及安全文明施工的要求,本项目临时围挡按实际用地边线布置(详见后图附坐标),其中由于东侧为高边坡开挖,该部分围挡施工在开挖完成后才进行,围挡长度共计 460m
2工作部署2
1 工期安排计划于 2025 年 4 月 6 日开始施工,2025 年 4 月 25 日完成全部工作
2 人员部署时间人数主要工作第 1 天~第 20 天10 人/天围挡钢管布设彩钢板固定2
3 工具准备主要机具包括:尖、平头铁锹、扳手、铁铲、手锤、手推车、铁镐、钢尺、水平尺,梅花扳手等
4 材料准备材料名称规格数量钢管长:6m;直径:,48;壁厚:3
5mm231 根钢管长:2
4m;直径:,48;壁厚:3
5mm230 根钢管长:3m;直径:,48;壁厚:3
5mm115 根对接扣件用于,48 钢管300 个十字扣件用于,48 钢管700 个转向扣件用于,48 钢管140 个钢彩瓦1
25㎜460 张3做法说明3

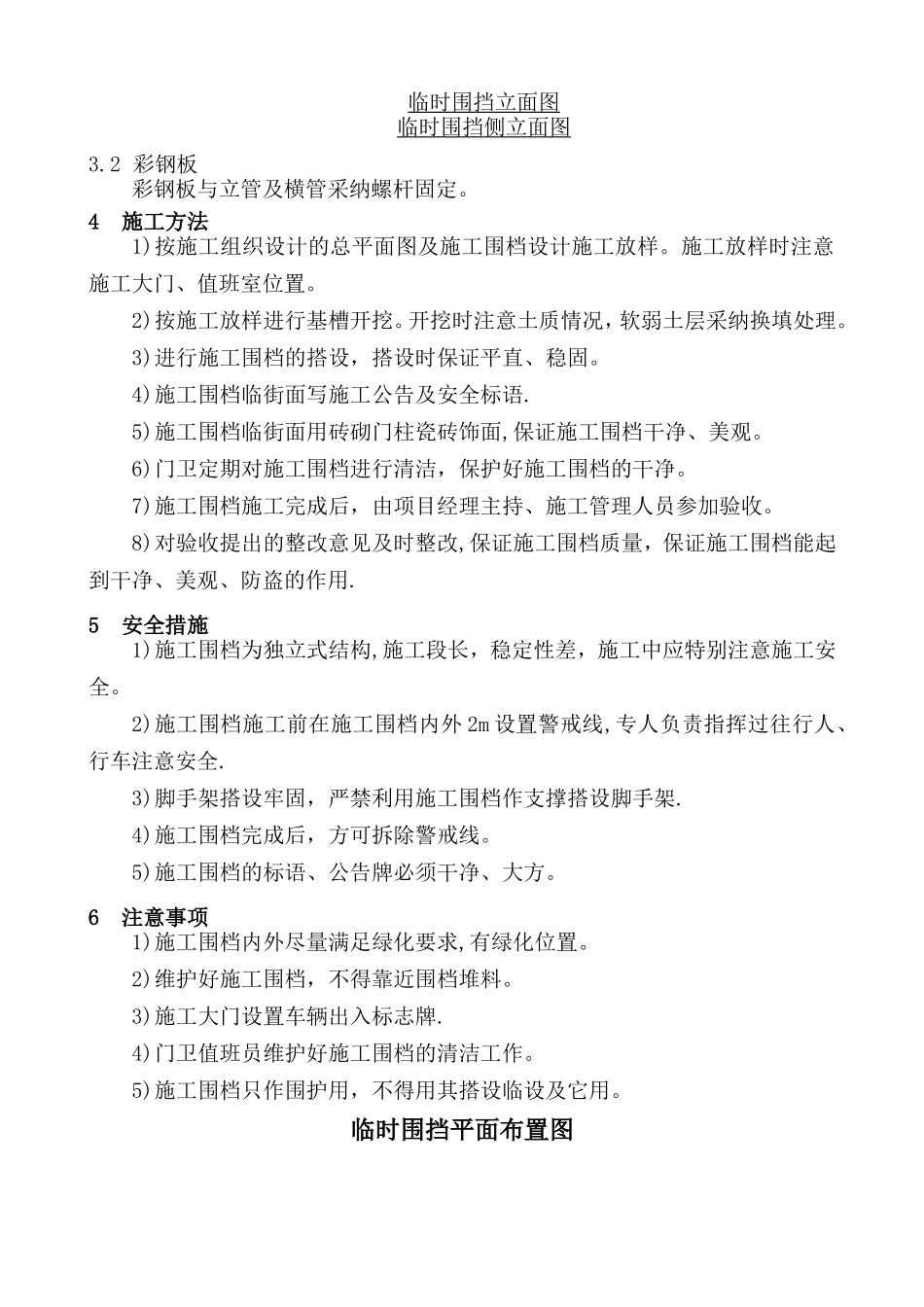

1 架体搭设架体采纳,48(壁厚 3
5mm)钢管搭设,立柱高度 2m,立柱间距 3m,每隔一立柱设置一斜戗,斜戗采纳 3m 长钢管
水平钢管采纳 6m 长钢管,采纳对接扣件连接
立柱与水平管之间连接采纳十字扣件,立柱与斜戗连接采纳旋转扣件
具体尺寸详见下图:临时围挡立面图临时围挡侧立面图3
2 彩钢板彩钢板与立管及横管采纳螺杆固定
4施工方法1)按施工组织设计的总平面图及施工围档设计施工放样
施工放样时注意施工大门、值
