临时围挡施工专项方案 一1 概况 根据建筑围挡要求及安全文明施工的要求,本项目临时围挡按实际用地边线布置
2 工作部署 2
1 工期安排 计划于 2025 年 1 月 8 日开始施工,2025 年 1 月 18 日完成全部工作
2 人员部署 时间 人数主要工作第 1 天~第 10 天10 人/天围挡钢管布设彩钢板固定2
3 工具准备 主要机具包括:尖、平头铁锹、扳手、铁铲、手锤、手推车、铁镐、钢尺、水平尺,梅花扳手等
4 材料准备 材料名称规格钢管长:6m;直径:,48;壁厚:3
5mm钢管长:2
4m;直径:,48;壁厚:3
5mm钢管长:3m;直径:,48;壁厚:3
5mm对接扣件用于 48 钢管十字扣件用于 48 钢管转向扣件用于 48 钢管钢彩瓦1
25㎜3 做法说明 3
1 架体搭设 架体采纳,48(壁厚 3
5mm)钢管搭设,立柱高度 2m,立柱间距 3m,每隔一立柱设置一斜戗,斜戗采纳 3m 长钢管
水平钢管采纳 6m 长钢管,采纳对接扣件连接
立柱与水平管之间连接采纳十字扣件,立柱与斜戗连接采纳旋转扣件

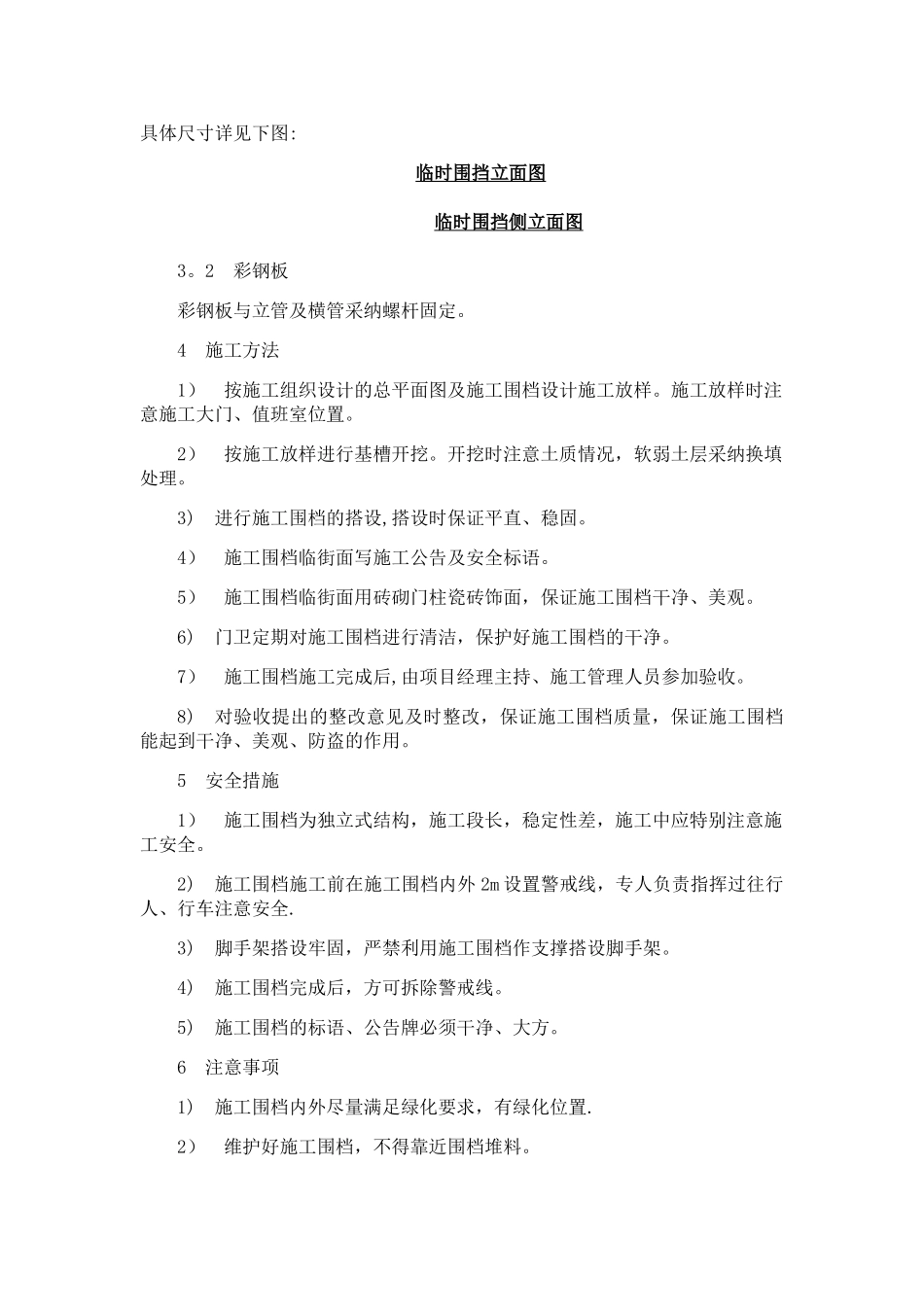

具体尺寸详见下图: 临时围挡立面图 临时围挡侧立面图3
2 彩钢板 彩钢板与立管及横管采纳螺杆固定
4 施工方法 1) 按施工组织设计的总平面图及施工围档设计施工放样
施工放样时注意施工大门、值班室位置
2) 按施工放样进行基槽开挖
开挖时注意土质情况,软弱土层采纳换填处理
3) 进行施工围档的搭设,搭设时保证平直、稳固
4) 施工围档临街面写施工公告及安全标语
5) 施工围档临街面用砖砌门柱瓷砖饰面,保证施工围档干净、美观
6) 门卫定期对施工围档进行清洁,保护好施工围档的干净
7) 施工围档施工完成后,由项目经理主持、施工管理人员参加验收

8) 对验收提出的整改意见及时整改,保证施工围档质量,保证施工围档能起
