`2025 年朝阳区老旧小区综合整治劲松一区一标段 河北建设集团有限公司 2025 年 7 月1、工程概况2、工作部署1
1工期安排计划于2025 年 7 月 20 日开始施工,2025 年 11 月 15 日完成全部工作
2 人员部署时间人数主要工作第 1 天~第 20 天10 人/天围挡钢管布设密目网固定1
3 工具准备主要机具包括:尖、平头铁锹、扳手、铁铲、手锤、手推车、铁镐、钢尺、水平尺,梅花扳手等
4 材料准备(按实际计算)材料名称规格数量钢管长:6m;直径:,48;壁厚:3
5mm300 根对接扣件用于,48 钢管300 个十字扣件用于,48 钢管700 个转向扣件用于,48 钢管140 个密目网6
25㎜460 张彩钢板1m×2
5m100 张2、做法说明2

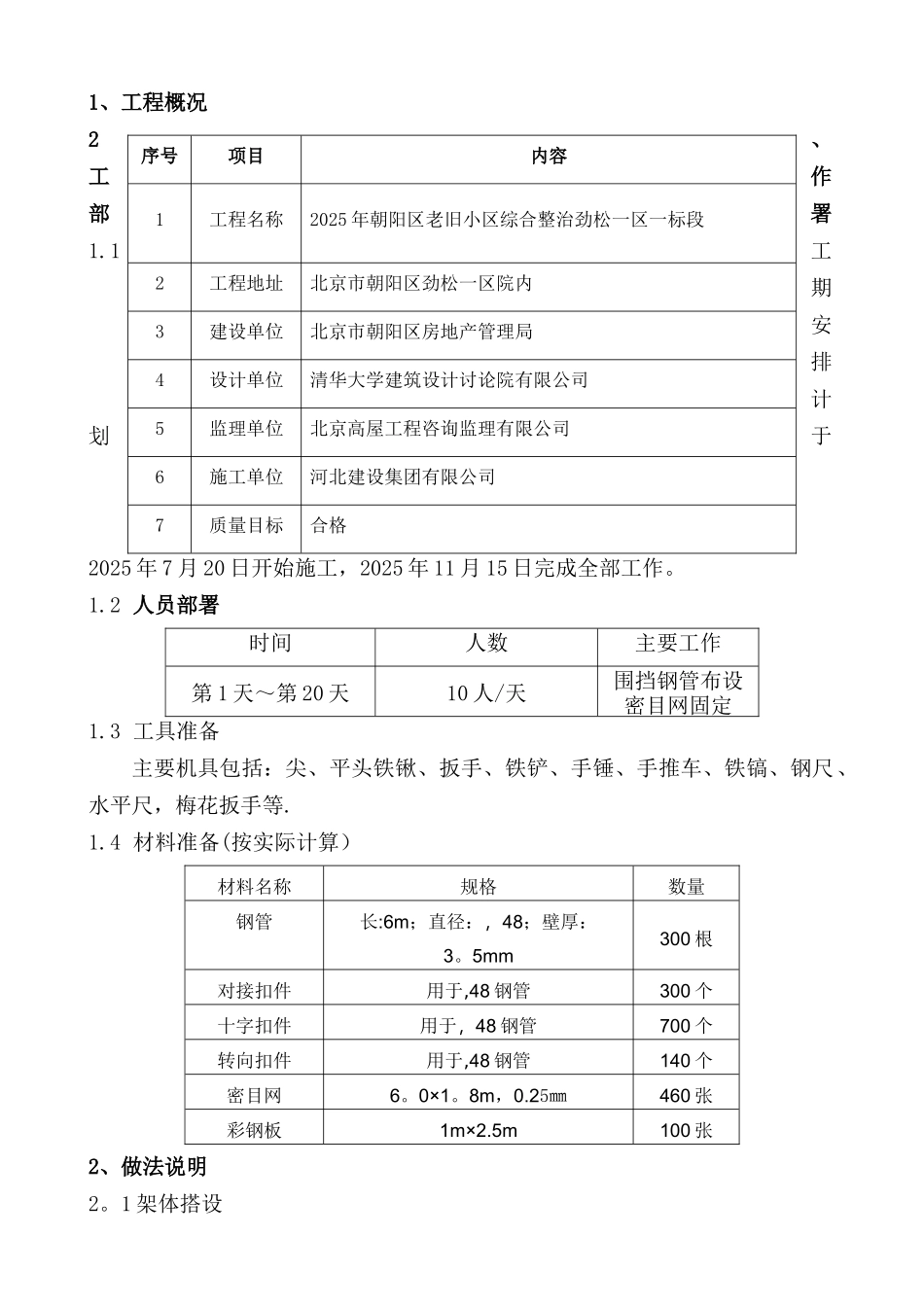

1 架体搭设序号项目内容1工程名称2025 年朝阳区老旧小区综合整治劲松一区一标段2工程地址北京市朝阳区劲松一区院内3建设单位北京市朝阳区房地产管理局4设计单位清华大学建筑设计讨论院有限公司5监理单位北京高屋工程咨询监理有限公司6施工单位河北建设集团有限公司 7质量目标合格架体采纳,48(壁厚 3
5mm)钢管搭设,立柱高度 2

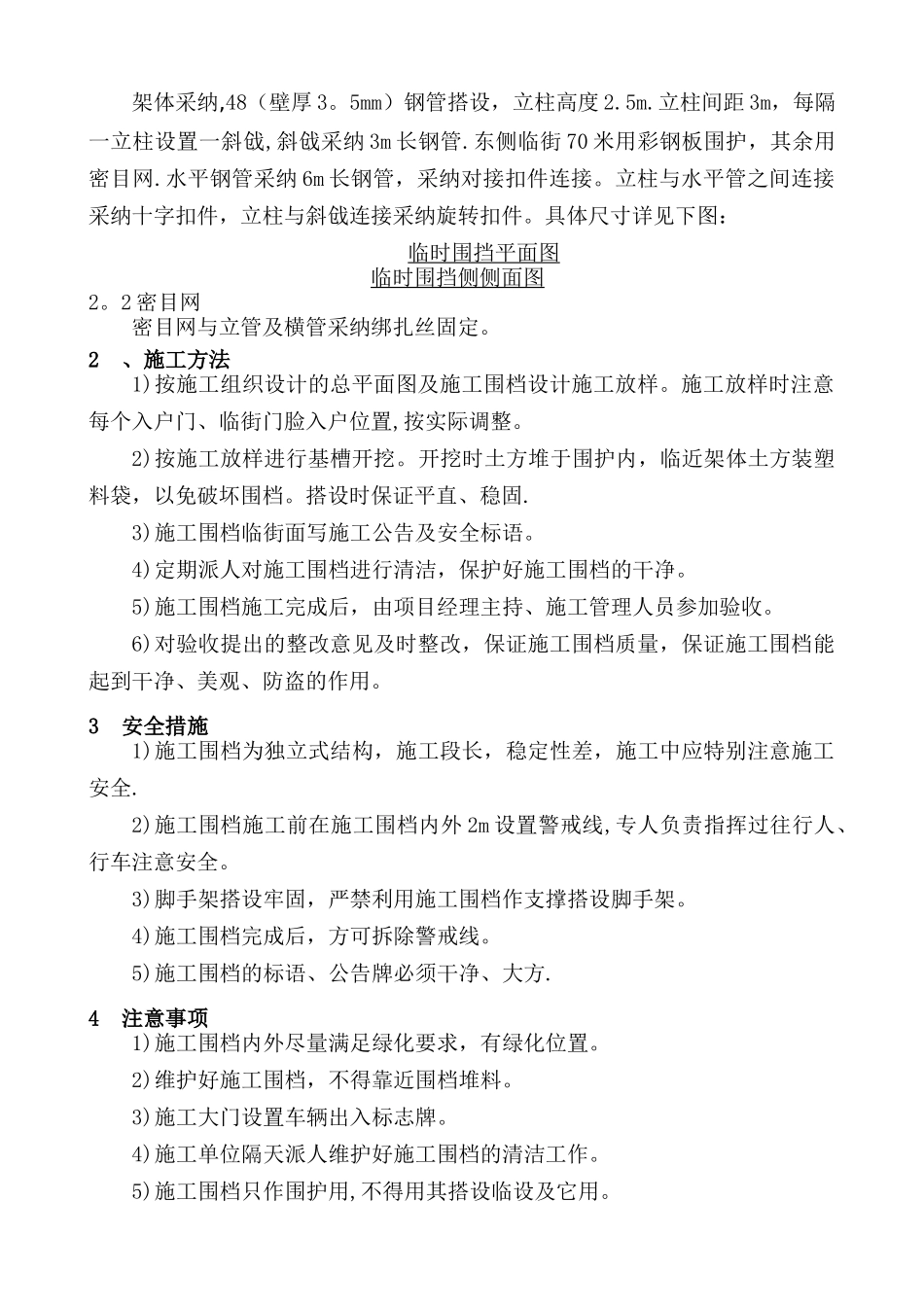

立柱间距 3m,每隔一立柱设置一斜戗,斜戗采纳 3m 长钢管
东侧临街 70 米用彩钢板围护,其余用密目网
水平钢管采纳 6m 长钢管,采纳对接扣件连接
立柱与水平管之间连接采纳十字扣件,立柱与斜戗连接采纳旋转扣件
具体尺寸详见下图:临时围挡平面图 临时围挡侧侧面图2
2 密目网 密目网与立管及横管采纳绑扎丝固定
2、施工方法1)按施工组织设计的总平面图及施工围档设计施工放样
施工放样时注意每个入户门、临街门脸入户位置,按实际调整
2)按施工放样进行基槽开挖
开挖时土方堆于围护内,临近架体土方装塑料袋,以免破坏围档
搭设时保证平直、稳固
