XXXXXXXXXXXXXXXXX 扩建项目临时用电用水施工方案编号:版本:发放号:编制单位:北京 XXXXXXXXXXXXXXXXXX 有限公司 编 制 人: XXX编制日期: 2025 年 5 月 5 日 目 录工程概况

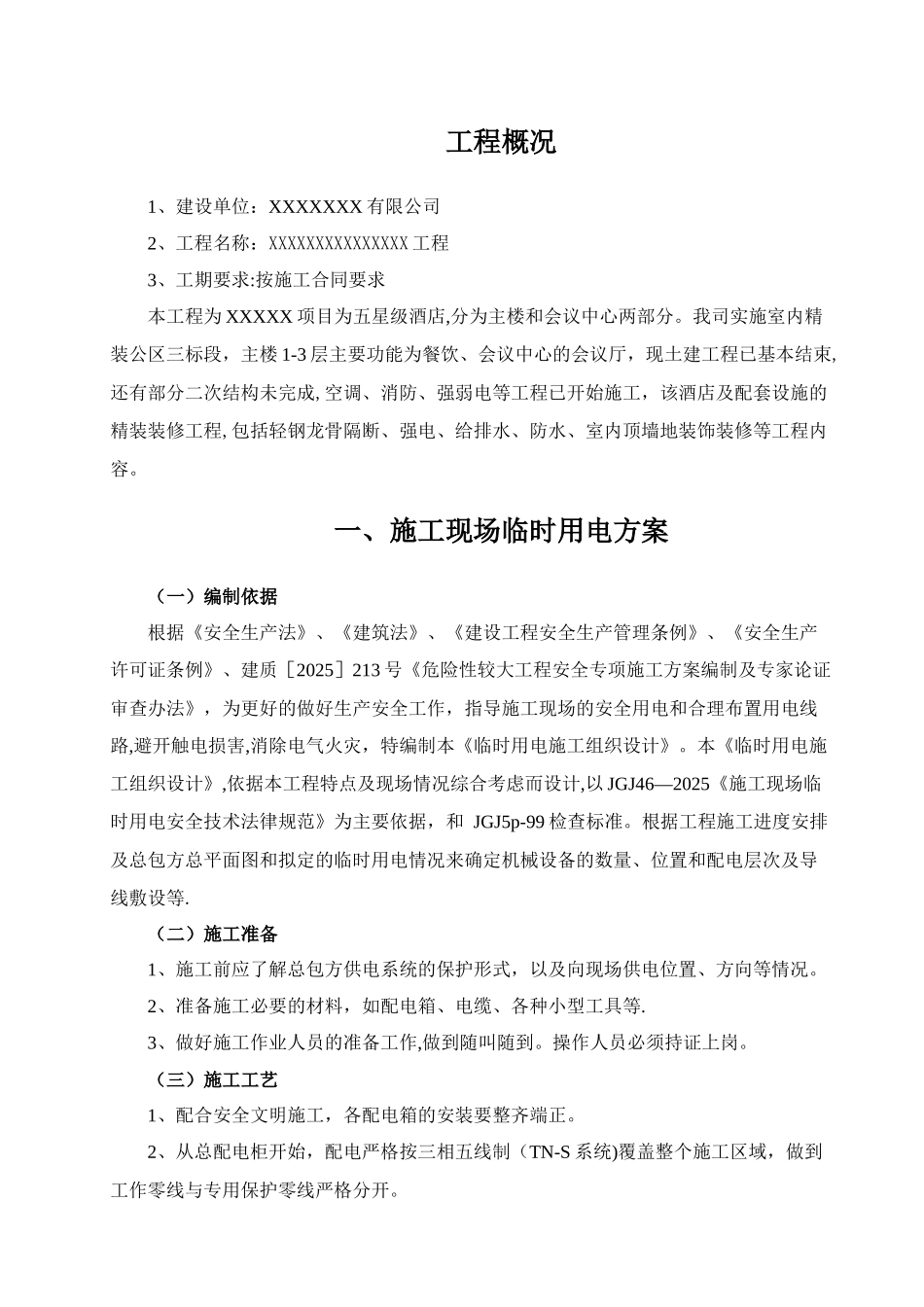

1一、施工现场临时用电方案 (一)编制依据 (二)施工准备 (三)施工工艺 (四)施工现场安全用电措施 (五)发生事故时的应急准备和应急响应方案 (六)环境 / 危害影响及可能造成的风险事故 (七)用电量计算 二、施工现场临时用水方案 (一)编制依据 (二)用水概况 (三)现场施工用水计算 (四)用水管理措施 工程概况1、建设单位:XXXXXXX 有限公司2、工程名称:XXXXXXXXXXXXXXX 工程3、工期要求:按施工合同要求本工程为 XXXXX 项目为五星级酒店,分为主楼和会议中心两部分
我司实施室内精装公区三标段,主楼 1-3 层主要功能为餐饮、会议中心的会议厅,现土建工程已基本结束,还有部分二次结构未完成,空调、消防、强弱电等工程已开始施工,该酒店及配套设施的精装装修工程,包括轻钢龙骨隔断、强电、给排水、防水、室内顶墙地装饰装修等工程内容

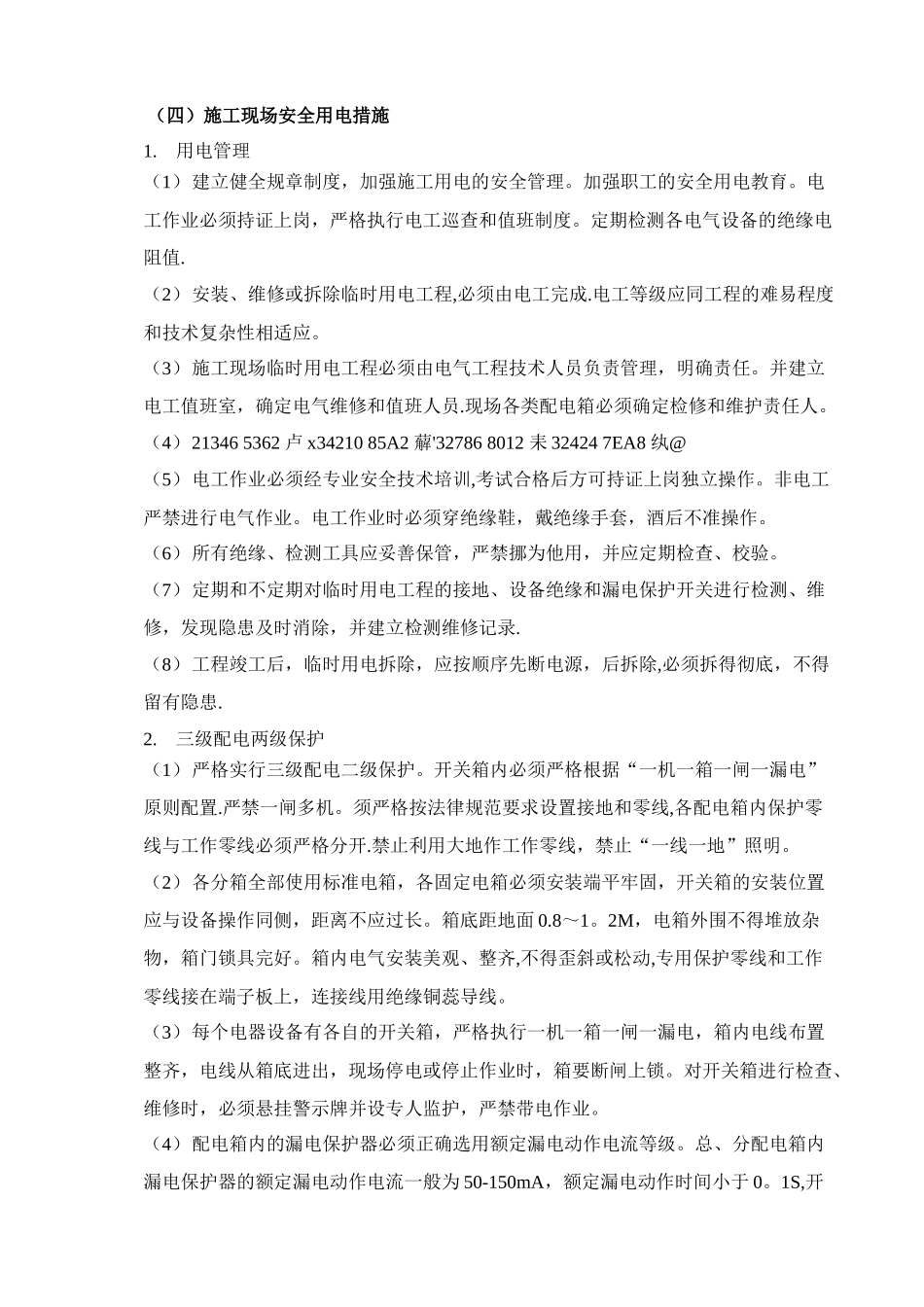

一、施工现场临时用电方案(一)编制依据根据《安全生产法》、《建筑法》、《建设工程安全生产管理条例》、《安全生产许可证条例》、建质[2025]213 号《危险性较大工程安全专项施工方案编制及专家论证审查办法》,为更好的做好生产安全工作,指导施工现场的安全用电和合理布置用电线路,避开触电损害,消除电气火灾,特编制本《临时用电施工组织设计》
本《临时用电施工组
