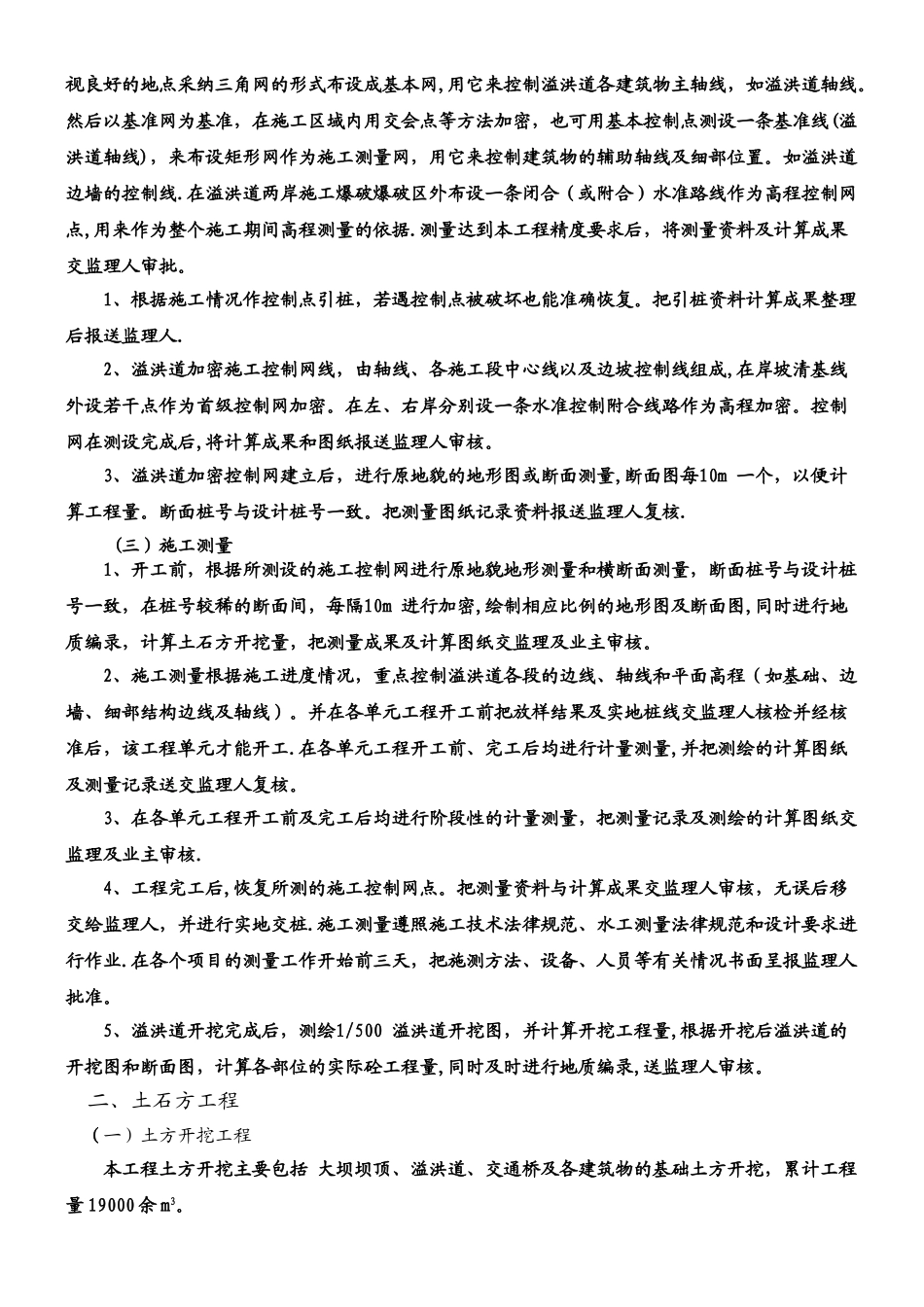

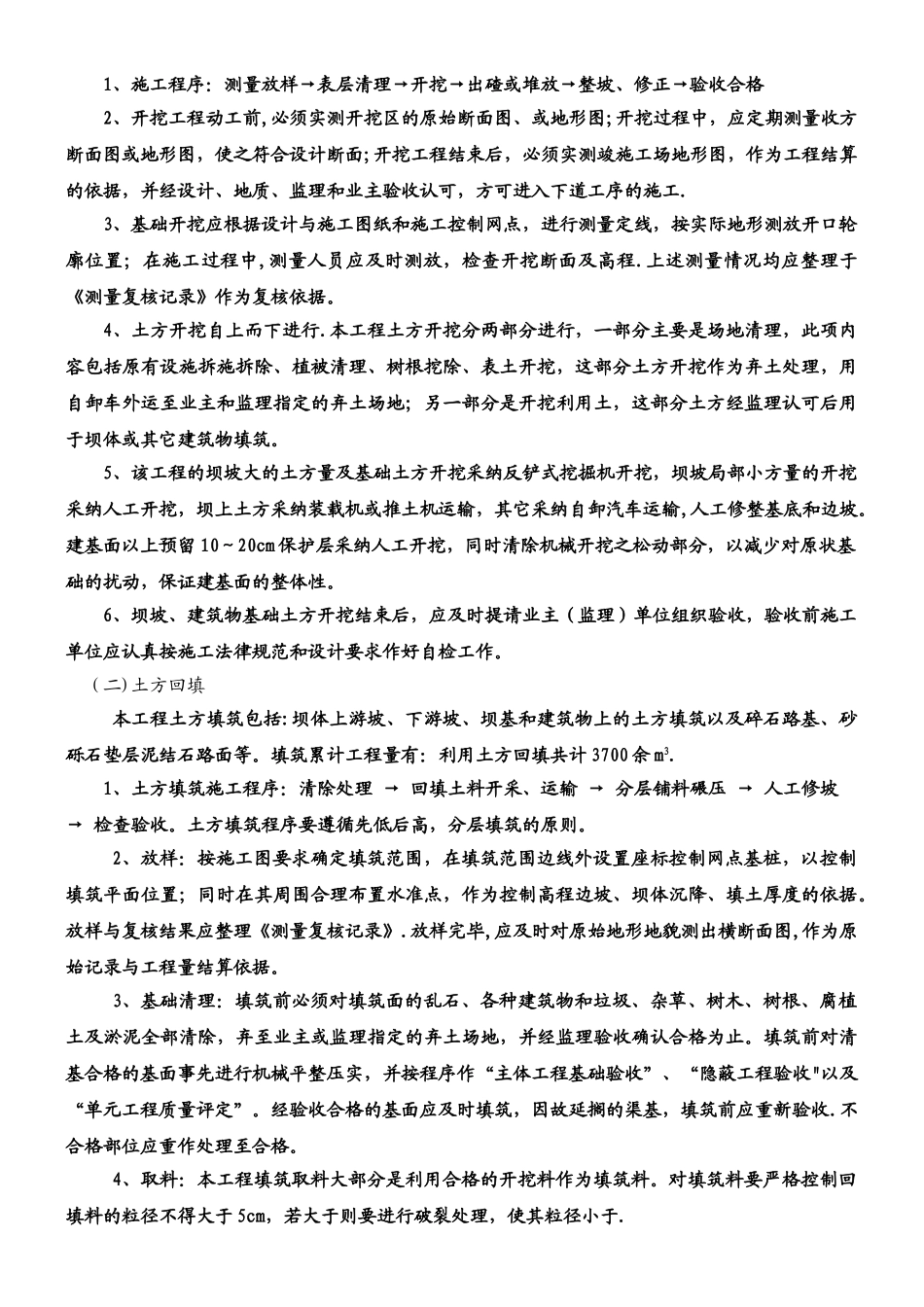

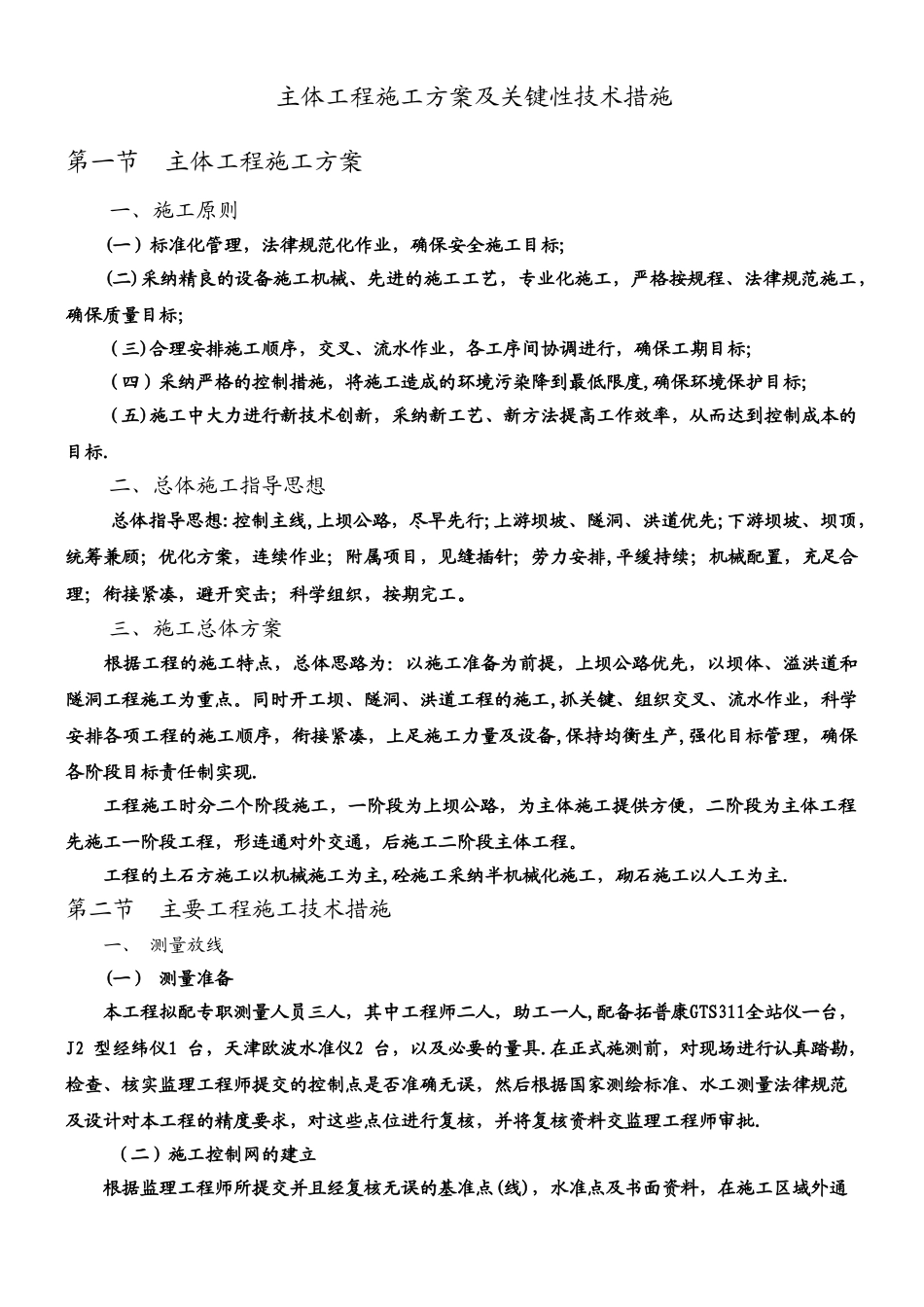

主体工程施工方案及关键性技术措施第一节 主体工程施工方案一、施工原则(一)标准化管理,法律规范化作业,确保安全施工目标;(二)采纳精良的设备施工机械、先进的施工工艺,专业化施工,严格按规程、法律规范施工,确保质量目标;(三)合理安排施工顺序,交叉、流水作业,各工序间协调进行,确保工期目标;(四)采纳严格的控制措施,将施工造成的环境污染降到最低限度,确保环境保护目标;(五)施工中大力进行新技术创新,采纳新工艺、新方法提高工作效率,从而达到控制成本的目标.二、总体施工指导思想总体指导思想:控制主线,上坝公路,尽早先行;上游坝坡、隧洞、洪道优先;下游坝坡、坝顶,统筹兼顾;优化方案,连续作业;附属项目,见缝插针;劳力安排,平缓持续;机械配置,充足合理;衔接紧凑,避开突击;科学组织,按期完工。三、施工总体方案 根据工程的施工特点,总体思路为:以施工准备为前提,上坝公路优先,以坝体、溢洪道和隧洞工程施工为重点。同时开工坝、隧洞、洪道工程的施工,抓关键、组织交叉、流水作业,科学安排各项工程的施工顺序,衔接紧凑,上足施工力量及设备,保持均衡生产,强化目标管理,确保各阶段目标责任制实现.工程施工时分二个阶段施工,一阶段为上坝公路,为主体施工提供方便,二阶段为主体工程先施工一阶段工程,形连通对外交通,后施工二阶段主体工程。工程的土石方施工以机械施工为主,砼施工采纳半机械化施工,砌石施工以人工为主.第二节 主要工程施工技术措施一、 测量放线(一) 测量准备本工程拟配专职测量人员三人,其中工程师二人,助工一人,配备拓普康GTS311全站仪一台,J2 型经纬仪1 台,天津欧波水准仪2 台,以及必要的量具.在正式施测前,对现场进行认真踏勘,检查、核实监理工程师提交的控制点是否准确无误,然后根据国家测绘标准、水工测量法律规范及设计对本工程的精度要求,对这些点位进行复核,并将复核资料交监理工程师审批.(二)施工控制网的建立根据监理工程师所提交并且经复核无误的基准点(线),水准点及书面资料,在施工区域外通视良好的地点采纳三角网的形式布设成基本网,用它来控制溢洪道各建筑物主轴线,如溢洪道轴线。然后以基准网为基准,在施工区域内用交会点等方法加密,也可用基本控制点测设一条基准线(溢洪道轴线),来布设矩形网作为施工测量网,用它来控制建筑物的辅助轴线及细部位置。如溢洪道边墙的控制线.在溢洪道两岸施工爆破爆破区外布设一条闭合(或附合)水准路线作为...
