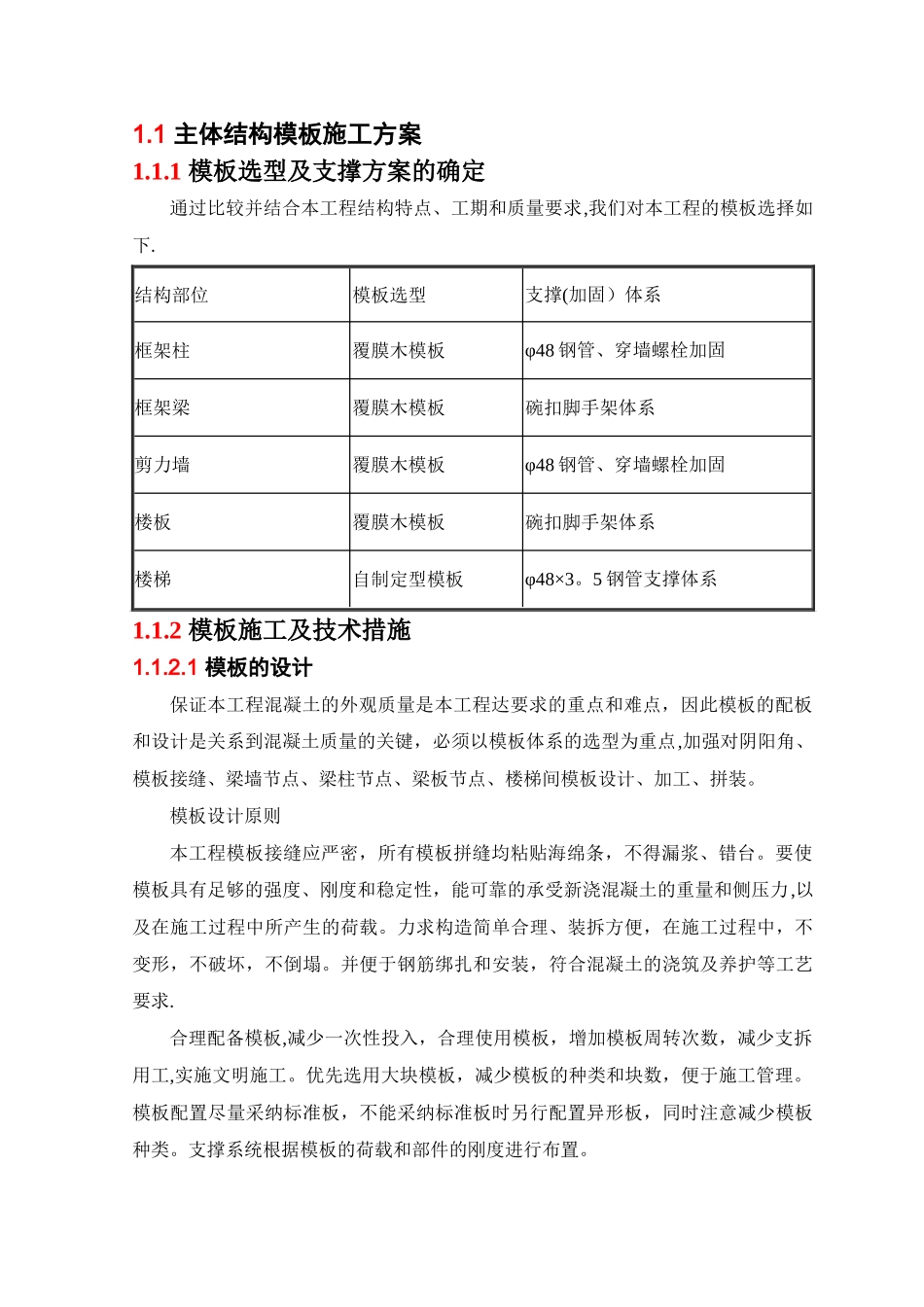

1 主体结构模板施工方案1
1 模板选型及支撑方案的确定通过比较并结合本工程结构特点、工期和质量要求,我们对本工程的模板选择如下
结构部位模板选型支撑(加固)体系框架柱覆膜木模板φ48 钢管、穿墙螺栓加固框架梁覆膜木模板碗扣脚手架体系剪力墙覆膜木模板φ48 钢管、穿墙螺栓加固楼板覆膜木模板碗扣脚手架体系楼梯自制定型模板φ48×3
5 钢管支撑体系1
2 模板施工及技术措施1
1 模板的设计保证本工程混凝土的外观质量是本工程达要求的重点和难点,因此模板的配板和设计是关系到混凝土质量的关键,必须以模板体系的选型为重点,加强对阴阳角、模板接缝、梁墙节点、梁柱节点、梁板节点、楼梯间模板设计、加工、拼装
模板设计原则本工程模板接缝应严密,所有模板拼缝均粘贴海绵条,不得漏浆、错台
要使模板具有足够的强度、刚度和稳定性,能可靠的承受新浇混凝土的重量和侧压力,以及在施工过程中所产生的荷载
力求构造简单合理、装拆方便,在施工过程中,不变形,不破坏,不倒塌
并便于钢筋绑扎和安装,符合混凝土的浇筑及养护等工艺要求
合理配备模板,减少一次性投入,合理使用模板,增加模板周转次数,减少支拆用工,实施文明施工
优先选用大块模板,减少模板的种类和块数,便于施工管理
模板配置尽量采纳标准板,不能采纳标准板时另行配置异形板,同时注意减少模板种类
支撑系统根据模板的荷载和部件的刚度进行布置

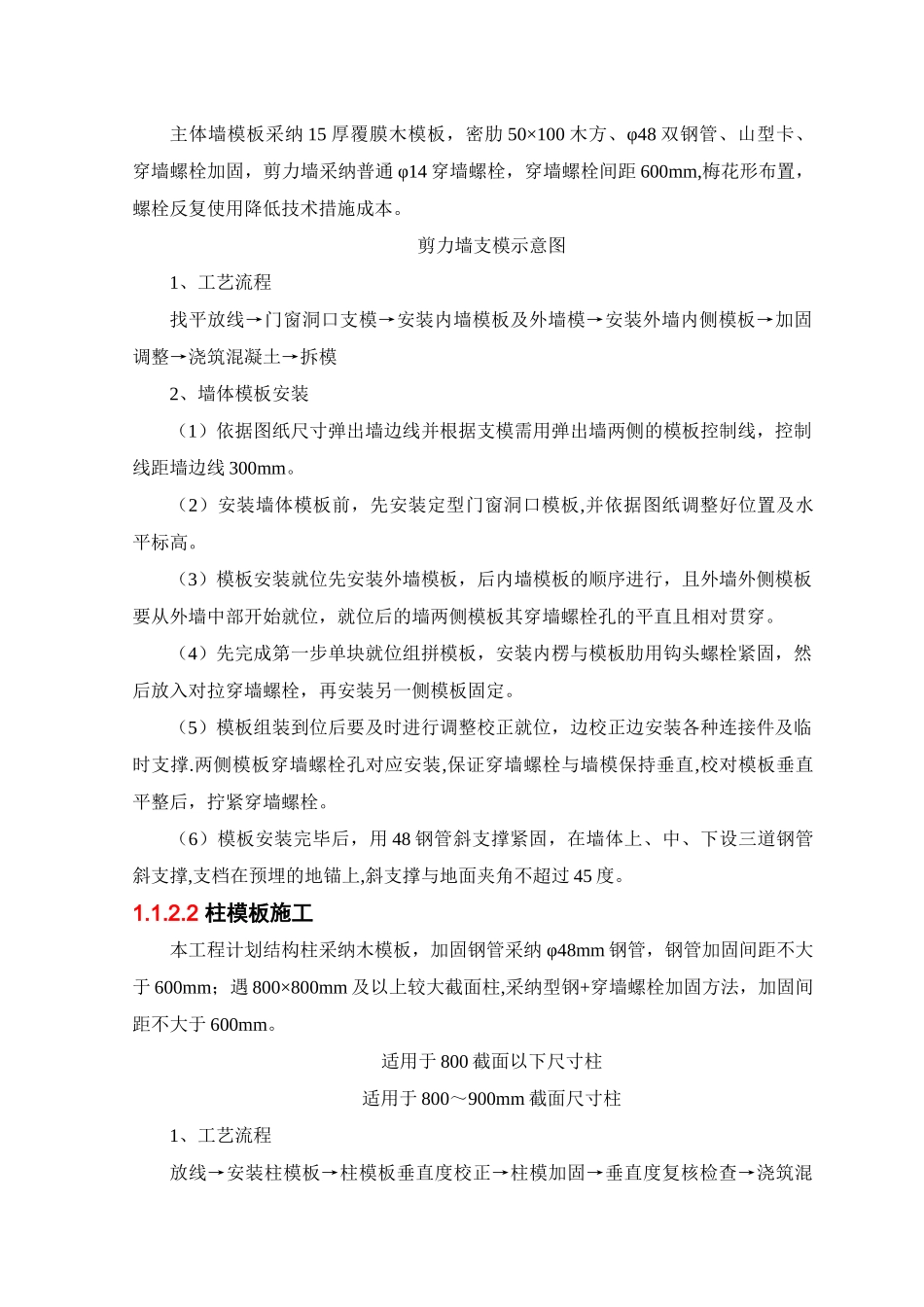

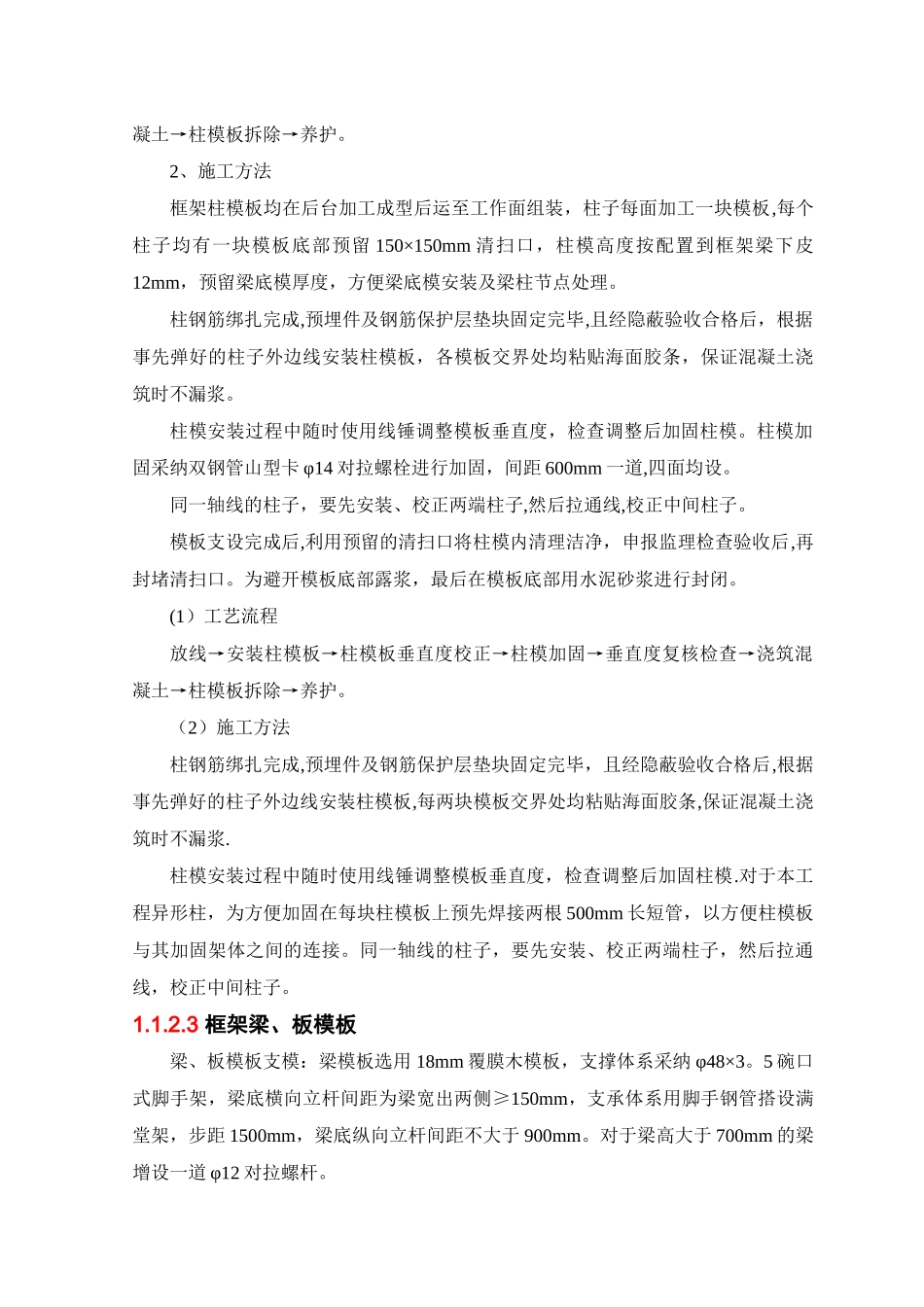

主体墙模板采纳 15 厚覆膜木模板,密肋 50×100 木方、φ48 双钢管、山型卡、穿墙螺栓加固,剪力墙采纳普通 φ14 穿墙螺栓,穿墙螺栓间距 600mm,梅花形布置,螺栓反复使用降低技术措施成本
