1 号主变 A 相高压套管更换组织、安全和技术措施批 准 : 复 审 : 初 审 : 编 写 : 陕西清水川发电公司二一五年三月〇1 号主变 A 相高压套管更换组织、安全和技术措施 1、编写目的2025 年 6 月 6 日,我公司 1 号机组主变压器高压侧 A 相套管发生雨闪,经检查发现#1 主变高压侧 A 相高压套管油色谱乙炔超标,为彻底消除设备安全隐患,提高 1 号主变运行可靠性,计划于此次#1 机组 C 级检修期间,安排对该缺陷套管进行更换
为保证整个施工项目安全、有序和高效进行,特拟定针对本施工项目的组织、安全和技术措施

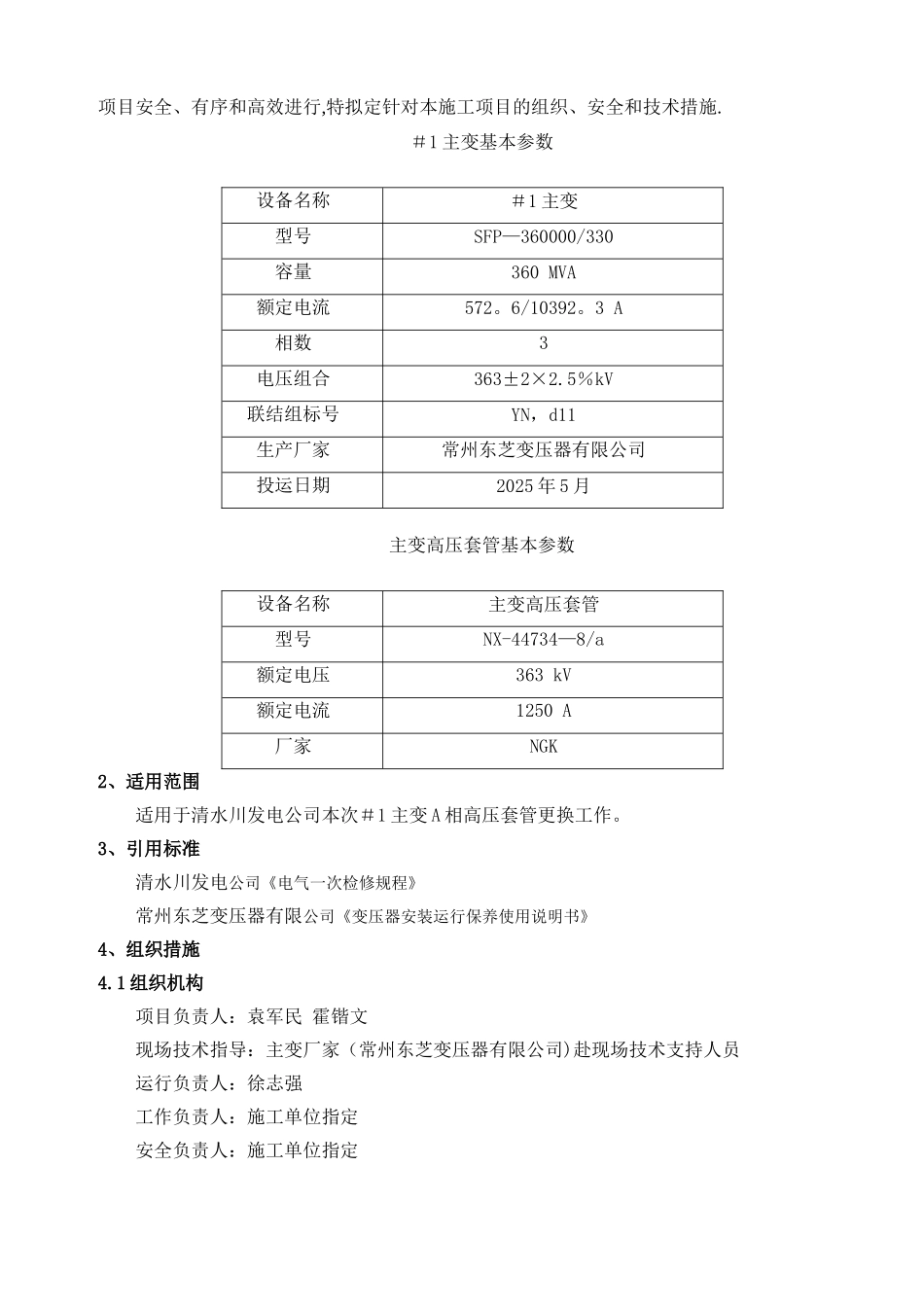

#1 主变基本参数设备名称#1 主变型号SFP—360000/330容量360 MVA额定电流572
6/10392
3 A相数3电压组合363±2×2
5%kV联结组标号YN,d11生产厂家常州东芝变压器有限公司投运日期2025 年 5 月主变高压套管基本参数设备名称主变高压套管型号NX-44734—8/a额定电压363 kV额定电流1250 A厂家NGK2、适用范围适用于清水川发电公司本次#1 主变 A 相高压套管更换工作
3、引用标准 清水川发电公司《电气一次检修规程》常州东芝变压器有限公司《变压器安装运行保养使用说明书》4、组织措施4

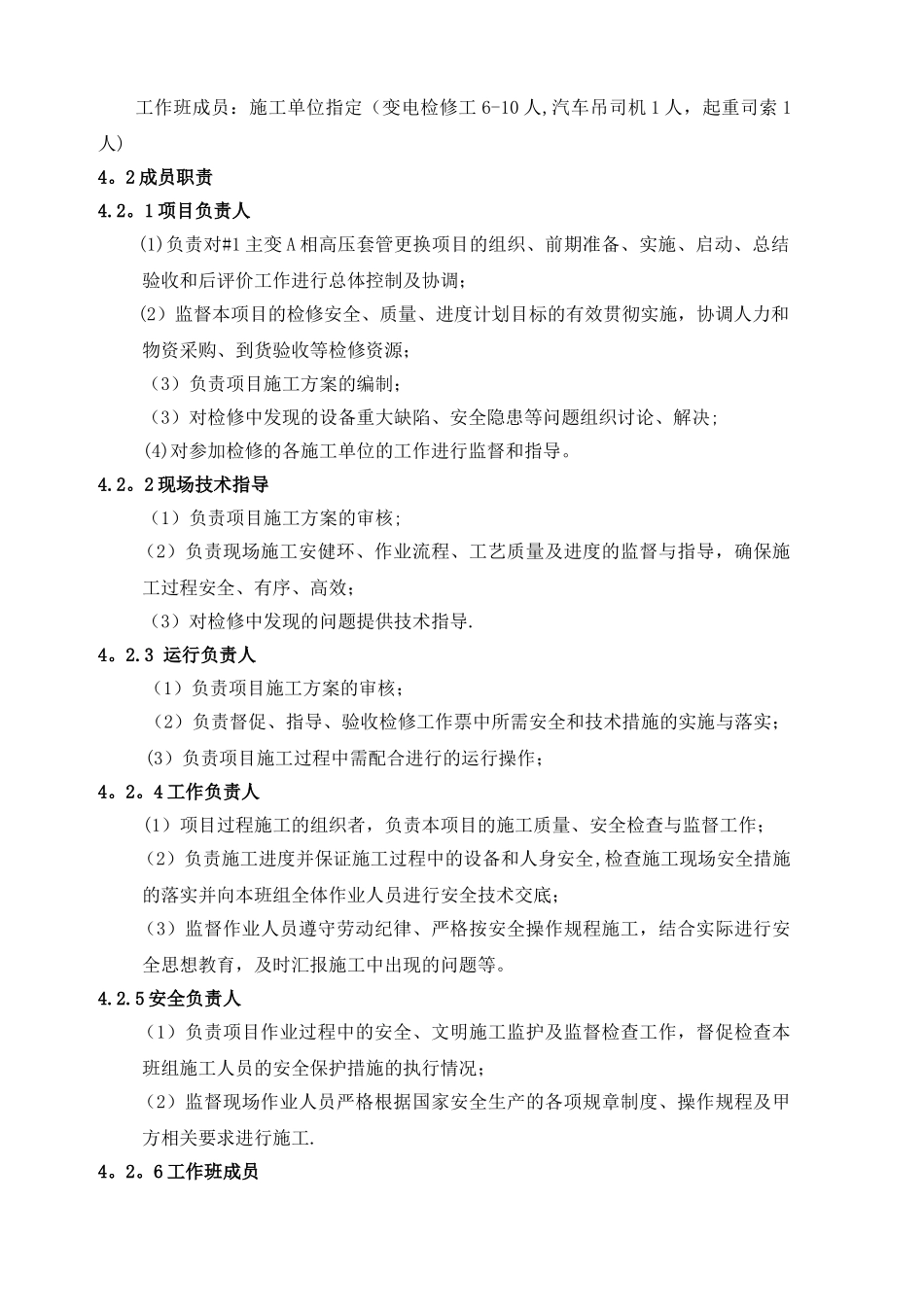

1 组织机构项目负责人:袁军民 霍锴文现场技术指导:主变厂家(常州东芝变压器有限公司)赴现场技术支持人员运行负责人:徐志强工作负责人:施工单位指定安全负责人:施工单位指定工作班成员:施工单位指定(变电检修工 6-10 人,汽车吊司机 1 人,起重司索 1人)4
2 成员职责4
1 项目负责人(1)负责对#1 主变 A 相高压套管更换项目的组织、前期准备、实施、启动、总结验收和后评价工作进行总体控制及协调;(2)监督本项目的检修安全、质量、进度计划目标的有效贯彻实施,协调人力和物资采购、到货验收等检修资源;
