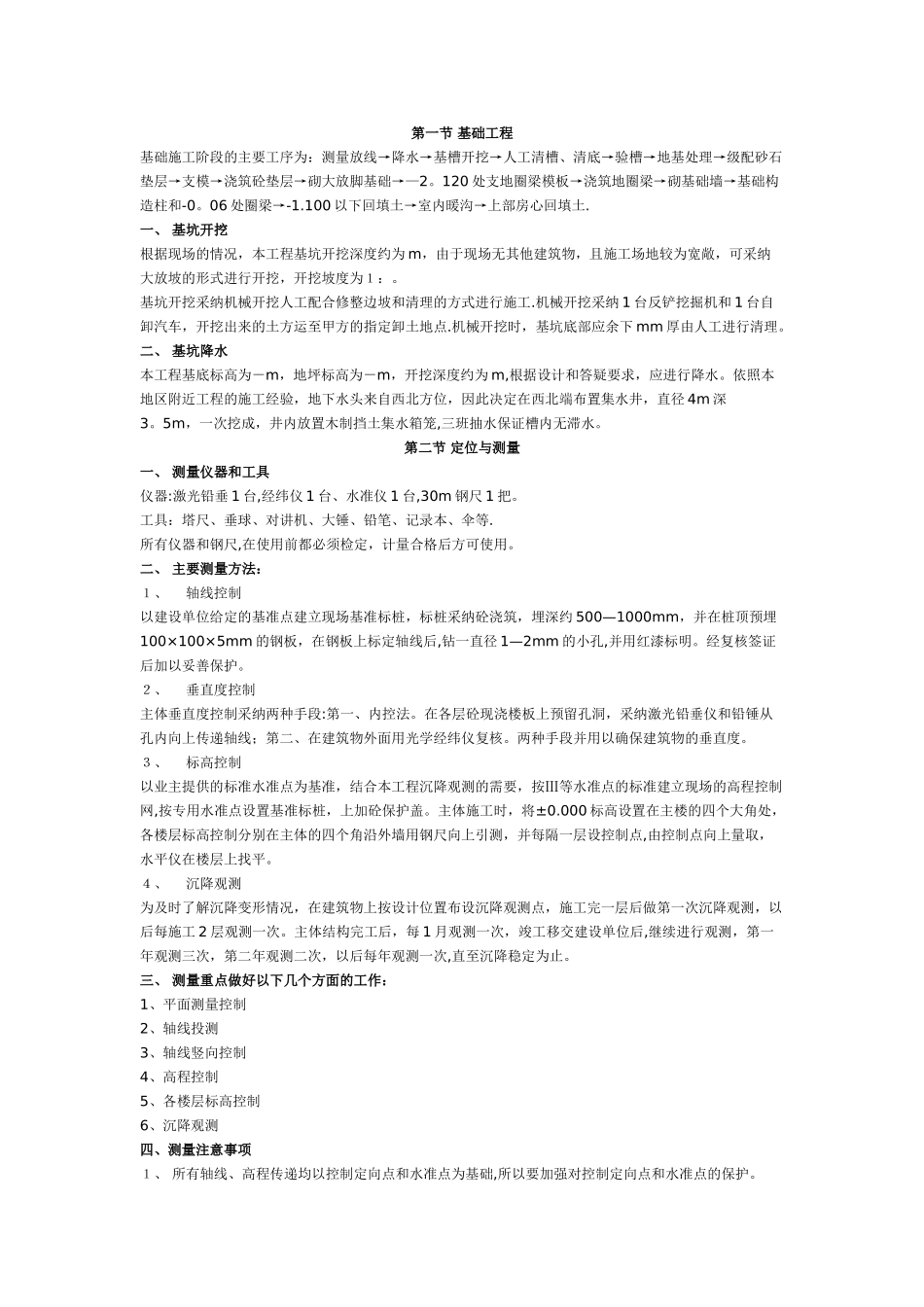

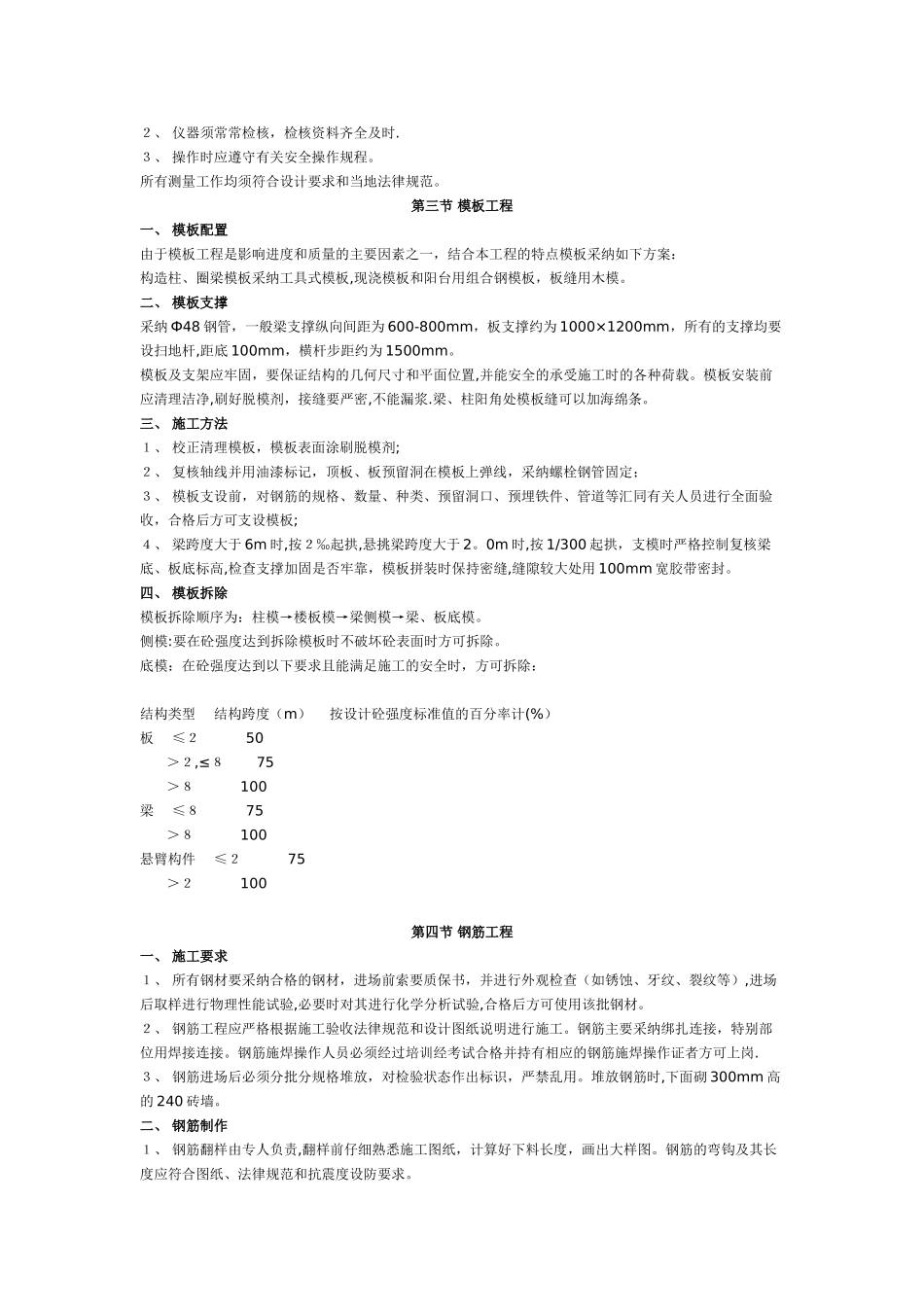

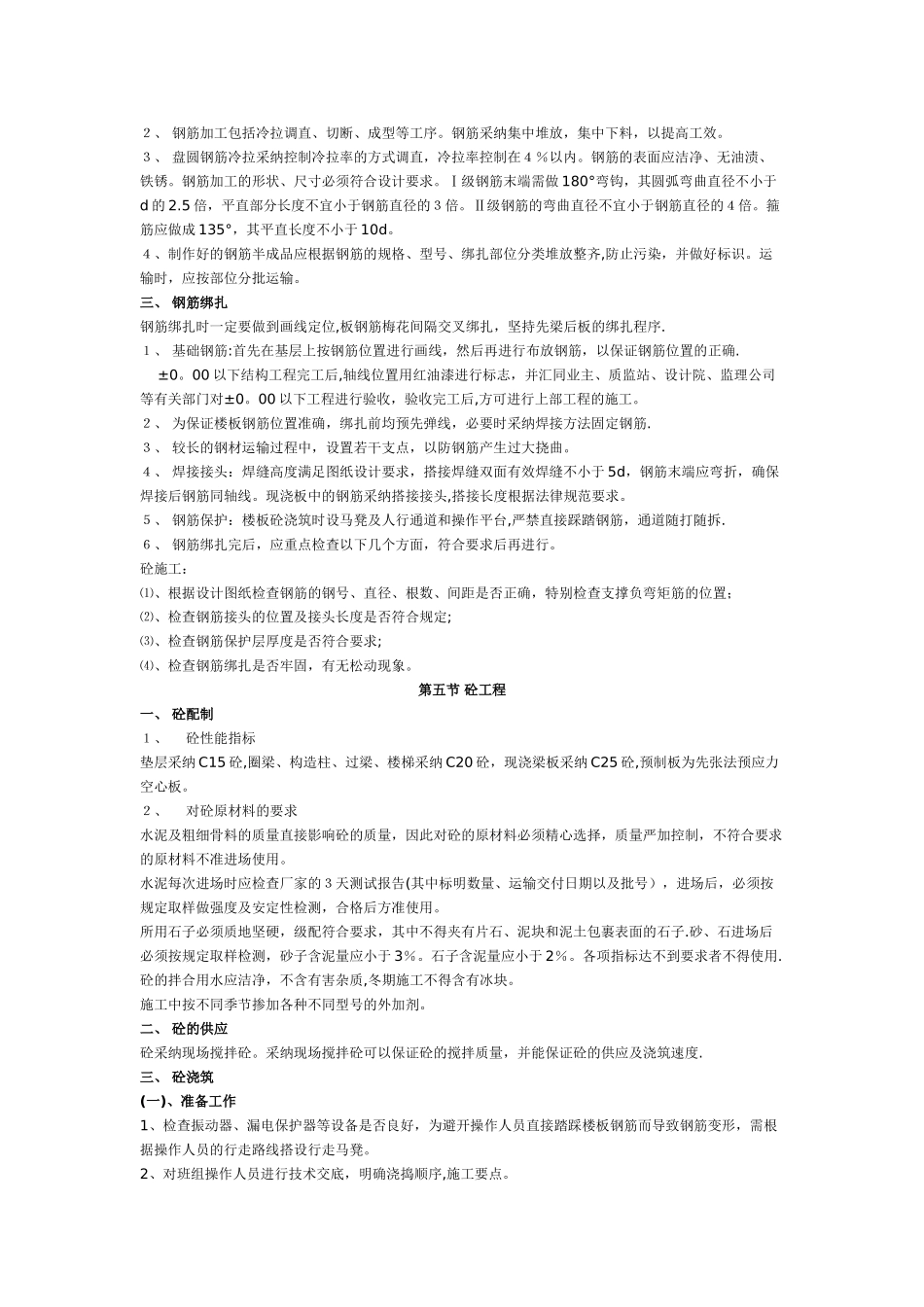

第一节 基础工程基础施工阶段的主要工序为:测量放线→降水→基槽开挖→人工清槽、清底→验槽→地基处理→级配砂石垫层→支模→浇筑砼垫层→砌大放脚基础→—2
120 处支地圈梁模板→浇筑地圈梁→砌基础墙→基础构造柱和-0
06 处圈梁→-1
100 以下回填土→室内暖沟→上部房心回填土
一、 基坑开挖根据现场的情况,本工程基坑开挖深度约为 m,由于现场无其他建筑物,且施工场地较为宽敞,可采纳大放坡的形式进行开挖,开挖坡度为1:
基坑开挖采纳机械开挖人工配合修整边坡和清理的方式进行施工
机械开挖采纳 1 台反铲挖掘机和 1 台自卸汽车,开挖出来的土方运至甲方的指定卸土地点
机械开挖时,基坑底部应余下 mm 厚由人工进行清理
二、 基坑降水本工程基底标高为-m,地坪标高为-m,开挖深度约为 m,根据设计和答疑要求,应进行降水
依照本地区附近工程的施工经验,地下水头来自西北方位,因此决定在西北端布置集水井,直径 4m 深3
5m,一次挖成,井内放置木制挡土集水箱笼,三班抽水保证槽内无滞水
第二节 定位与测量一、 测量仪器和工具仪器:激光铅垂 1 台,经纬仪 1 台、水准仪 1 台,30m 钢尺 1 把
工具:塔尺、垂球、对讲机、大锤、铅笔、记录本、伞等
所有仪器和钢尺,在使用前都必须检定,计量合格后方可使用
二、 主要测量方法:1、 轴线控制以建设单位给定的基准点建立现场基准标桩,标桩采纳砼浇筑,埋深约 500—1000mm,并在桩顶预埋100×100×5mm 的钢板,在钢板上标定轴线后,钻一直径 1—2mm 的小孔,并用红漆标明
经复核签证后加以妥善保护
2、 垂直度控制主体垂直度控制采纳两种手段:第一、内控法
在各层砼现浇楼板上预留孔洞,采纳激光铅垂仪和铅锤从孔内向上传递轴线;第二、在建筑物外面用光学经纬仪复核
两种手段并用以确保建筑物的垂直度
3、 标高控制以业主提供的标准水准点
