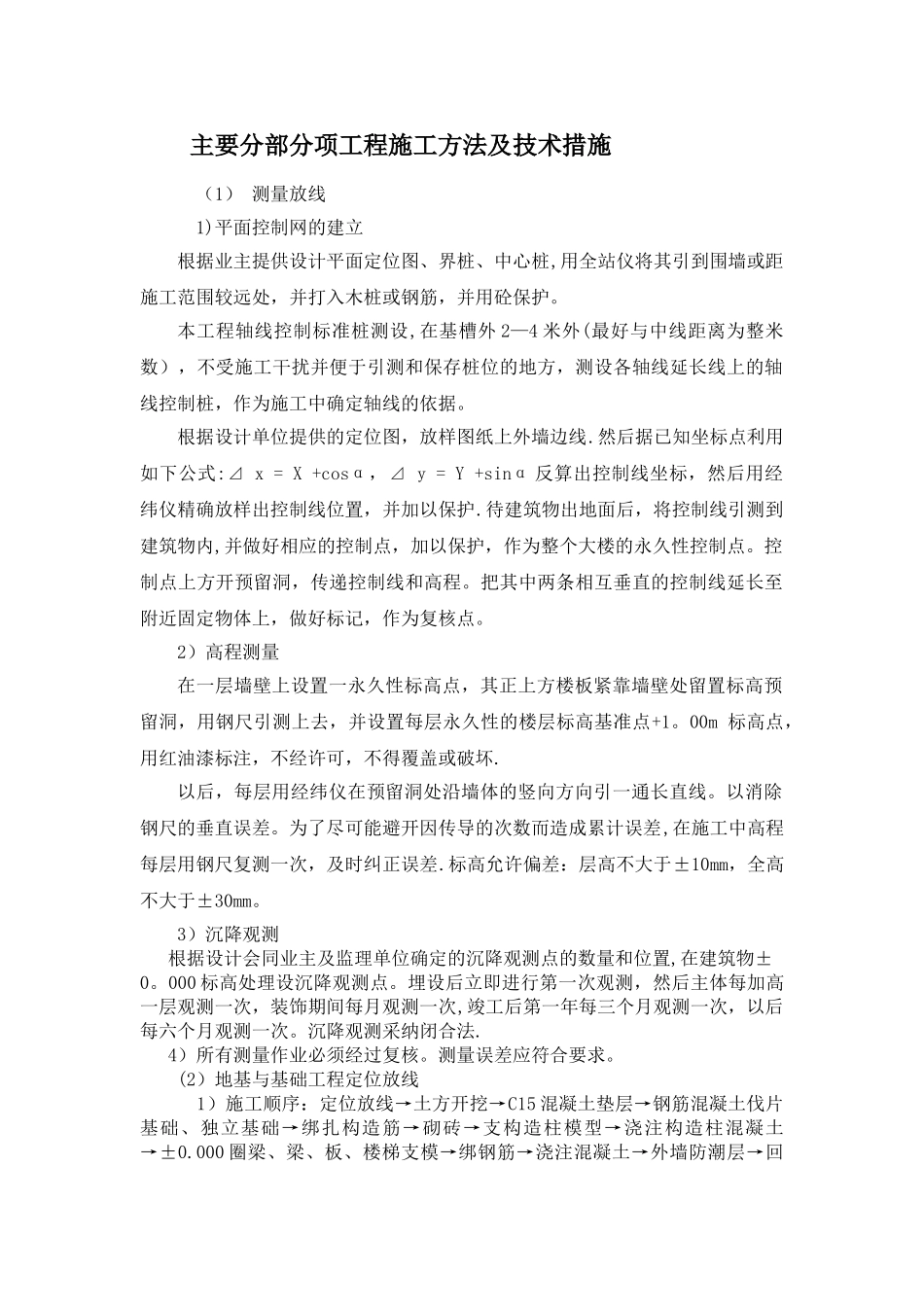

主要分部分项工程施工方法及技术措施(1) 测量放线1)平面控制网的建立根据业主提供设计平面定位图、界桩、中心桩,用全站仪将其引到围墙或距施工范围较远处,并打入木桩或钢筋,并用砼保护
本工程轴线控制标准桩测设,在基槽外 2—4 米外(最好与中线距离为整米数),不受施工干扰并便于引测和保存桩位的地方,测设各轴线延长线上的轴线控制桩,作为施工中确定轴线的依据
根据设计单位提供的定位图,放样图纸上外墙边线
然后据已知坐标点利用如下公式:⊿ x = X +cosα,⊿ y = Y +sinα 反算出控制线坐标,然后用经纬仪精确放样出控制线位置,并加以保护
待建筑物出地面后,将控制线引测到建筑物内,并做好相应的控制点,加以保护,作为整个大楼的永久性控制点
控制点上方开预留洞,传递控制线和高程
把其中两条相互垂直的控制线延长至附近固定物体上,做好标记,作为复核点
2)高程测量在一层墙壁上设置一永久性标高点,其正上方楼板紧靠墙壁处留置标高预留洞,用钢尺引测上去,并设置每层永久性的楼层标高基准点+1
00m 标高点,用红油漆标注,不经许可,不得覆盖或破坏
以后,每层用经纬仪在预留洞处沿墙体的竖向方向引一通长直线
以消除钢尺的垂直误差
为了尽可能避开因传导的次数而造成累计误差,在施工中高程每层用钢尺复测一次,及时纠正误差
标高允许偏差:层高不大于±10mm,全高不大于±30mm
3)沉降观测 根据设计会同业主及监理单位确定的沉降观测点的数量和位置,在建筑物±0
000 标高处理设沉降观测点
埋设后立即进行第一次观测,然后主体每加高一层观测一次,装饰期间每月观测一次,竣工后第一年每三个月观测一次,以后每六个月观测一次
沉降观测采纳闭合法
4)所有测量作业必须经过复核
测量误差应符合要求

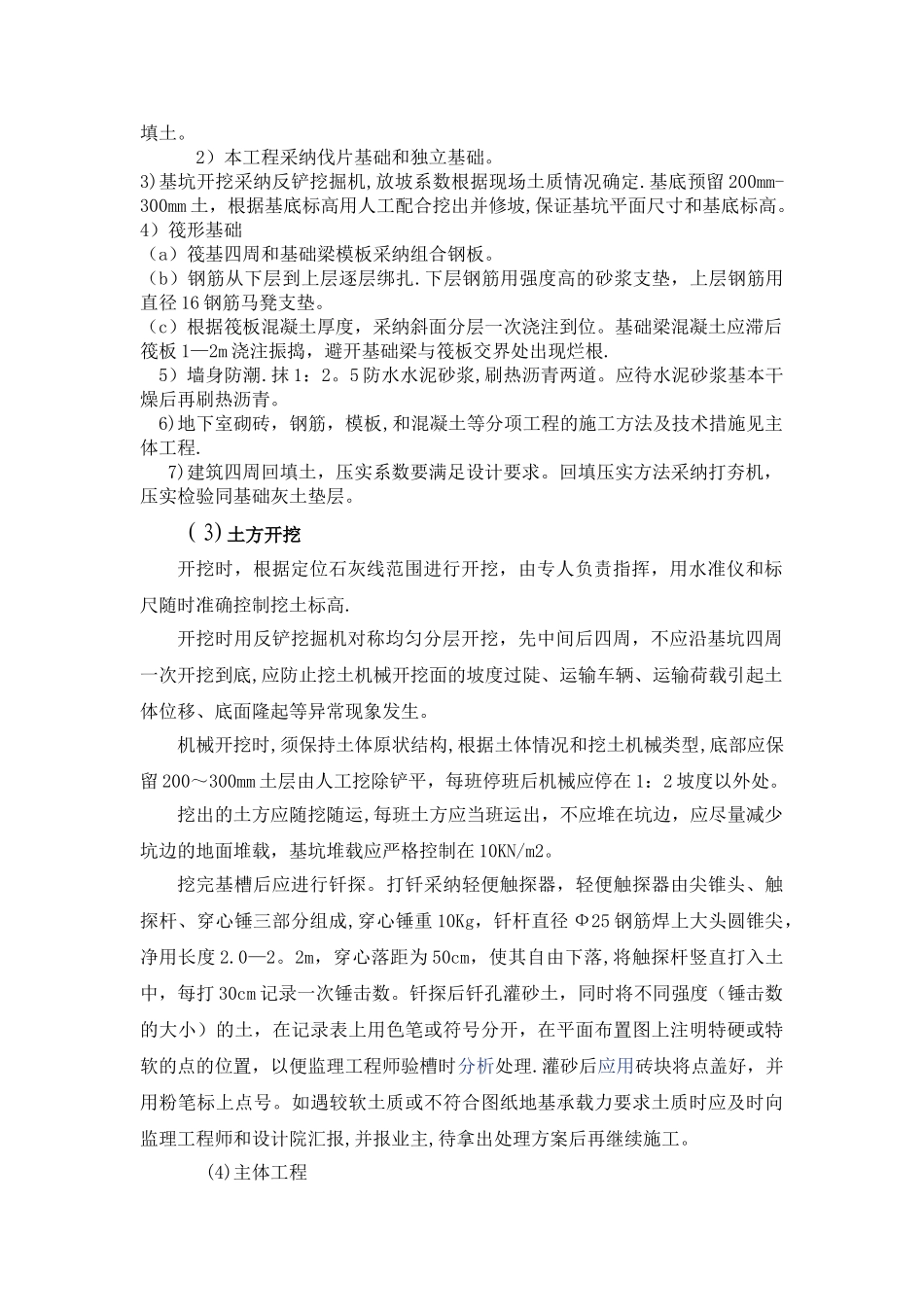

(2)地基与基础工程定位放线 1)施工顺序:定位放线→土方开挖→C15 混凝土垫层→钢筋混凝土伐片基础、独
