主要通风机性能测定方案 会 审 记 录名称主通风机性能测试方案编制单位通风科编制时间2025 年 2 月 8 日会审单位山西坤龙煤业有限公司部门及职务姓名日期会审意见矿 长总工程师通风副矿长生产副矿长机电副矿长安全副矿长通风副总地测副总机电副总调度主任监控主任技术科通风科一、概述我矿主要通风机于 2025 年 2 月 17 日—- 18 日对主扇 0°角进行性能测定,依据相关规定,“主通风机每五年进行 1 次测定”
根据井下采掘部署情况,进行了叶片角度调整,为了掌握现阶段主要通风机的工作性能,为今后主扇工况、效率提高、节约电耗等方面取得可靠依据,确保安全生产,我矿定于 2025年 2 月 14 日— 15 日请山西省测试中心对主要通风机性能进行全面测定,为确保性能测定工作顺利进行了,特制定本测定方案
二、主要通风机运行情况 通风机房安装 2 台 FBCDZ№
22/2×132;型轴流式主通风机,一台工作,一台备用
电机型号为 YBF2-355S-8,,主通风机额定风量 37-105m3/s,额定风压936—3243pa,额定转速 740r/min,额定频率 50Hz
现阶段主通风机运行叶片角度为 0°,实测排风量 4626m3/min,通风阻力 1100pa,等级孔 3
23m2,主通风机承担全矿井的通风任务,采纳木板控制调节风量,最大风量能满足全矿井的需风量

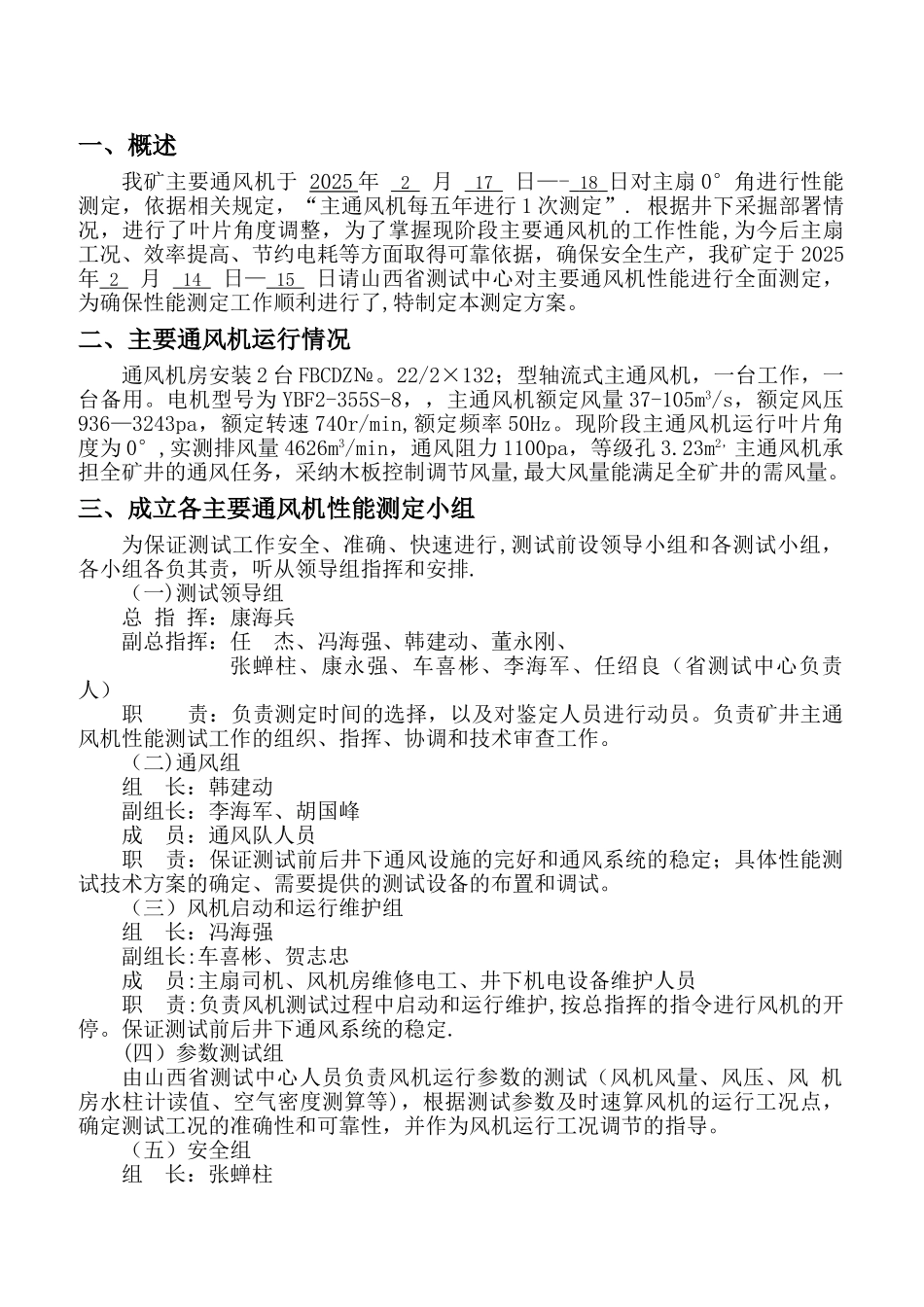

三、成立各主要通风机性能测定小组 为保证测试工作安全、准确、快速进行,测试前设领导小组和各测试小组,各小组各负其责,听从领导组指挥和安排
(一)测试领导组 总 指 挥:康海兵 副总指挥:任 杰、冯海强、韩建动、董永刚、 张蝉柱、康永强、车喜彬、李海军、任绍良(省测试中心负责人)职 责:负责测定时间的选择,以及对鉴定人员进行动员
负责矿井主通风机性能测试工作的组织、指挥、协调和技术审查工作

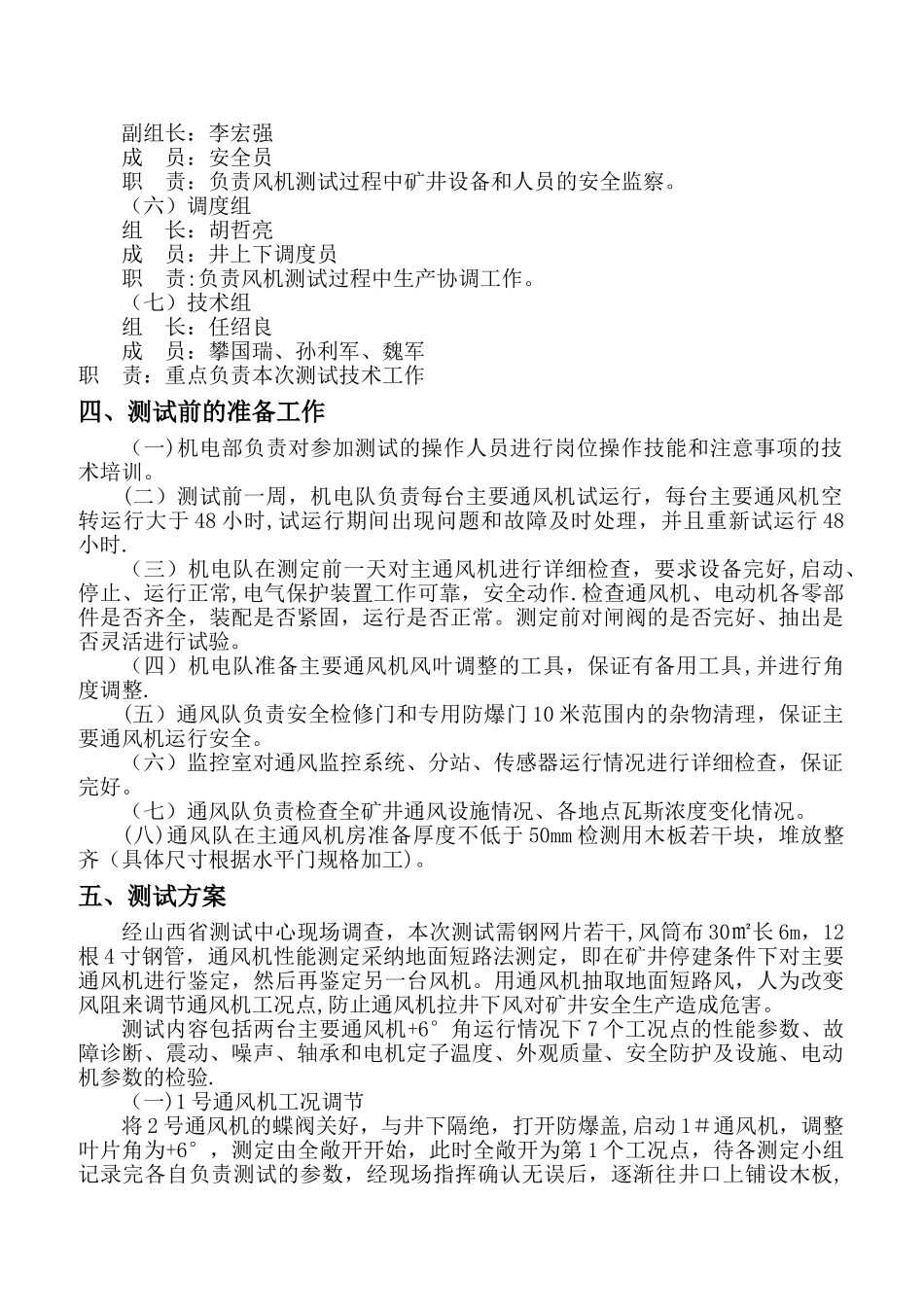

(二)通风组 组 长:
