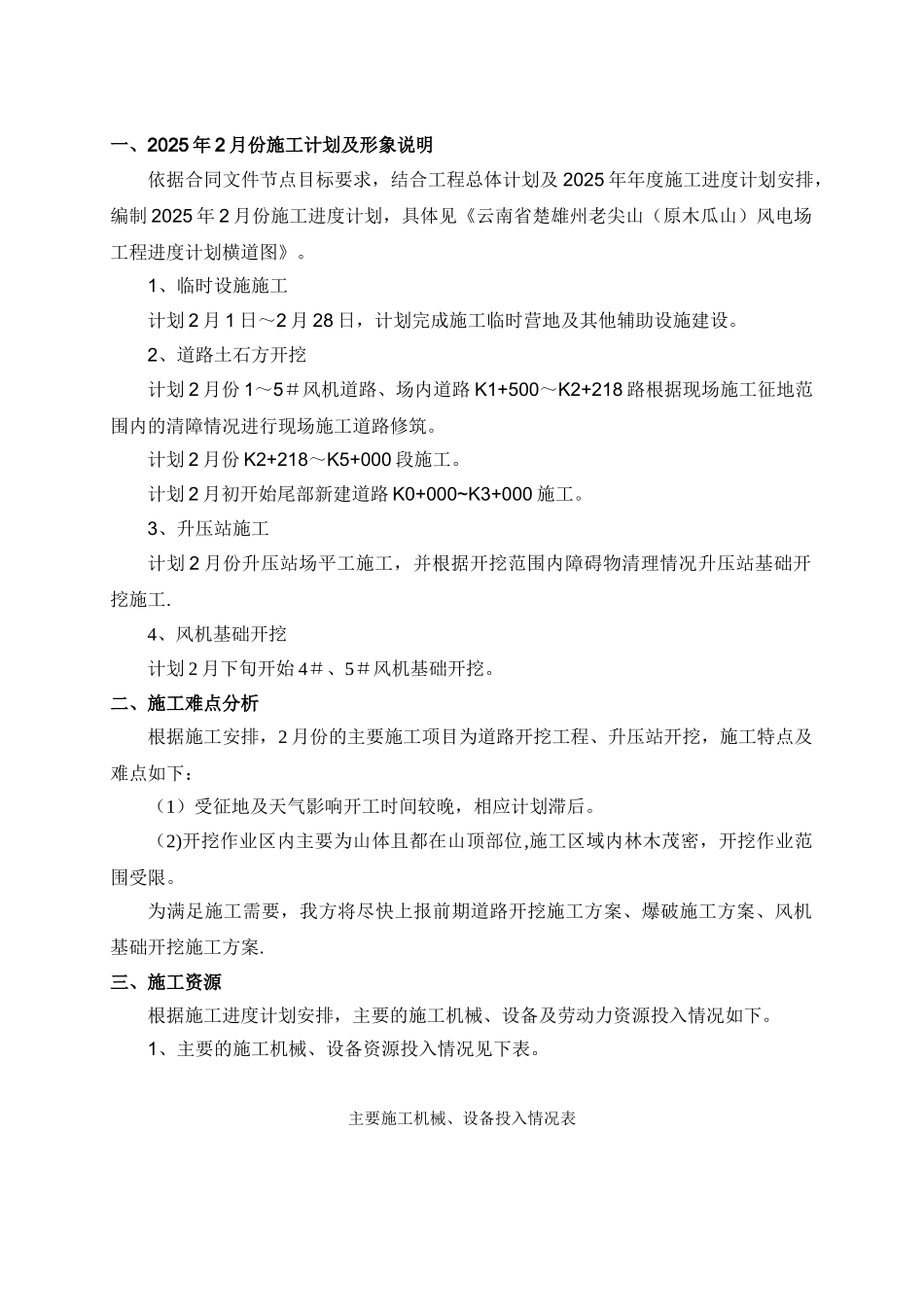

云南楚雄州老尖山风电场工程2 0 2 5 年 2 月 份 进 度 计 划批准:审查:校核:编制:中国水利水电第十一工程局有限公司老尖山风电场工程项目经理部2025 年 1 月一、2025 年 2 月份施工计划及形象说明依据合同文件节点目标要求,结合工程总体计划及 2025 年年度施工进度计划安排,编制 2025 年 2 月份施工进度计划,具体见《云南省楚雄州老尖山(原木瓜山)风电场工程进度计划横道图》
1、临时设施施工计划 2 月 1 日~2 月 28 日,计划完成施工临时营地及其他辅助设施建设
2、道路土石方开挖计划 2 月份 1~5#风机道路、场内道路 K1+500~K2+218 路根据现场施工征地范围内的清障情况进行现场施工道路修筑
计划 2 月份 K2+218~K5+000 段施工
计划 2 月初开始尾部新建道路 K0+000~K3+000 施工
3、升压站施工计划 2 月份升压站场平工施工,并根据开挖范围内障碍物清理情况升压站基础开挖施工
4、风机基础开挖计划 2 月下旬开始 4#、5#风机基础开挖
二、施工难点分析根据施工安排,2 月份的主要施工项目为道路开挖工程、升压站开挖,施工特点及难点如下:(1)受征地及天气影响开工时间较晚,相应计划滞后
(2)开挖作业区内主要为山体且都在山顶部位,施工区域内林木茂密,开挖作业范围受限
为满足施工需要,我方将尽快上报前期道路开挖施工方案、爆破施工方案、风机基础开挖施工方案
三、施工资源根据施工进度计划安排,主要的施工机械、设备及劳动力资源投入情况如下
1、主要的施工机械、设备资源投入情况见下表

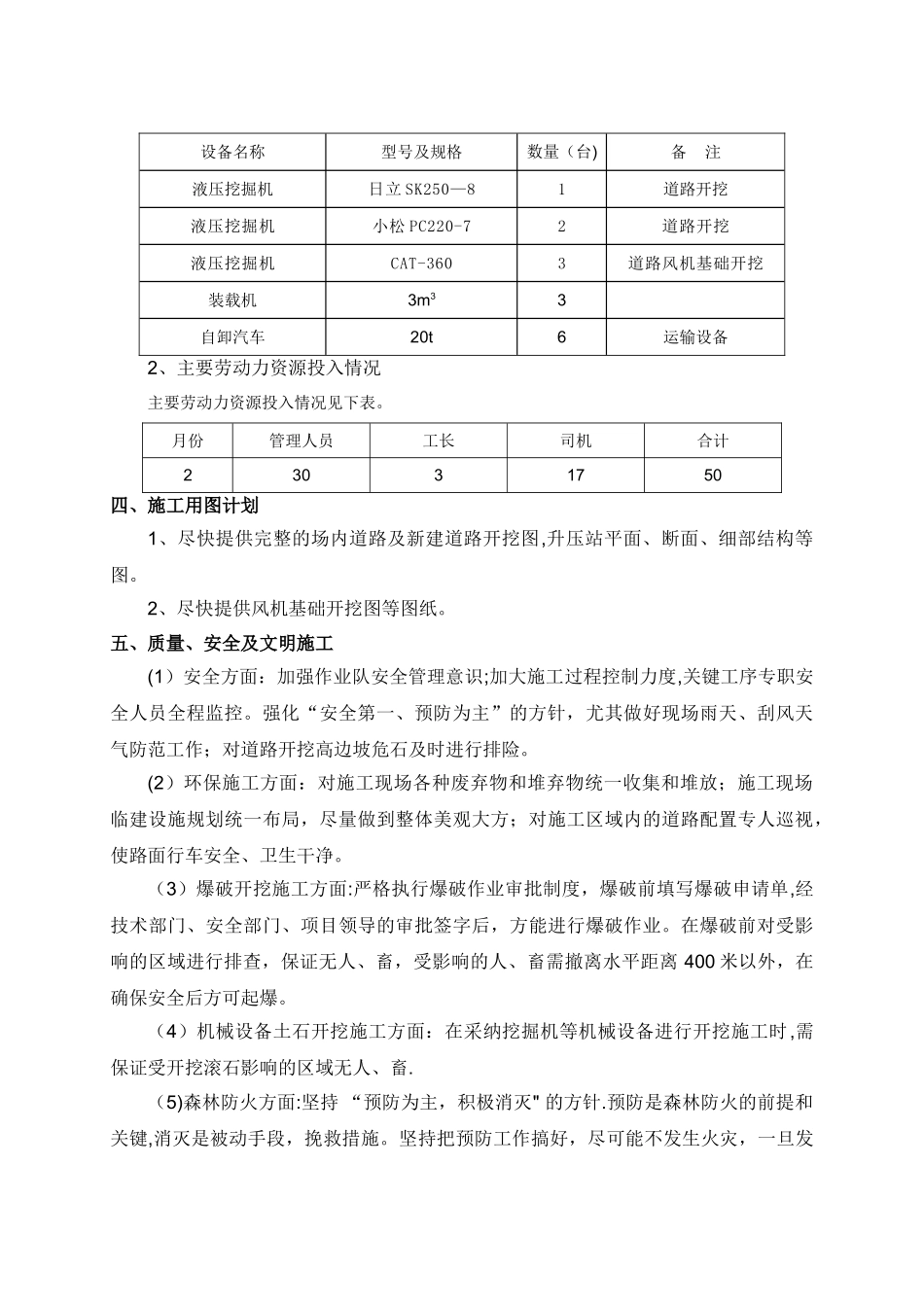

主要施工机械、设备投入情况表设备名称型号及规格数量(台)备 注液压挖掘机日立 SK250—81道路开挖液压挖掘机小松 PC220-72道路开挖液压挖掘机CAT-3603道路风机基础开挖装载机3m33自卸汽车20t6运输设备2、主要劳
