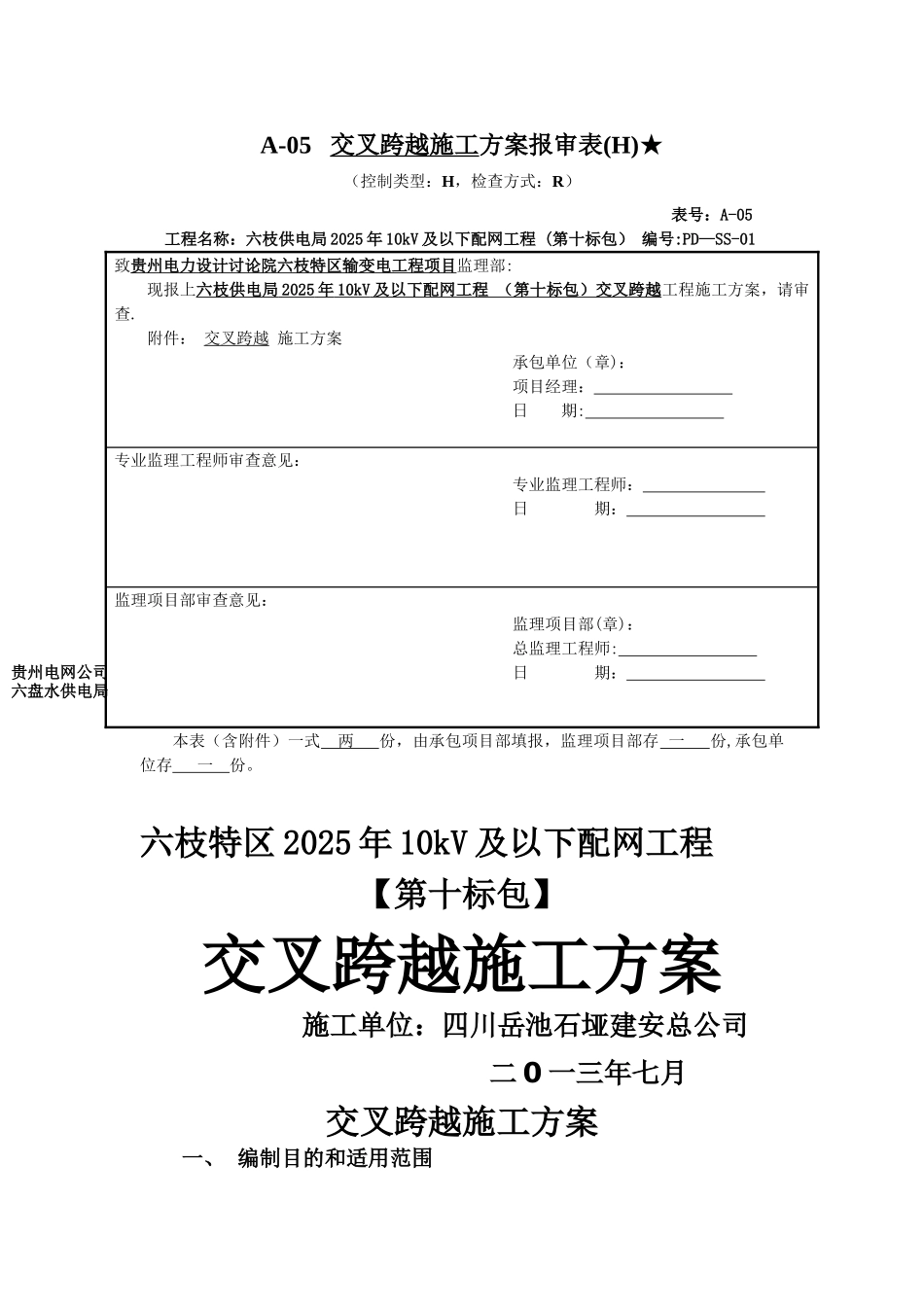

A-05 交叉跨越施工方案报审表(H)★(控制类型:H,检查方式:R)表号:A-05工程名称:六枝供电局 2025 年 10kV 及以下配网工程 (第十标包) 编号:PD—SS-01致贵州电力设计讨论院六枝特区输变电工程项目监理部:现报上六枝供电局 2025 年 10kV 及以下配网工程 (第十标包)交叉跨越 工程施工方案,请审查
附件: 交叉跨越 施工方案承包单位(章):项目经理: 日 期: 专业监理工程师审查意见:专业监理工程师: 日 期: 监理项目部审查意见:监理项目部(章):总监理工程师: 日 期: 本表(含附件)一式 两 份,由承包项目部填报,监理项目部存 一 份,承包单位存 一 份
六枝特区 2025 年 10kV 及以下配网工程【第十标包】交叉跨越施工方案 施工单位:四川岳池石垭建安总公司 二 0 一三年七月交叉跨越施工方案一、 编制目的和适用范围贵州电网公司六盘水供电局1
1为了做好交叉跨越的组织工作,保证交叉跨越的工程质量和施工安全,特制定交叉跨越施工措施

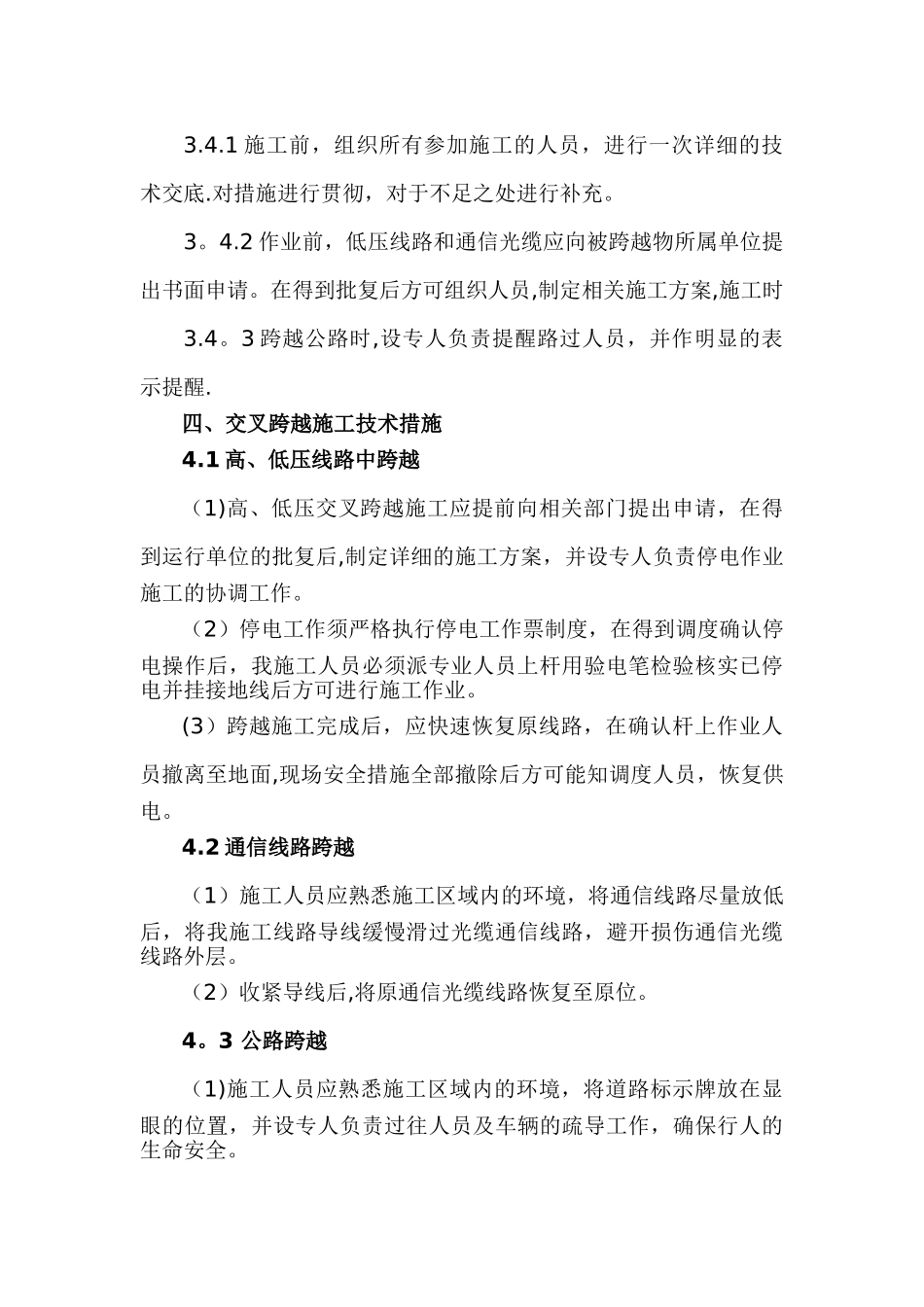

2 本措施适用于六枝特区 2025 年 10kV 及以下配网工程(110kV 郎岱变 10kV 中寨线台区完善工程;110kV 郎岱变 10kV 大冲线台区完善工程;35kV 捞河变 10kV 长寨线台区完善工程;35kV中寨变 10kV 中长 I 回线新建工程;35kV 捞河变 10kV 火坑线台区完善工程 ;110kV 郎岱变 10kV 郎岱 II 回线新建工程;110kV 郎岱变10kV 郎岱 I 回线新建工程;35kV 中寨变 10kV 鲁嘎线新建工程;110kV郎岱变 10kV 十里大街线新建工程;110kV 郎岱变 10kV 拢脚 I 回线新建工程;35kV 中寨变 10kV 中长 II 回线新建工程

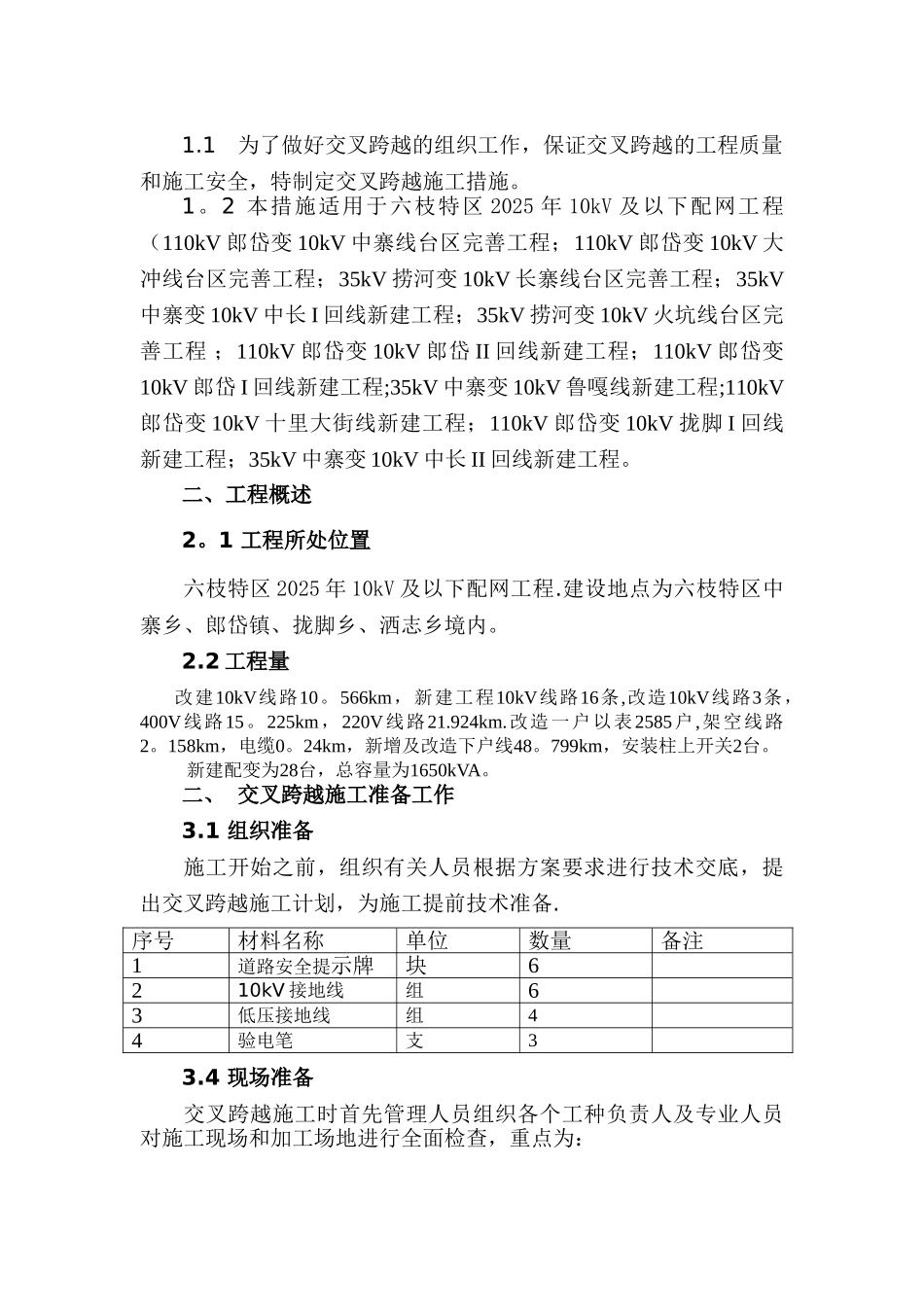

二、工程概述2
1 工程所处位置六枝特区 2025 年 10kV 及以下配网工程
