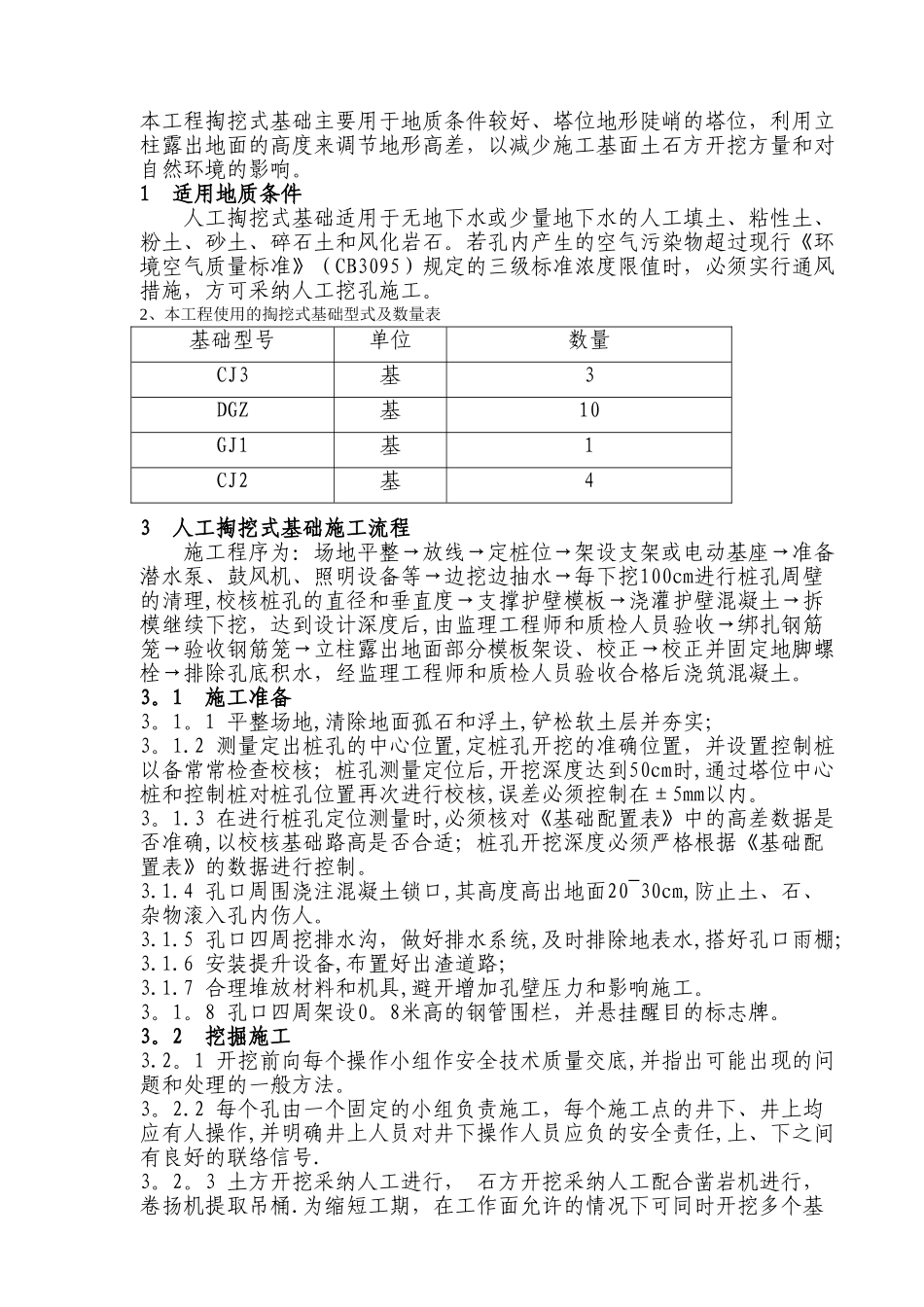

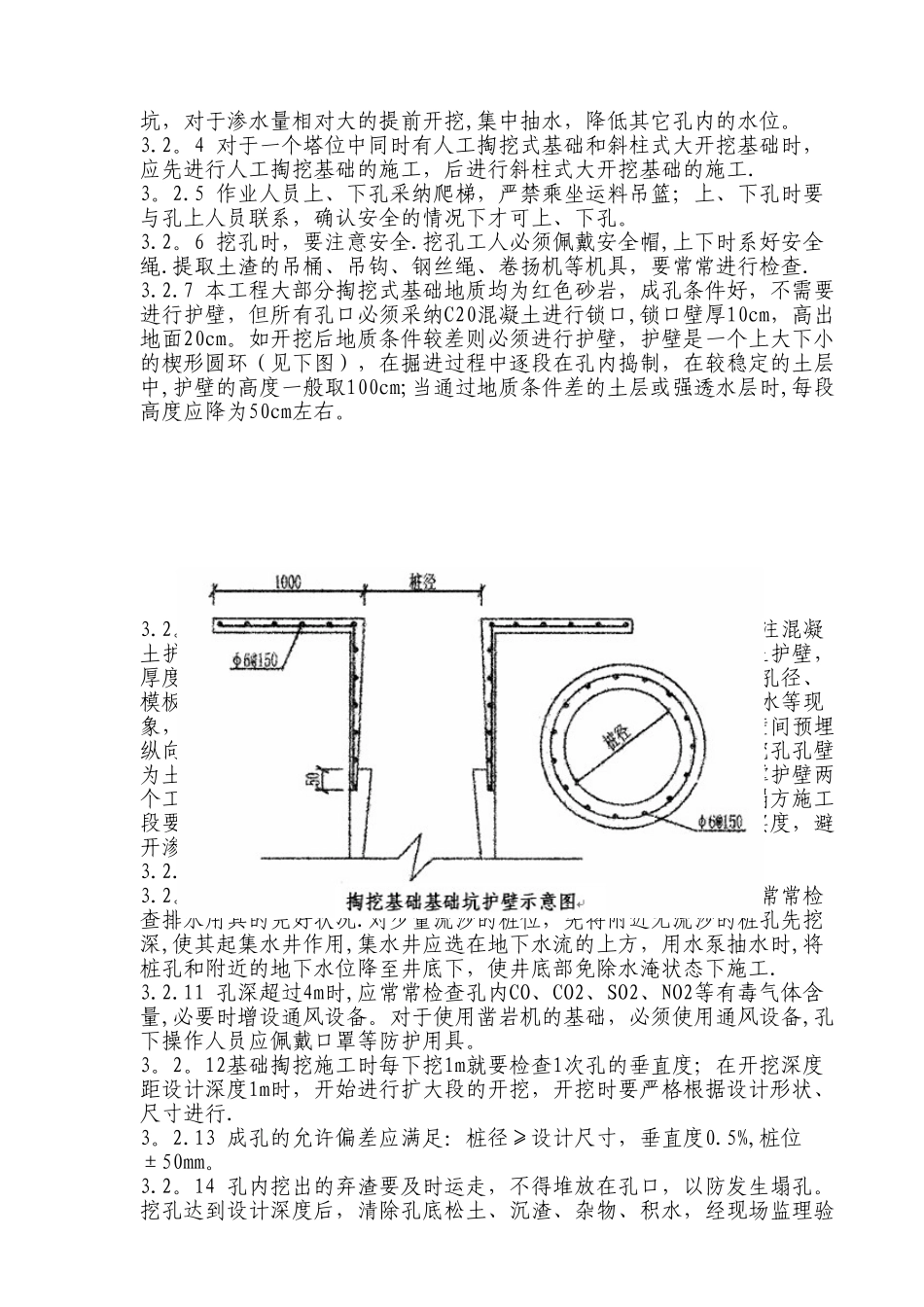

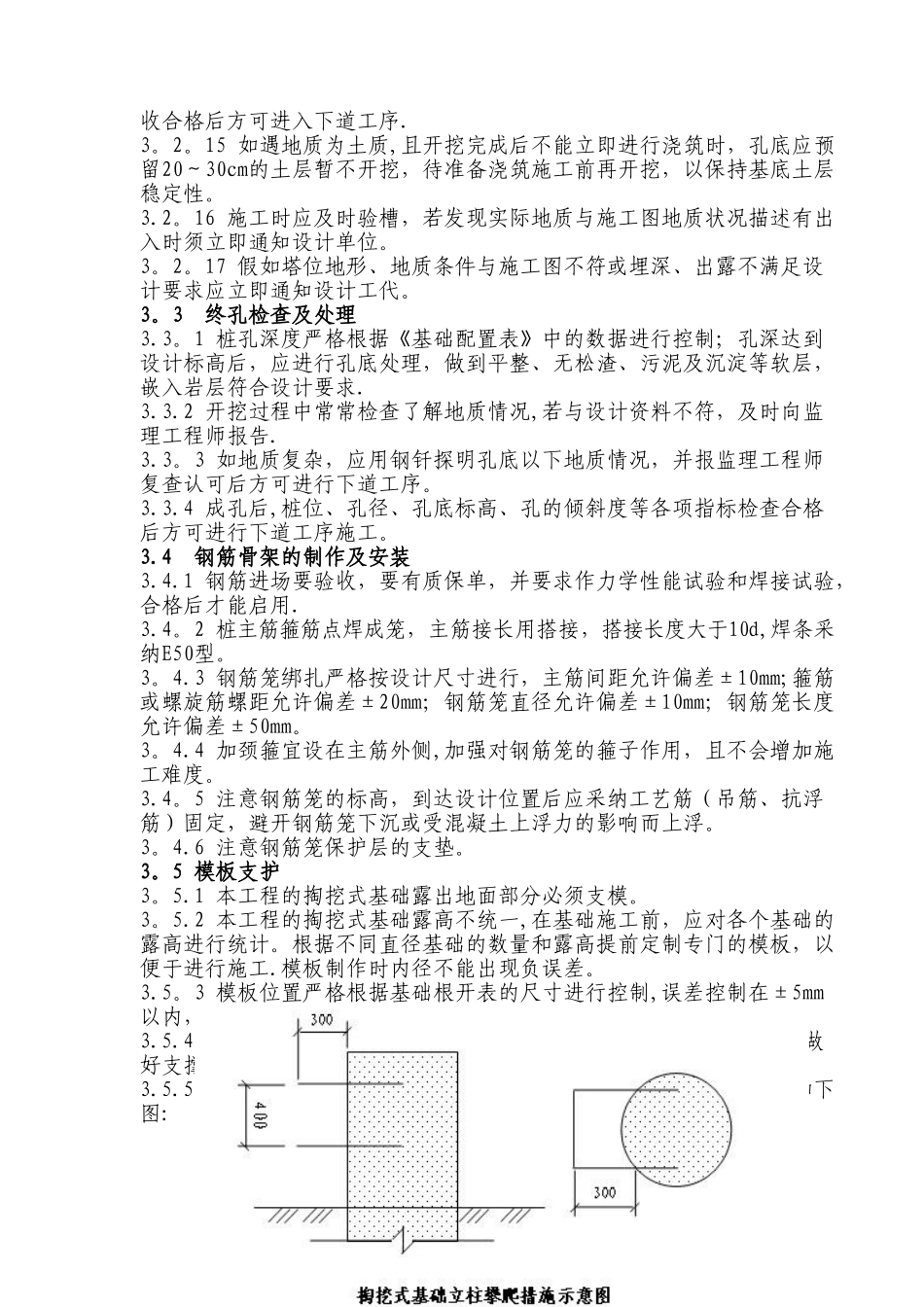

本工程掏挖式基础主要用于地质条件较好、塔位地形陡峭的塔位,利用立柱露出地面的高度来调节地形高差,以减少施工基面土石方开挖方量和对自然环境的影响。1 适用地质条件人工掏挖式基础适用于无地下水或少量地下水的人工填土、粘性土、粉土、砂土、碎石土和风化岩石。若孔内产生的空气污染物超过现行《环境空气质量标准》(CB3095)规定的三级标准浓度限值时,必须实行通风措施,方可采纳人工挖孔施工。2、本工程使用的掏挖式基础型式及数量表基础型号单位数量CJ3基3DGZ基10GJ1基1CJ2基43 人工掏挖式基础施工流程施工程序为:场地平整→放线→定桩位→架设支架或电动基座→准备潜水泵、鼓风机、照明设备等→边挖边抽水→每下挖100cm进行桩孔周壁的清理,校核桩孔的直径和垂直度→支撑护壁模板→浇灌护壁混凝土→拆模继续下挖,达到设计深度后,由监理工程师和质检人员验收→绑扎钢筋笼→验收钢筋笼→立柱露出地面部分模板架设、校正→校正并固定地脚螺栓→排除孔底积水,经监理工程师和质检人员验收合格后浇筑混凝土。3。1 施工准备3。1。1 平整场地,清除地面孤石和浮土,铲松软土层并夯实;3。1.2 测量定出桩孔的中心位置,定桩孔开挖的准确位置,并设置控制桩以备常常检查校核;桩孔测量定位后,开挖深度达到50cm时,通过塔位中心桩和控制桩对桩孔位置再次进行校核,误差必须控制在±5mm以内。3。1.3 在进行桩孔定位测量时,必须核对《基础配置表》中的高差数据是否准确,以校核基础路高是否合适;桩孔开挖深度必须严格根据《基础配置表》的数据进行控制。3.1.4 孔口周围浇注混凝土锁口,其高度高出地面20~30cm,防止土、石、杂物滚入孔内伤人。3.1.5 孔口四周挖排水沟,做好排水系统,及时排除地表水,搭好孔口雨棚;3.1.6 安装提升设备,布置好出渣道路;3.1.7 合理堆放材料和机具,避开增加孔壁压力和影响施工。3。1。8 孔口四周架设0。8米高的钢管围栏,并悬挂醒目的标志牌。3。2 挖掘施工3.2。1 开挖前向每个操作小组作安全技术质量交底,并指出可能出现的问题和处理的一般方法。3。2.2 每个孔由一个固定的小组负责施工,每个施工点的井下、井上均应有人操作,并明确井上人员对井下操作人员应负的安全责任,上、下之间有良好的联络信号.3。2。3 土方开挖采纳人工进行, 石方开挖采纳人工配合凿岩机进行,卷扬机提取吊桶.为缩短工期,在工作面允许的情况下可同时开挖多个基坑,对于渗水量相对大的提前开挖,集中抽水,降低其它孔内的水位。3.2。4...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

人工掏挖式基础施工方案

您可能关注的文档

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
