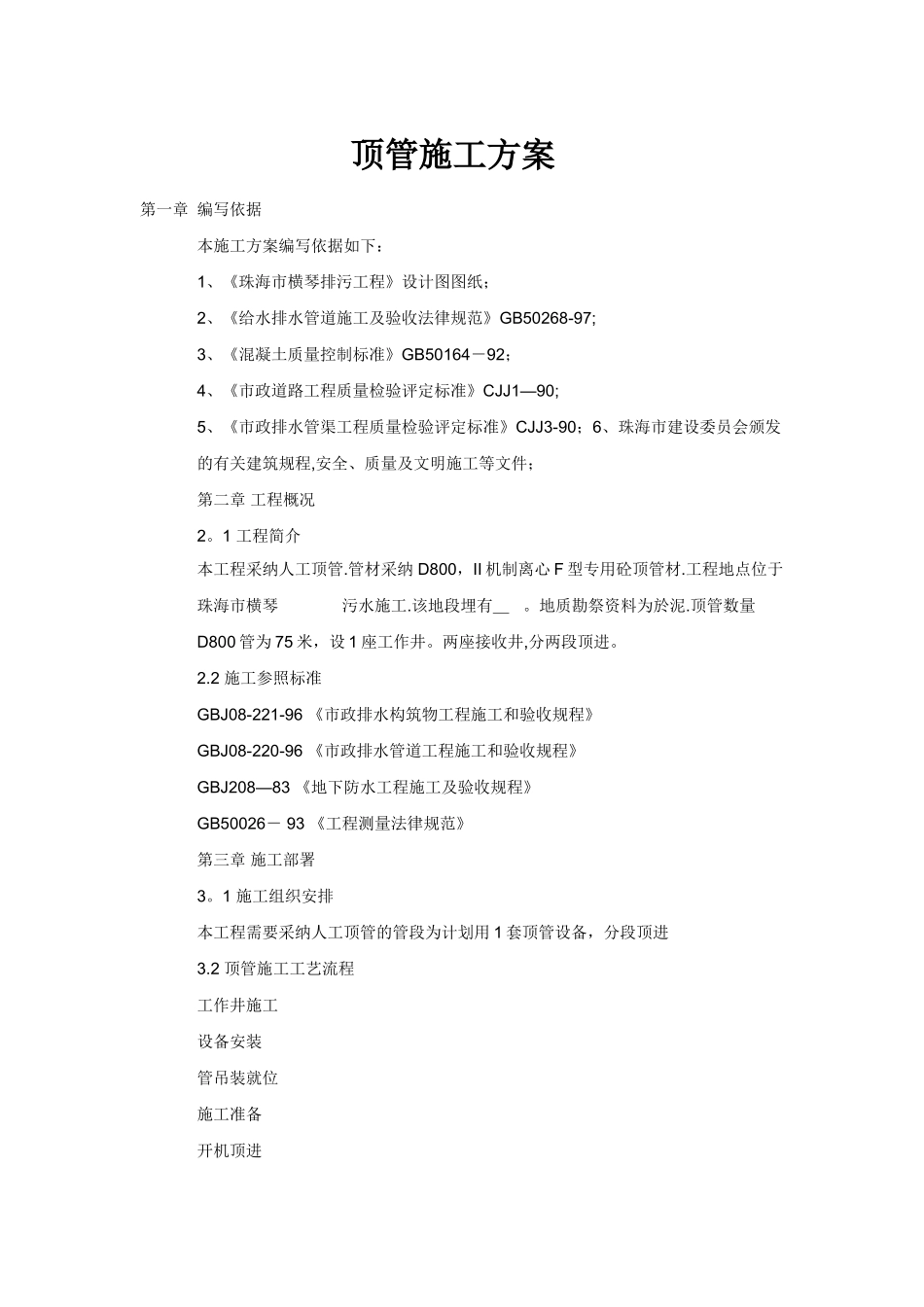

顶管施工方案第一章 编写依据本施工方案编写依据如下:1、《珠海市横琴排污工程》设计图图纸;2、《给水排水管道施工及验收法律规范》GB50268-97;3、《混凝土质量控制标准》GB50164-92;4、《市政道路工程质量检验评定标准》CJJ1—90;5、《市政排水管渠工程质量检验评定标准》CJJ3-90;6、珠海市建设委员会颁发的有关建筑规程,安全、质量及文明施工等文件;第二章 工程概况2
1 工程简介本工程采纳人工顶管
管材采纳 D800,II 机制离心 F 型专用砼顶管材
工程地点位于珠海市横琴 污水施工
该地段埋有_
地质勘祭资料为於泥
顶管数量D800 管为 75 米,设 1 座工作井
两座接收井,分两段顶进
2 施工参照标准GBJ08-221-96 《市政排水构筑物工程施工和验收规程》GBJ08-220-96 《市政排水管道工程施工和验收规程》GBJ208—83 《地下防水工程施工及验收规程》GB50026- 93 《工程测量法律规范》第三章 施工部署3
1 施工组织安排本工程需要采纳人工顶管的管段为计划用 1 套顶管设备,分段顶进3
2 顶管施工工艺流程工作井施工设备安装管吊装就位施工准备开机顶进回收掘进机头结束测量控制及纠偏复核废泥外运施工下一节3
3 施工顺序施工顺序为: 工作井施工→ 顶进设备安装调试→ 吊装砼管到轨道上→ 连接好工具管→ 装顶铁→ 开启油泵顶进→ 出泥→ 管道贯穿→ 拆工具管→ 砌检查井
顶管施工工艺流程图见上图所示
第四章 施工准备工作4
1 生产准备1、进行施工测量和现场放线工作
2、确定管线范围内及施工需用场地内所有障碍物,如管线、电线杆、树木及附近房屋等的准确位置
3、按施工平面布置图修建临时设施,安装临时水、电线路,并试水、试电
4、进行顶管所用设备的加工制作
5、根据顶进长度,准备好各类管线和所需的辅助物(固定架等)
